川渝1000千伏天府南特高压交流工程项目最新进展

日期:2023-09-06    来源:乐山发布

国际电力网

2023
09/06
14:05
文章二维码

手机扫码看新闻

关键词: 特高压 电力工程 川渝特高压交流工程

作为井研县“挂图作战”重大项目之一的川渝1000千伏天府南特高压交流工程项目,该项目的线路工程已陆续开工建设,经过前期的选址、土石方挖掘,现已正式开始架塔作业,这标志着该工程建设工序由土建阶段正式转序至铁塔组立阶段。

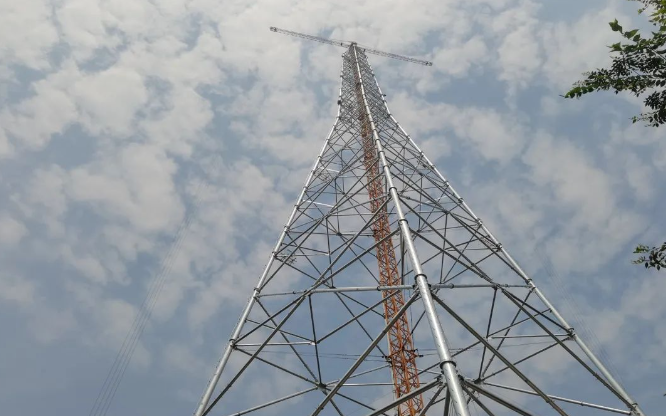

近日,记者在井研县周坡镇玉皇顶村的“川渝特高压交流工程天府南—铜梁1000千伏线路工程22标段”施工现场看到,几十名地面作业人员紧密配合,快速组装塔材,逐个紧固连接螺栓,随着地面指挥,吊车吊装塔材缓缓升起,几名高空工人在塔顶上绑着安全绳进行着塔材安装固定,现场各项作业有条不紊。

据了解,川渝特高压交流工程天府南—铜梁1000千伏线路工程施工22标段由北京送变电公司建设,起于天府南1000kV变电站,止于眉山市仁寿县寨子山村,路径长度为47.362km,均为同塔双回路架设。与其同时建设的还有由安徽送变电公司承建的川渝特高压线路工程19标段和由广东电网能源公司承建的输入端川渝特高压线路工程18标段线路。

川渝特高压交流工程线路工程22标段施工项目部经理王正介绍说:“目前所在的塔位是9s019号铁塔,因为9s019号铁塔需要跨越500千伏的嘉林一、二线,跨越时间在9月6日到9月23日,工期紧、任务重,现在正在进行组塔施工。该铁塔是目前川渝22标段最高的铁塔,塔高170.9米,塔重220吨。”

据负责人介绍,铁塔组立作业全面完成后,将在9月初进行无人机导引绳展放工作,全面开启架线作业,并在9月底完成嘉林一、二线线路跨越工作。

“川渝22标段一共有铁塔93基,目前基础浇筑已经完成69基,完成率70%左右。川渝22标段的总工期计划在2024年6月30日之前具备投运条件。”川渝特高压交流工程线路工程22标段施工项目部经理王正介绍道。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
