7年来美国第一座新建核电机组进入“初始临界”状态

日期:2023-03-13    来源:国际能源小数据

国际电力网

2023
03/13
13:58
文章二维码

手机扫码看资讯

关键词: 核电站 核电机组 核反应堆

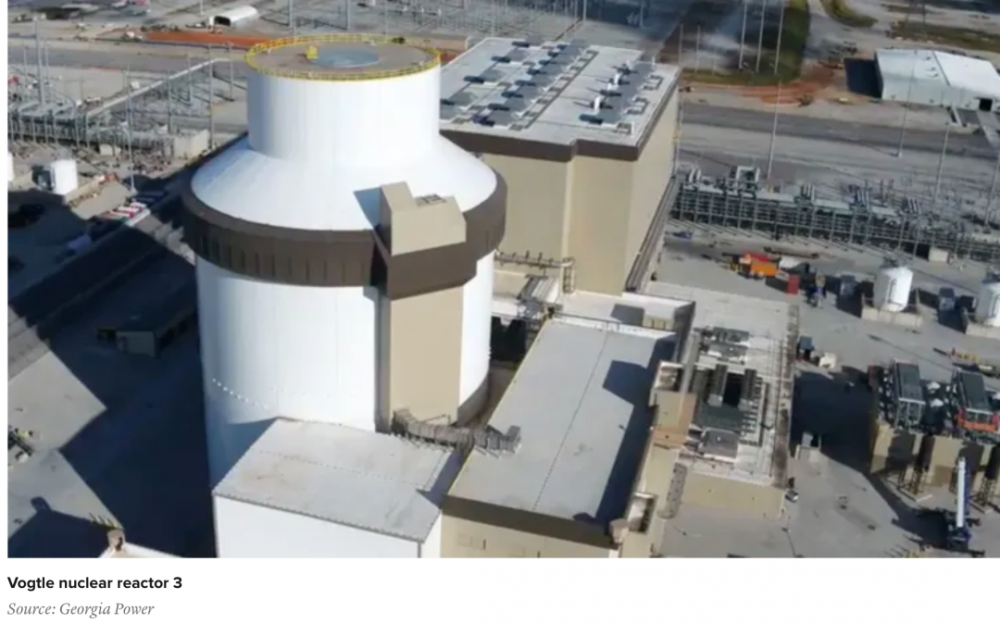

据报道,美国乔治亚电力公司宣布,在建的沃格特尔(Vogtle)核电厂第三号机组已在反应堆内开始核反应。从技术上讲,这被称为“初始临界”,第三号机组将于5月或6月全面投入运行。

美国核管理委员会发言人斯科特·伯内尔(Scott Burnell)表示,上一次美国核反应堆达到同样的里程碑是在2016年5月,当时田纳西州瓦茨巴尔(Watts Bar)核电站第二号机组达到初始临界状态。

乔治亚电力公司首席执行官克里斯·沃马克(Chris Womack)在一份书面声明中表示:“这是一个真正令人兴奋的时刻,因为我们准备将一个新的核电站投入使用,该电站将在未来60至80年为我们的州提供清洁无排放的能源。”包括即将启动的沃格特尔第三号机组在内,目前美国有93座核反应堆在运行,占美国发电量的20%。

美国的大多数核电机组都是在1970年至1990年间建造的。1979年3月28日宾夕法尼亚州米德尔敦附近的三里岛发生事故后,核电建设速度明显放缓。根据美国能源信息署的数据,从1979年到1988年,先后有计划中的67个核反应堆建设项目被取消。

由于核电没有二氧化碳排放,在应对气候变化的紧迫感增强的背景下,核能有了复兴的机会。然而,建造核反应堆的相关成本是核能潜在复兴的主要障碍,沃格特尔核电机组建设就一直受到成本超支和延误的困扰。
