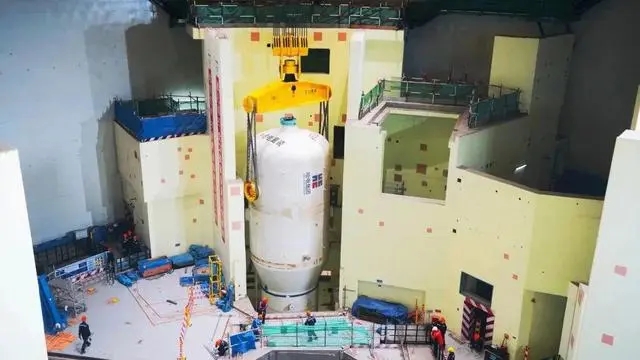

12月3日,“华龙一号太平岭核电1号机组首台蒸汽发生器顺利吊装就位。

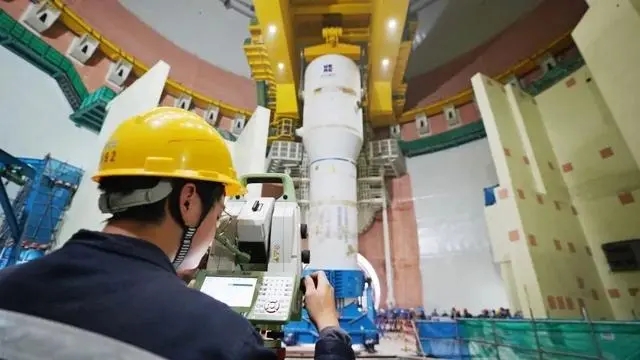

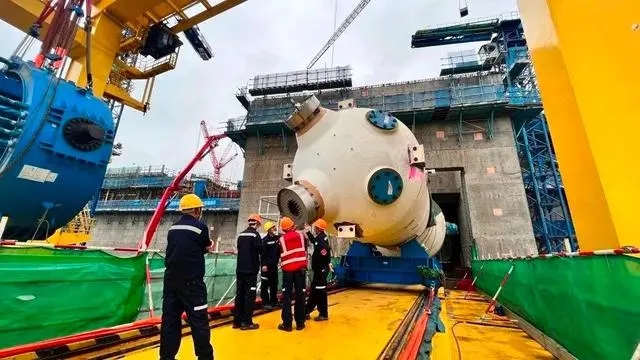

此次吊装的蒸汽发生器净重390吨,长21.15米,是“华龙一号”核电堆型所有主设备中体积最大的设备。根据施工计划,需在15天内完成运输、滚转、吊装、牵引以及翻转就位等一系列复杂的工序。不仅如此,在原有工序的基础上新增为期3天的临时性附件拆除工作,这对按目标计划完成吊装任务是极大的挑战。为此,太平岭项目部编制数字化施工方案,结合沙盘推演进行可视化交底,反复进行施工预演,梳理逻辑优化点。在确保质量安全可控的前提下,通过将受限空间作业调整至翻转就位后进行、减少脚手架反复搭拆次数等方法,有效缩减工期,最终提前完成蒸汽发生器吊装就位任务,为后续两个环路蒸汽发生器吊装工作积累了宝贵的实践经验。

蒸汽发生器是核电站一、二回路的枢纽,作为热交换设备,是将一回路冷却剂中的热量传递给二回路,以产生饱和蒸汽供给二回路的动力装置。因此被形象地称为“核电之肺”。

目前太平岭核电1号机组核岛安装已全面进入冲刺攻坚阶段,太平岭项目部全体员工将始终保持铁军优良传统,踔厉奋发,勇毅前行,高标准高质量全力推进“华龙一号”太平岭核电建设
