9月25日,由水电十一局承担安装任务的引汉济渭黄金峡水电站首台机组(1号机组)定子吊装成功,为后续的转子吊装奠定了坚实基础。

引汉济渭黄金峡水利枢纽工程位于陕西省汉中市洋县境内,黄金峡水电站是汉江上游干流河段的第一个梯级电站,电站装设3台4.5万千瓦轴流转浆式水轮发电机组,总装机容量13.5万千瓦,多年平均发电量3.51亿千瓦时。电站水轮发电机定子主要由定子机座、铁芯和绕组组成,定子在工地现场进行机座组圆、铁芯叠片和绕组下线工作。

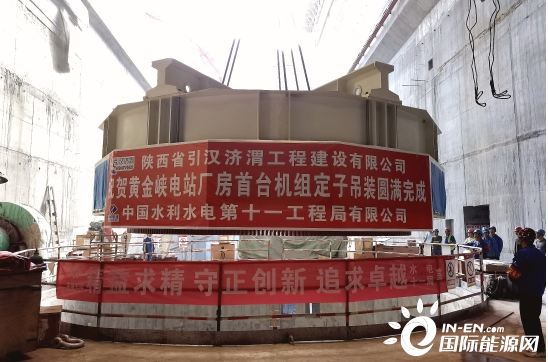

9月25日15时30分,随着吊装总指挥下达起吊指令,直径7.6米、铁芯高1.182米、装配总重量120吨的定子在厂房双小车桥式起重机的作用下,缓缓起升、平移,顺利吊入机坑,首台机组定子吊装工作顺利完成,整个吊装过程准确、平稳、有序。

引汉济渭黄金峡水电站1号机组发电机定子顺利吊装完成,标志着首台机组安装工程全面进入机坑安装阶段,向着2023年3月底首台机组具备发电条件迈近了一大步。

定子吊装
