中国电建水电三局玛尔挡项目部超额完成上半年施工任务

日期:2022-07-11    来源:中国电建水电三局

国际电力网

2022
07/11
13:48
文章二维码

手机扫码看新闻

关键词: 中国电建 水电项目 水电建设

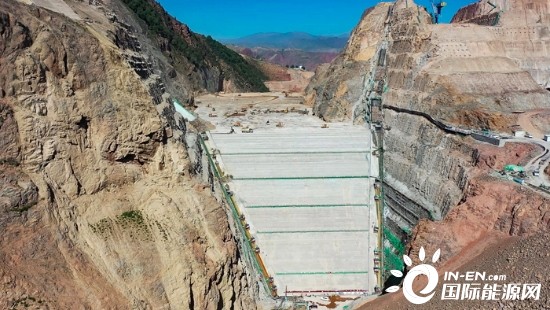

双引双建促发展,提质增效赋动能。7月7日,玛尔挡水电站大坝填筑高程达到3168.5米,大坝日均填筑量保持在2万立方米以上,填筑总量约416.75万立方米,完成大坝填筑总量的39.5%。填筑高度达到96.5米,上半年完成年度计划产值的58%,实现了“时间过半,任务过半”。

记者在现场看到,巍巍黄河峡谷,滚滚钢铁洪流,彩旗迎风飘扬,车辆川流不息,参战的水电三局员工精神抖擞,干劲十足。

水电三局一公司副总经理、玛尔挡项目党支部书记、项目经理张成介绍到:“我们承担着大坝及溢洪道工程的施工任务,坝高211米,填筑总量约1055万立方米,是目前国内在建最高的混凝土面板堆石坝,合同总额达到27.7亿元。2021年,我们投入1600余名人员、260多台套设备进行了冬季施工,为今年的大坝填筑奠定了坚强的基础。今年上半年,我们大坝挤压边墙已填筑到3165米高程,满足百年一遇防洪度汛要求。同时,溢洪道工程已完成开挖,目前正向混凝土浇筑转序。”

国家重点能源项目——玛尔挡水电站,位于青海省果洛州同德县与玛沁县交界处的黄河干流上,平均海拔3300米,电站总装机容量220万千瓦,是黄河上游在建海拔最高、装机最大的水电站,也是水电三局在建的国内合同额最大的水电项目和在建工程中环境最艰苦的项目。

记者了解到:玛尔挡水电站于2011年开工建设,水电三局先后承建了大坝及溢洪道工程,环水保、近坝库岸处理等工程,导流洞施工道路及出口段开挖支护工程,对外公路右岸进厂交通工程,导流洞及消能区左岸混凝土护岸工程等标段的工程项目,合同金额达到43.24亿元,前期项目于2015年前均完工。之后因建设单位破产重组等原因,项目一度停工。2020年12月,国家能源集团成为建设单位,项目的建设重新步入正轨。

进入2022年,在业主、设计和监理单位的指导帮助下,在水电三局各级领导的关怀支持下,玛尔挡项目部生产经营成绩喜人,整体施工进度可控。张成介绍到:5月份大坝挤压边墙上升25.2米,其速度创国内领先水平,大坝日填筑量稳定在2万立方米以上,2022年首次质量监督站检查顺利通过验收……不断取得的成绩吸引多家中央及地方媒体持续聚焦工程建设。

项目常务副经理包想军告诉记者:2022年是玛尔挡项目部的攻坚之年,项目部重点任务有四项,一是生态放水洞的开挖要在8月31日完成,二是两岸趾板及防渗板施工进度满足挤压边墙填筑速度,10月底两岸趾板防渗板全部施工完成,避免冬季施工。三是第四层灌浆洞于4月30日开挖完成,目前项目部投入两台钢模台车,组织人员有序施工,8月底衬砌全部完成向灌浆施工交面。四是筛分拌和的供料要满足现场施工要求。这些项目既是重点任务也是关键线路,我们将持续加大资源投入,保证施工进度。

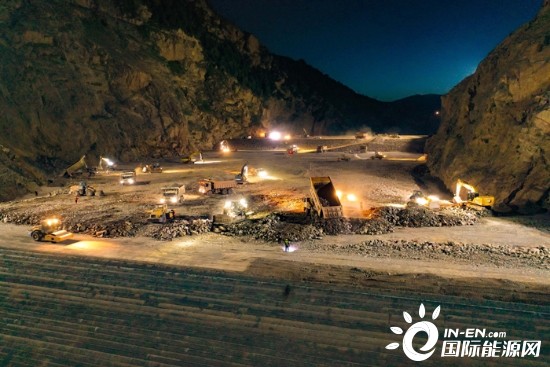

记者了解到,项目党支部充分发挥引领保障作用,带领广大党员、领导干部用实际行动践行“双引双建”,围绕年内大坝填筑至3245米高程这一目标,扎实开展了“喜迎二十大,保度汛目标,再创大坝填筑新高度”主题劳动竞赛活动,带领近1000名大坝建设者克服高原缺氧、设备降效和疫情防控等多重困难,建立起“专班督办、每日协调、定期总结”的工作机制,党员同志带头发扬“5+2”“白+黑”精神,保证现场24小时不间断施工,全力推进工程建设。

项目安全总监谷守华告诉记者:项目部重视安全管理,筑牢“安全”防火墙,制定了项目领导班子、中层管理干部、现场管理人员的安全履职清单和安全生产监督责任卡,推行全员安全管理,截至目前,安全生产工作始终处于可控状态。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
