720MW!巴基斯坦卡洛特水电站转子吊装完成

日期:2022-04-01    来源:水电七局  作者:吴志超

国际电力网

2022
04/01
10:24
文章二维码

手机扫码看资讯

关键词: 巴基斯坦卡洛特水电站 水电站 水力发电

3月29日,水电七局承担安装任务的巴基斯坦卡洛特水电站4号机转子顺利吊入机坑,标志着电站转子全部吊装完成,为实现机组投产发电奠定坚实基础。

该电站共有4台转子,设计直径3042毫米,高度2450毫米,总重约为700吨(含吊具)。为确保4号机组转子吊装安全顺利,项目部在转子吊装前认真进行安全技术交底,并明确人员分工。吊装中,各司其职,团结协作,确保4号机转子顺利就位。

据了解,巴基斯坦卡洛特水电站总装机容量720兆瓦(4×180兆瓦),是“中巴经济走廊”优先实施的能源合作项目和“一带一路”重点项目,亦是首个被载入中国和巴基斯坦联合声明的水电投资项目。全部机组投产发电后,预计每年可节约标准煤约140万吨,减少二氧化碳排放约350万吨,在推动巴基斯坦能源建设和经济社会发展的同时,助力实现全球“碳中和”目标。

2021年5月2日,1号机组转子吊装完成;2021年8月8日,2号转子吊装就位;2021年11月16日,3号转子吊装就位。

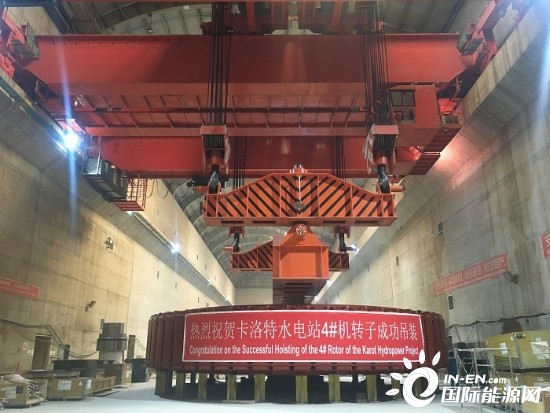

吊装现场
