2月5日0时10分,海阳核电2号机组调停检修工作顺利完成,机组并网运行。本次调停检修共计137.1小时,较原计划基准工期提前56.3小时。同时,机组并网前恰逢北京冬奥会开幕,可在冬奥会期间提供更多清洁电力。
在此次调停检修中,15个处室及多个合作伙伴单位通力协作,500余名奋斗者坚守岗位,总计执行工作214项,进行了重要系统、设备的维护及变更,为机组后续安全稳定运行奠定了坚实的基础。

机械维修处工程师进行EV51除盐床检查

电气维修处工程师对重要电气设备进行维护

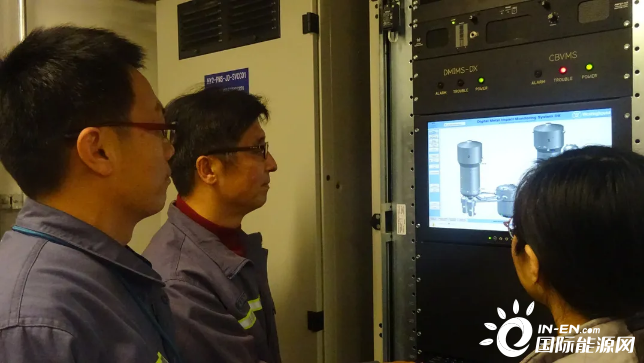

仪控维修处工程师对机柜状态进行检查

维修支持处工程师坚守工器具库房

除夕夜,隔离经理与现场操作员讨论工作

安全防护处工程师进行现场安全巡视

质量保证处工程师在检修现场实施监督

生产计划处组织召开调停计划会

系统设备处工程师开展临时碱性树脂验证试验

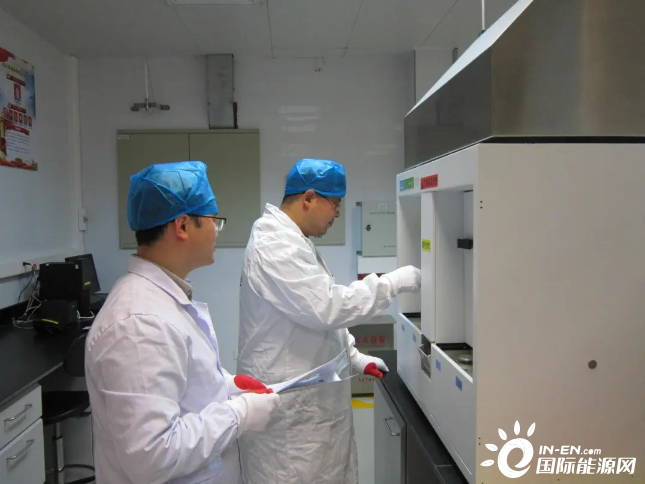

化学环保处工程师进行流出物监测
2号机组调停期间,海阳核电1号机组电力十足、温暖依旧,累计对外输送清洁的电1.58亿度,提供零碳的热9.2万GJ,相当于节约原煤消耗7.29万吨,减排二氧化碳13.6万吨,守护碧海蓝天,点亮万家灯火,保障海阳人民温暖过年。
