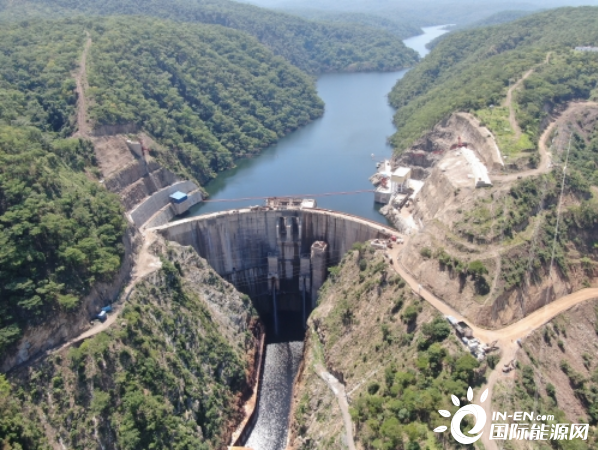

日前,水电一局承建的刚果(金)布桑加水电站左右岸坝顶铺装混凝土浇筑全部完成,大坝混凝土全线封顶至885米高程。

水电站位于刚果河上游的卢阿拉巴河上,是目前刚果(金)在建的最大基础设施项目,水库总容量12.98亿立方米,电站总装机容量240兆瓦。布桑加水电站拦河大坝为抛物线双曲拱坝,坝顶高程885米,最大坝高141.5米。坝体除基础垫层、泄水建筑物、下游消能防冲建筑物等采用常态混凝土外,其余全部采用碾压混凝土。截止至2021年底,布桑加水电站累计实现碾压混凝土浇筑48.5万立方米、常态混凝土浇筑12.5万立方米。与此同时,坝体底层、中层、顶层灌浆隧洞及灌浆廊道帷幕灌浆施工也与本月初全部完工,累计完成帷幕灌浆钻孔56647.92米,灌浆53081.49米,布桑加项目部在最短的时间里保质保量完成了高强度的钻灌任务。

施工期间,水电一局项目团队克服海外疫情形势严峻等不利因素影响,一方面严格防控疫情,另一方面争分夺秒抓生产。最终,于2021年5月31日完成导流洞下闸,于7月25日正式开始第二阶段蓄水,于9月20日大坝表孔浇筑至875米高程,为9月30日发电创造了先决条件,并于12月29日左右岸铺装混凝土全线封顶至885米高程,坝体主体施工全面结束。

逐梦2021,启航2022。接下来,项目全体员工将继续加强施工过程管理,推进“一带一路”建设,用辛勤与汗水将这座百米高坝铸就成非洲的一座丰碑屹立在刚果(金)卢阿拉巴河上。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
