11月21日,国能(福州)热电有限公司#1机500kV线路导线及金具更换项目完成导线拆除节点工作。

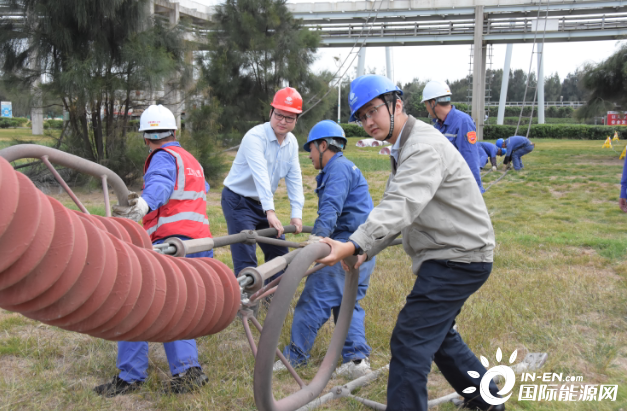

图为导线拆除现场
作为此次机组A修的主要项目,500kV线路导线及金具更换属于户外作业的高风险项目。时至冬季,沿海气候环境多变,时常出现大风天气,且作业区域无建筑物遮挡,作业风险较大。该公司提前谋划,专业人员全部到岗现场指挥工作,安监、监理人员现场监护,加班加点,抢在寒潮来临前将所有导线拆除至地面,提前完成高危工序,为后续组装导线的地面作业奠定了基础。
日期:2021-11-30 来源:中国电力新闻网 作者:陈晓明
