当前位置: 电力网 » 火力发电 » 正文

上海电建印尼哥伦打洛项目1号机组满负荷运行试验成功

日期:2021-09-01    来源:上海电建  作者:刘占林 王立彬

国际电力网

2021
09/01
10:05
文章二维码

手机扫码看资讯

关键词: 燃煤电站 上海电建 印尼哥伦打洛项目

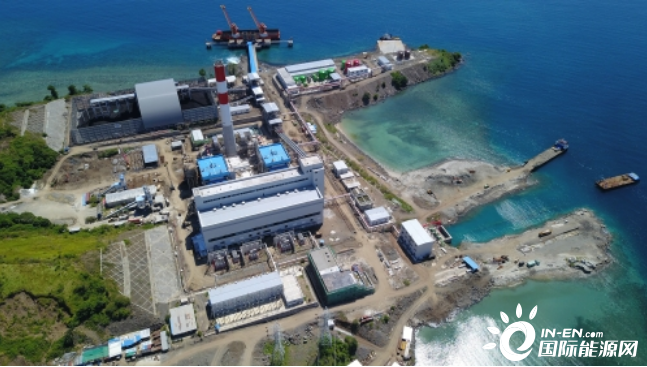

2021年8月25日凌晨4时整,由上海电建EPC总承包的印尼哥伦打洛2×50兆瓦燃煤电站项目1号机组顺利通过72h+96h(RR+NDC)满负荷运行试验。试运行期间机组运行平稳,各项指标均达到设计要求。热工自动、主机保护投入率100%,电气保护、自动装置及主要仪表投入率100%。海水脱硫、电除尘等环保设施同步投入,烟尘、二氧化硫、氮氧化物排放浓度均达到当地排放要求。

印尼哥伦打洛项目位于苏拉威西岛哥伦打洛省北哥伦打洛县,是公司在印尼的第二个EPC总承包项目。项目建成后能够大大缓解印尼北苏拉威西区域电网的需求,有效带动项目所在地人员就业,提振项目周边相关产业发展,提升人民生活水平。

1号机组于2021年8月21日4时整,达到净出力满负荷50MW,平稳开始进入72小时可靠性运行试验。试验过程中,1号机组的海水FGD脱硫系统同步投运,且各项环保指标均满足合同要求。CCS协调自动控制系统的全程投用,大大提高了机组运行的稳定性,同时也减轻了运行人员的操作负担。最终,1号机组经过72小时的可靠性运行和96小时的电网连续满负荷能力试验,于8月25日凌晨4时整顺利通过测试。项目部相关人员同步对业主运行人员进行了培训,确保1号机组顺利移交。

在疫情形势仍非常严峻、劳动力不足等多重不利因素的影响下,公司印尼哥伦打洛项目部全体人员上下一心,紧扣目标攻坚克难,最终顺利实现1号机组满负荷运行试验。本次试验成功意义重大,为1号机组性能试验打下坚实基础,对后续开展2号机组的建设具有很强的指导性。项目部全员将全力以赴,确保2号机组按既定的时间节点推进建设,实现并网发电。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
