当前位置: 电力网 » 电力企业 » 电力企业动态 » 正文

山东电建沙特吉赞项目三号机组全部PMCC完成签署移交

日期:2021-06-25    来源:山东电建  作者:徐晓楠

国际电力网

2021
06/25
09:39
文章二维码

手机扫码看资讯

关键词: 山东电建 变电站 沙特吉赞项目

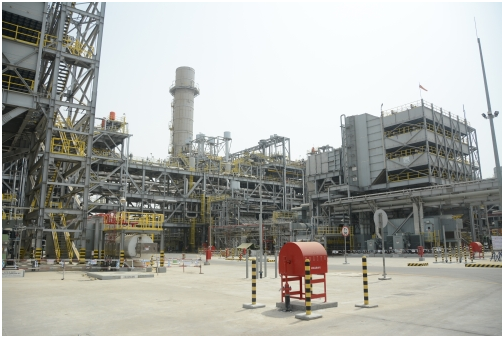

6月24日上午,集团所属山东电建承建的沙特吉赞项目PMCC-04、09、14正式签署机械完工证书,自此三号机组全部PMCC完成签字并移交业主阿美石油公司,这是继一、二号机组发电并网后项目部完成的又一重大里程碑节点。阿美PMT高级项目经理MOHAMMED A. AL-MIR先生第一时间发来贺电,对SEPCO团队完成三号机组PMCC的签字移交表示祝贺和感谢。

沙特吉赞项目共包括30项PMCC(Partial Mechanical Completion Certificate即分部机械完工证书),其中PMCC-04对应三号机组燃机及发电机、余热锅炉、汽机及发电机联合循环系统;PMCC-09和14分别对应SS310变电站和PIB310仪控楼。为尽快实现三号机组PMCC的签字移交,项目部多措并举、精心组织,充分发挥电建铁军精神,积极克服人力不足、材料短缺、设备缺陷、部分工代无法到场、业主过程见证检查协调等困难,通过反复查阅厂家资料、专业书籍,借助电话、沟通交流软件、多方会议系统、远程操作等多种渠道向欧洲、美国工代吸取经验,同业主、工代沟通调试方案,对各类缺陷按专业进行划分,安排专人对缺陷项逐条跟踪关闭,最终通过阿美运行部的验收,顺利实现签字移交。

三号机组全部PMCC的签字移交,进一步增强了现场员工的信心和决心。截止目前,项目部已累计完成30项PMCC中22项的取证工作。3号机组的吹管工作正紧锣密鼓开展;4号机组PMCC取证全力快速推进,进度超过80%。下一步,项目部将在做好安全、稳定和防疫工作的基础上,继续发扬“电建铁军”精神,迎难而上,奋力拼搏,力争早日实现项目机械完工,为公司、业主献上一份满意的答卷,为党的百年华诞献礼。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
