贵州盘州市最大水库工程成功下闸蓄水

日期:2021-04-21    来源:水电十二局  作者:周雷

国际电力网

2021
04/21
09:59
文章二维码

手机扫码看资讯

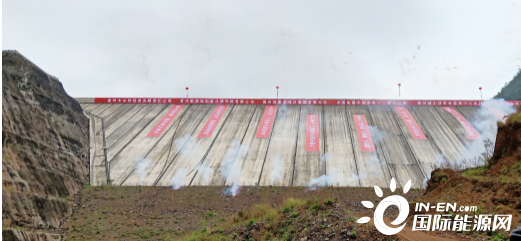

4月18日,随着金属闸门缓缓放下,顺利完成导流洞封堵闸门沉放作业,标志着水电十二局承建的贵州省重点骨干水源工程、盘州市最大水库——出水洞水库工程成功下闸蓄水。

出水洞水库工程是一项以供水、灌溉、防洪为主,兼顾发电、改善水生态环境等综合利用的水利工程,该工程为混凝土面板堆石坝,最大坝高109.5米,单块面板最大斜长182.3米,坝长300米,顶宽10米。建成后,对加强保障周边乡镇发展具有重要意义,并能保障下游乡镇群众和耕地的防洪安全。

出水洞水库封堵闸门重达30吨,为保证闸门顺利沉放,项目部提前用80吨吊机吊装到位,同时认真编制下闸蓄水及导流洞封堵专项施工方案,多次对闸门沉放作业进行推演,确保下闸过程万无一失。下闸前,项目部再次组织专业人员对作业场地及设备安全运行情况等进行确认检查。随着现场指挥人员下令,导流洞封堵闸门缓慢落下,现场作业井然有序,蓄水下闸工作圆满完成;导流洞封堵施工有条不紊。

该工程2014年8月16日正式破土动工;2016年12月5日,大坝开始填筑;2018年4月27日完成大坝填筑;2019年3月21日完成混凝土面板浇筑;2020年7月10日顺利通过蓄水验收。下一步,项目部将继续上下一心、攻坚克难,精心安排坝后式电站各项施工工作,尽快完成并网发电目标。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
