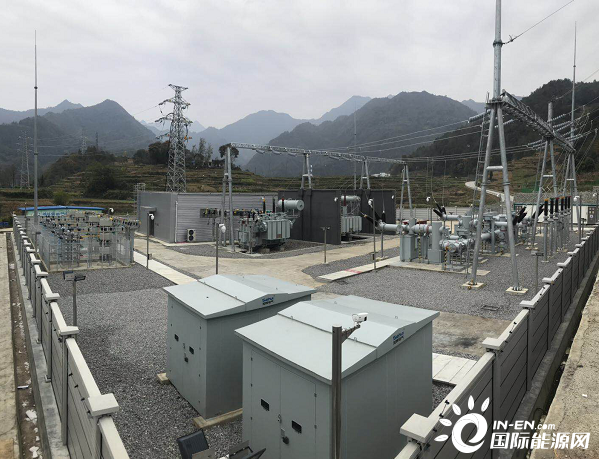

10月23日,城口县首个智能化变电站——110千伏巴山变电站顺利投运。


城口巴山110千伏输变电工程于2018年11月1日全面开工,主变容量2×31500千伏安,双回线路全长66.386公里,采用300平方毫米的导线,共组立铁塔113基。全站按照无人值班智能变电站设计施工,具有占地面积小、运行可靠性高、维护工作量小、检修周期长等特点。

随着特色钡矿开发、巴山工业园区新增负荷的需要,作为当地政府重点工程,各单位高度重视,超前谋划,接连克服疫情、雪灾带来的工期紧、任务重等困难,按标准化管理要求,加班加点推进相关工作,为顺利投运奠定了良好的基础。

线路起于220千伏城口变电站,止于本次新建的巴山110千伏变电站,途经城口县复兴街道、葛城街道、龙田乡、高燕乡、坪坝镇、巴山镇,以高山大岭为主,一半以上塔基无运输道路,三分之一的塔基位置处在海拔1600米以上,设备材料运输及其困难,施工难度大。线路交叉跨越复杂,跨越35千伏线路7次,跨越10千伏线路23次,跨越河流3次。属地协调任务艰巨,砍伐树木约23500颗,协调水电站停电8次,建设期间协调外部阻工60余次。

针对工程建设的特点和难点,国网重庆万州供电公司充分发挥建设管理龙头作用,精心组织,攻坚克难。一是压紧压实各参建单位安全管理责任,督促各级管理人员到岗履责,尽职履责,确保作业现场安全可控;二是加强属地协调,依靠属地单位和当地政府,派专人跟踪协调停电、树木砍伐、村民阻工等工作。三是优化施工方案和施工力量,针对高山大岭和海拔高特点,科学合理安排施工顺序和施工节点。

2020年春节后,防疫复工形式严峻,尤其分包单位大部分来自湖北高风险地区,为确保工程按期建成投运,坚持防疫复工两手抓两手都不误,3月22日开始,施工人员陆续返岗进行隔离,采取了作业人员来源地14天轨迹排查,公安系统大数据排查,凡湖北人员均采用14天隔离,租用整栋民用住宅作为隔离和住宿点,驻地-现场-驻地两点一线封闭式管理,按政府分级管理规定对工程沿线村镇作业点按风险等级高低采取分级管理,建立了覆盖作业层班组长的三级防疫网格,严格落实测温、消毒、分餐等防疫措施。工程在4月9日正式全面复工后,恢复了组塔放线工作,实现了“零疑似,零感染”的双零目标。

该工程的竣工投运,将有效改善城口县电网结构,提高当地西部和南部8000余商业客户及90000居民客户供电可靠性,彻底解决巴山片区工农业生产、小水电上网和人民不断增长的负荷发展需要,为城口县地方经济的发展作出巨大贡献。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
