浙江乐清今年计划投入2.5亿元用于电网建设

日期:2020-05-07    来源:快点温州

国际电力网

2020
05/07
09:15
文章二维码

手机扫码看新闻

关键词: 智能电网 变电容量 输变电工程

今年的政府工作报告指出,去年乐清市开工220千伏磐石变和110千伏乐滨海变,建成投用110千伏大谟变,新增变电容量10万千伏安,同时提出今年要继续打造坚强智能电网

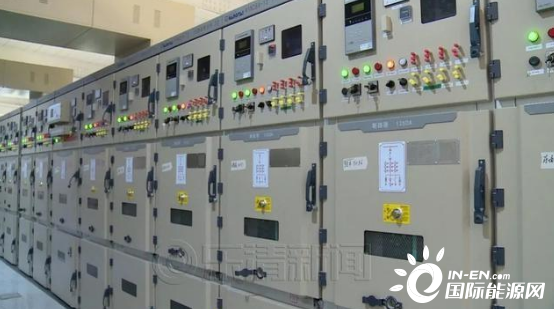

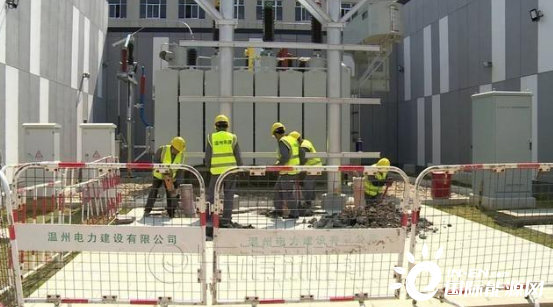

日前,记者在乐清经济开发区纬十五路的110千伏经开输变电工程项目现场看到,变电站的内部建设已经完工,几名工人正在进行电缆的敷设准备工作,而在距离变电站约2.5公里外的翁垟街道新望村的空地上,工人们则在紧张地开展电力铁塔的架线工作。

据了解,110千伏经开输变电工程是于2018年9月份正式动工建设的,目前,变电站部分土建仅剩沥青路面浇筑工作,电气部分正开展收尾工作,线路部分预计5月28日开展停电搭接工作,6月9日启动投产。

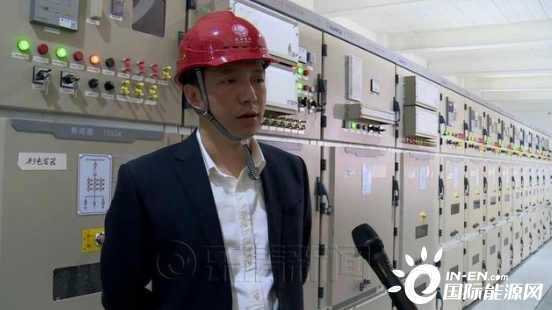

国网乐清市供电公司副总经理 王捷:

经开区目前仅有两个变电站在供电,已经满足不了我们经开区的整个用电需求,因此急需这个项目建成投产,为经开区的未来发展提供充足的能源保障。

记者了解到,2019年乐清电网建设攻坚破难,全力推进年度建设任务,开工220千伏、110千伏变电站各1座,变电容量58万千伏安;投产110千伏变电站1座,新增变电容量10万千伏安,在建220千伏变电站1座、110千伏变电站3座,变电容量78万千伏安,取得电网建设攻坚三年行动计划的开门红。

国网乐清市供电公司副总经理 王捷:

我们还提出了一个三年行动计划,计划要花三年的时间推动三个220输变电工程和7个110输变电工程。

2020年是乐清电网建设三年攻坚行动计划的关键之年,乐清供电公司结合全市数字经济发展和新基建战略落地,以“坚强电网”支撑数字化转型,持续推进电网建设攻坚,全年计划投入电网主网资金2.5亿元,加强“大云物移智链”、5G等现代技术与电网的深度融合,持续推进智慧园区、智慧小区建设,深化电力大数据应用,支撑智慧城市建设和政府能源管理精准施策。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
