山西运城供电公司电网建设工程全面复工

日期:2020-03-13    来源:国网山西省电力公司

国际电力网

2020
03/13
17:26
文章二维码

手机扫码看新闻

关键词: 运城供电公司 供电公司 输变电工程

  3月12日,在运城北220千伏变电站新建工程现场,来自河南的20名参建人员,完成实名登记、体温测量、施工现场清扫和消毒工作等程序后,进入现场开展土建基础施工作业。至此,国网山西运城供电公司2020年16项电网工程100%复工。
  按照“政企联防联控、工程一项一策、人员实时管控”原则,运城供电公司优化调整电网建设进度计划,安全、科学、有序恢复主、配网工程建设。各施工现场均对施工区域进行隔离,卫生间、会议室等公共场所都摆放着消毒洗手液。
  “所有工作人员每次进入工地前必须完成身体测温。”项目负责人郭波说。

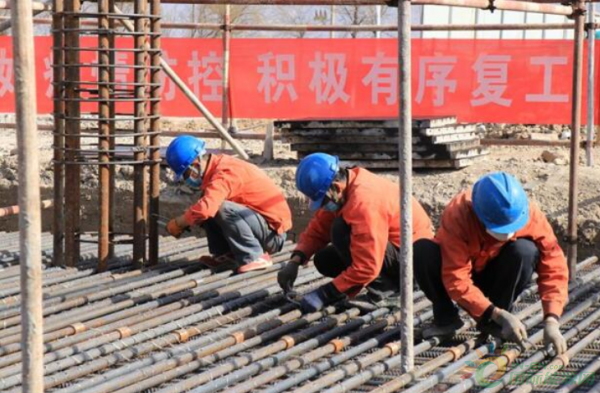

  国网山西运城供电公司2020年16项电网工程复工
  据了解,按照“先系统内后系统外”“先当地后外地”“先变电后线路”的复工原则,运城供电公司分三批安排共计11项工程复工。组织复工时,通过学习强国视频多次召开复工推进会,利用钉钉软件开展“每日一题,每周一讲,每月一考”,这个公司所有参建人员完成防疫知识及基建安全考试,每个项目编制疫情防控及应急处置方案,做到“一项目一方案”。
  运城供电公司基建部相关人员介绍称,目前不只主网的输变电工程有序复工,各地农网工程建设的陆续展开,也进一步保障着城乡经济的复苏。
  为确保闻喜际华三五三四制衣公司改造工程3月底竣工投产,运城供电公司从人员调配、物资保障等方面做出相应调整,以快速推进建设进度。
  据统计,自2月14日起,运城供电公司复工工程共计16项,其中220千伏输变电工程3项,110千伏输变电工程6项,35千伏输变电工程3项,10千伏输变电工程4项,涉及主变容量170.5万兆伏安,线路长度237.2公里,涉及资金2.7亿余万元。
  运城电网建设工程的全面复工,有力带动了上下游产业的复工复产,夯实了运城电网结构,对运城境内风电、光伏发电新能源并网服务和消纳,推进“煤改电”清洁取暖,满足经济社会发展和人民生活需求提供了电力保障。
返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
