12月17日晚,老挝南俄4水电站大坝5#储门槽坝段导流底孔主体首仓混凝土浇筑完成。

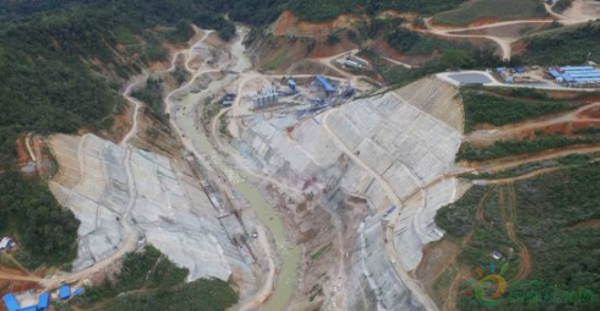

南俄4水电站挡水建筑物为碾压混凝土重力坝,最大坝高74米,共10个坝段,坝顶长度228米,其中左岸非溢流坝段共长92米,储门槽坝段长18米,河床溢流坝段长50米,冲砂底孔坝段长16米,右岸非溢流坝段共长52米。
为确保大坝5#储门槽坝段导流底孔主体首仓混凝土顺利浇筑,在开挖至建基面EL.983m后,项目部加强同EPC、设计沟通,及时确定了基础处理方案,并投入大量人员设备清理基础地质缺陷,加快完成钢筋混凝土塞及垫层浇筑。同时组织召开多次专题会,对5#储门槽坝段导流底孔常态混凝土浇筑方案进行了详细的讨论,明确了解决混凝土浇筑仓面大,温控要求高,入仓难度大等不利因素的措施。在12月15日晚通过仓面验收后,随即开始混凝土浇筑,为保证混凝土浇筑质量,项目部安排质检人员现场盯仓。首仓浇筑高程为EL.983m~EL.984m,桩号DH0+000.0m~DH0+044.0m,DV0+0092.0m~DV0+110.0m,均为常态混凝土,采用挖掘机与装载机配合下料浇筑,历时24小时,完成浇筑方量792方。
5#储门槽首仓混凝土浇筑标志着大坝主体开始浇筑,也标志着导流工程混凝土全面启动,使大坝混凝土浇筑及大江截流关键线路获得保证,确保了工程节点目标的顺利完成,为项目履约打下坚实基础,获得了老挝国家电力公司(EDL)、EPC中国重型机械有限公司(CHMC)等一致好评。
