   5月27日,由哈电集团承建并制造的孟加拉巴库275MW燃煤火电项目正式获得业主颁发的PAC证书,标志着该项目机组基建期工作全部结束,正式转入质保期和生产期。证书中明确了巴库项目PAC生效日期为2018年2月10日,该节点比主合同规定工期提前5个月。


  孟加拉巴库项目是目前孟加拉投入运行的最大的燃煤机组项目,主机设备由哈电集团制造,辅机由中国厂商提供,是典型的“中国制造”和“中国建造”项目。该项目工作范围包括设计、采购、施工及调试等,施工期为3年,以及2年质保期和5年长期服务。项目于2015年7月16日合同生效并开始计时;2018年2月9日完成42天可靠性运行及性能试验;2018年2月10日PAC生效。

  巴库项目提前五个月移交展现了“哈电制造”优良的机组性能,展现了精益求精的“哈电质量”和高效执行的“哈电速度”,展现了“创世界装备名牌,铸哈电制造丰碑”的品牌观。

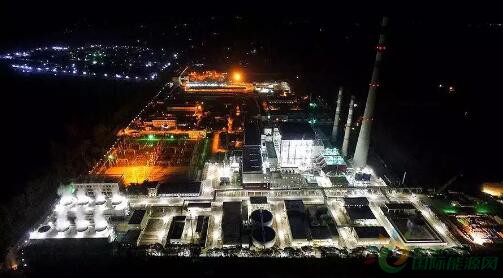

  目前,巴库项目机组运行优良,赢得了孟方业主高度赞扬。哈电集团也将继续保质保量的完成后续工作,全力保证机组的平稳运行。
