总投资3.05亿元 贵州织金县垃圾无害化焚烧发电项目预计2019年3月投产

日期:2018-03-26    来源:织金县人民政府网  作者:高涛

国际电力网

2018
03/26
10:27
文章二维码

手机扫码看资讯

关键词: 垃圾焚烧 汽轮发电机 垃圾发烧发电

  贵州毕节市织金县生活垃圾无害化焚烧发电项目建设地点为织金县八步街道土锅村,总投资3.05亿元,设计处理能力600吨/日(其中一期工程设计日处理垃圾300吨),配置 2×300吨/天的垃圾焚烧炉和1台12MW凝汽式汽轮发电机组,项目服务区域为织金县行政区域及纳雍、黔西两县部分乡镇。该项目于2017年3月28日开工,预计2019年3月投产。

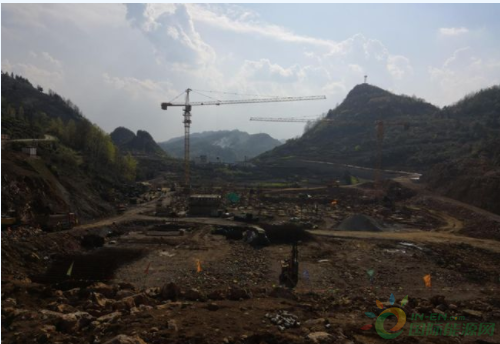

图为生活垃圾焚烧发电项目正在稳步推进

  截至2018年3月21日,项目建设累计完成主厂房区域桩基施工2685米,主厂房桩基钢筋笼吊装和桩浇砼65根桩,累计完成50%的挡土墙施工,完成外围取水工程初步设计图审查,完成2号塔吊安装和两台塔吊的验收工作。


图为项目负责人介绍项目建设情况

  生活垃圾无害化焚烧发电是城镇生活垃圾无害化、减量化、资源化利用的重要方式,是城市可持续发展的重要基础设施。生活垃圾无害化焚烧发电后,将彻底根除填埋式垃圾处理方式可能带来的环境安全隐患。
