全力以赴攻坚克难 海阳核电首台主泵安装完成

日期:2016-03-30    来源:中国泵阀商务网

国际电力网

2016
03/30
10:15
文章二维码

手机扫码看资讯

关键词: 核电 AP1000 国家核电

近日,海阳核电首台主泵安装完成。安装完毕的AP1000核电单台主泵装机总重为71.4吨,属于核1级、抗震等级1级、质保等级1级的重大设备。AP1000主泵安装施工空间狭小,安装工序复杂、没有任何经验可以借鉴,施工难度极大。海阳核电首台主泵成功安装完成,为海阳核电1号机组后续3台主泵安装积累了成功的经验。

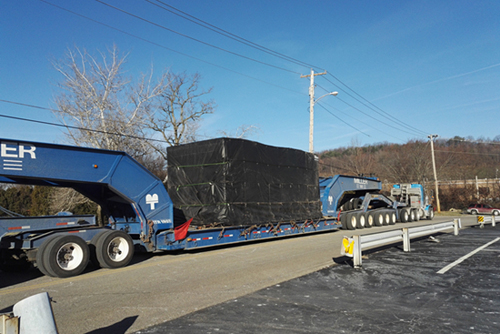

和

2016年3月23日3时58分,随着AP1000海阳核电首台主泵RCS-MP-01B的最后一颗螺栓锁紧线验收合格,海阳核电首台主泵安装完成。

主泵作为核电站的心脏,需要一刻不停地输送反应堆冷却剂,以确保堆芯热量的导出,AP1000核电的主泵60年低维护且零泄漏的特点尤为特殊,因此,主泵现场安装质量对后续安全运行至关重要。海阳核电首台主泵安装完成,将为1号机组冷试创造有利条件。

安装完毕的AP1000核电单台主泵装机总重为71.4吨,属于核1级、抗震等级1级、质保等级1级的重大设备。为确保主泵安装顺利实施,对现场施工组织、人员、设备进行周密部署并及时进行专项交底,组织开展多项主泵安装模拟试验,层层建立责任制、道道把好质量关,在各方齐心协作下圆满完成作业任务。

为打好主泵安装攻坚战,中核五公司海阳核电工程施工总承包部借鉴了三门核电工程施工总承包部在首堆主泵安装过程中的良好实践经验反馈,成立了“主泵攻坚先锋队”,开启7×24小时全天候施工模式,对主泵安装做了严密的技术准备,对施工过程进行精细的组织管理,对施工质量安全制定周密的控制措施,确保主泵安装施工提前保质保量完成。

自主泵3月2日到场以来,中核五公司海阳核电工程施工总承包部全力以赴、攻坚克难,终于实现海阳首台主泵的成功安装。海阳核电首台主泵成功安装完成,为海阳核电1号机组后续3台主泵安装积累了成功的经验。

国家核电董事长王炳华表示,主泵是AP1000关键设备中最大的技术难点。海阳1号机组主泵由美国EMD公司承制,首批主泵于1月16日由靠近美国东海岸的费城港启运,途经巴拿马运河,横跨太平洋运输至上海港,办理完毕清关商检手续后,转内贸船运输至核电现场。

目前,海阳核电1号机组调试工作已全面展开,2号机组进入设备安装阶段。二期3、4号机组前期准备工作基本完成;国内涉核央企在海投资项目建设,投产、在建、签约项目16个、总投资达1260多亿元,还储备了10多个意向项目,核电研发、加工、运营、服务一体化、全链条式发展格局日益成型。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
