当前位置: 电力网 » 核电 » 正文

中电建核电公司承建的国家电投川东北高效清洁煤电综合利用一体化项目2x1000MW新建燃煤机组项目2号锅炉首根钢架吊装顺利完成

日期:2026-02-08    来源:中电建核电

国际电力网

2026
02/08
10:36
文章二维码

手机扫码看资讯

关键词: 清洁煤电 燃煤机组 中电建核电公司

日前,中电建核电公司

承建的

国家电投川东北高效清洁煤电

综合利用一体化项目

2x1000MW

新建燃煤机组项目

2号锅炉

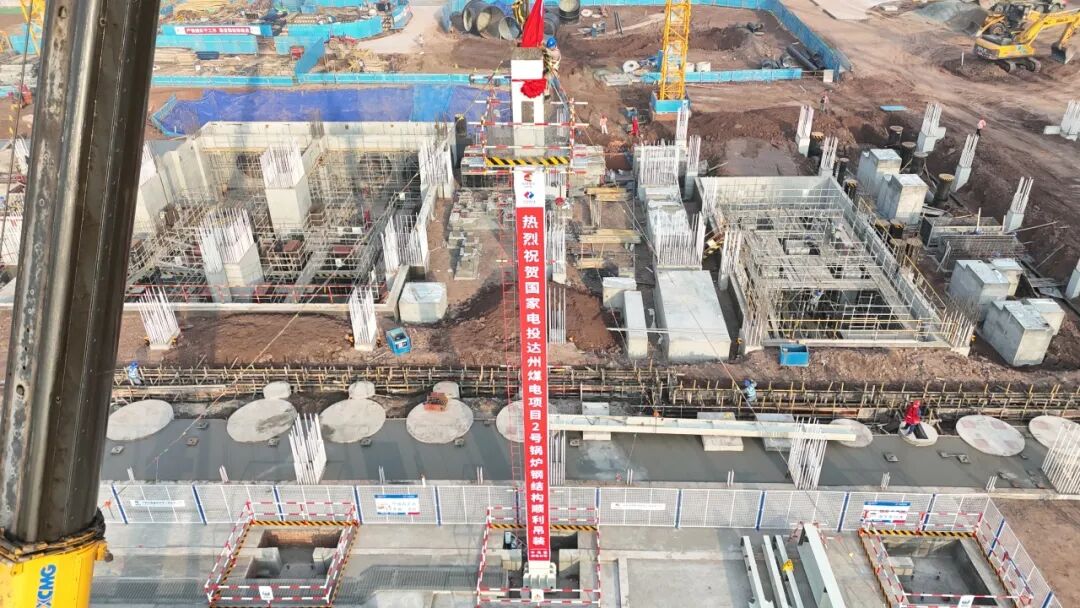

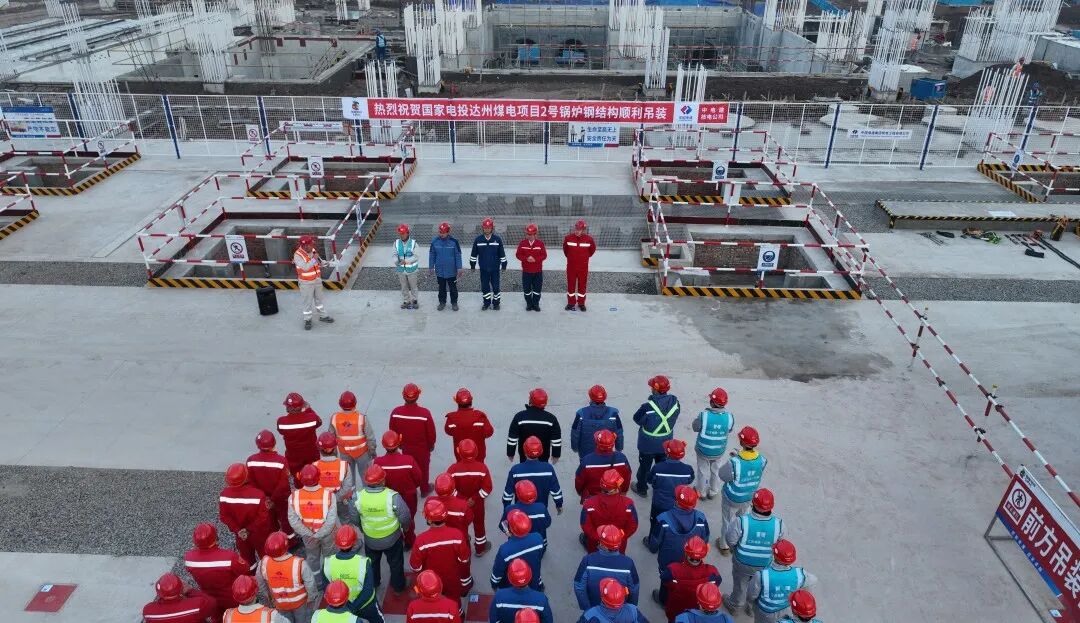

首根钢架顺利完成吊装作业

这一关键里程碑节点的

顺利完成

为项目后续

高质量履约奠定了坚实的基础

该工程是四川省建设国家战略腹地的重点能源保供项目、“十四五”重点项目、达州市“重振巴渠雄风、重塑大市荣光”重点项目。机组为高效超超临界机组,相比传统机组节约煤炭20%左右。

项目建成后投产后,预计年发电量约80亿千瓦时,将极大缓解川东北地区用电紧张局面,带动上下游产业协同发展,为地方经济增长、民生改善作出重要贡献。

本次2号锅炉钢架吊装作业工艺要求高、施工把控严,所涉钢架前后向总跨度76.05米,按设计划分为KO-K7共8排;左右向总宽度68米,含脱硝配套钢架在内划分为G1-G7共7列,整体结构体量庞大、安装精度要求严苛。

施工中,钢架连接全部采用扭剪型高强度螺栓副,核心受力构件均通过摩擦型扭剪高强度螺栓连接,从节点处筑牢结构强度与整体稳定性;同时采用分层分区域吊装工艺,科学规划施工流程,保障吊装作业安全可控、精准高效。

该锅炉钢架主结构共分6层,总吊装重量达11300吨,炉顶钢架由主梁、次梁及受压件支吊梁协同组成刚性承重平面,后续锅炉受热面系统将通过专用吊杆悬挂于该平面,从结构设计与施工落地双重保障受热面安装精度和机组长期运行安全性。鉴于钢架的结构体量、重量规模及高精度安装要求,本次吊装作业对施工技术把控、现场组织协调及全流程安全管控提出极高要求。

为确保首吊任务圆满完成,公司项目团队提前编制专项施工方案,完成多轮技术交底与专家评审,对吊装设备、作业流程、人员协同进行全方位优化部署;施工过程中,团队严格遵循设计规范和施工标准,精准把控螺栓连接、钢架对位等关键工序,各岗位高效联动、全程管控,确保首根钢架吊装一次就位,充分彰显了团队过硬的专业施工能力和精细化管理水平。

中电建核电工公司

项目团队

将持续以高标准

严把施工质量与安全关

高效推进后续工程建设

全力将该项目打造为

川东北区域

高效清洁煤电标杆示范工程

为区域能源结构优化

和经济高质量发展贡献力量




返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
