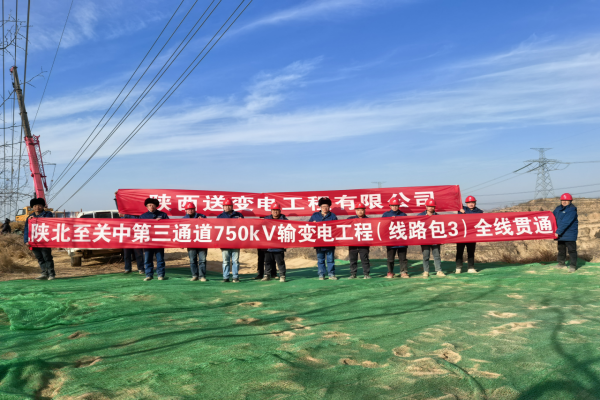

2026年1月24日15时30分,随着最后一相导地线抵达N2220牵引场,由陕西送变电公司承建的陕北至关中750千伏第三通道输变电工程(线路包3)导地线架设工程顺利收官。该工程是“十四五”期间陕西省电网建设重点项目,投运后将进一步完善陕西电网结构,强化陕北与关中电力互济能力,为沿线城乡发展及民生用电注入强劲电能保障。

工程开工前,项目部秉持“精细谋划、提前预控”原则,周密部署前期筹备工作,逐基开展现场勘查,编制详细的安全与作业规范,提前排查整治各类隐患,筑牢安全施工根基。施工期间,面对作业面分散、高风险作业多等多重挑战,施工团队发扬铁军精神,顶风雪、战严寒,坚守施工一线;强化现场安全管控,严格执行“日预控、周点评、月协调”管理制度,细化施工目标、优化技术方案,110天完成14个放线区段、总长87.214公里导地线展放,安全跨越35千伏线路6次、110千伏线路2次。从逐基勘察到全线推进,施工团队历经481天持续奋战,用汗水与智慧攻克一道又一道难关,为项目顺利竣工奠定了坚实基础。
面对全线路14个标段最复杂的外部协调环境,项目部锚定1月底全线贯通目标,在公司指导下,多方争取业主、属地、政府支持,及时调整放线区段,确保人员连续作业,全面推进放线、断紧线、附件安装等工作。
项目部全体成员发扬“陕送铁军”精神,以日复一日的坚守诠释责任担当,用攻坚克难的实干彰显“特别能吃苦、特别能战斗、特别能忍耐、特别能奉献”的铁军本色。下一步,项目部将持续锚定投运目标,全力推进后续附件安装、引流制作等工作,确保工程按期高质量投运,为陕西电网高质量发展、区域经济社会进步贡献坚实力量。
