1月23日14时08分,浙能台二电二期扩建工程4号机组锅炉蒸汽冲管工作顺利完成,标志着该机组即将进入整套启动试运行阶段,向按期投产目标迈出了关键一步。

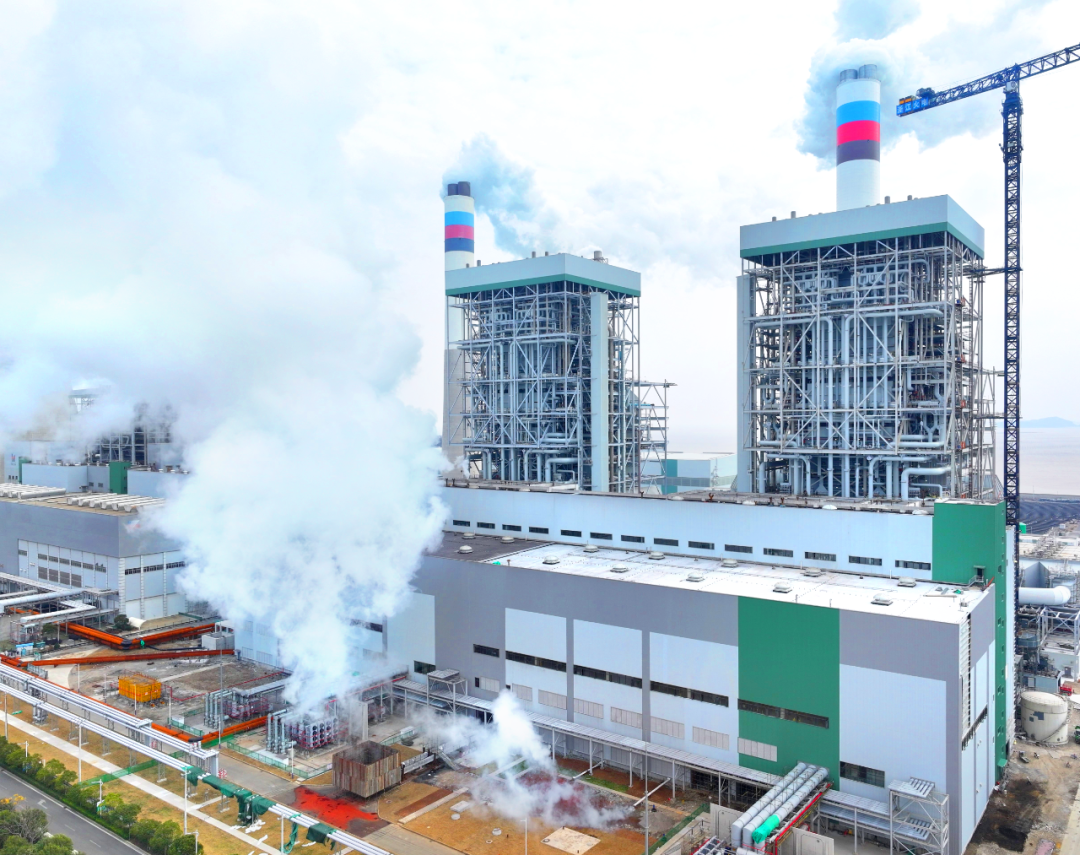

浙能台二电二期扩建工程4号机组进行冲管工作。
机组冲管是新建机组投运前的关键环节,目的是利用蒸汽动力清除锅炉过热器、再热器及蒸汽管道在制造、运输和安装过程中残留的各类杂质,从而保障机组长期安全稳定运行。
1月16日,4号机组锅炉首次点火一次成功,正式进入机组冲管环节。该机组采用先进的二次再热技术,具有高参数、大容量的特点,对冲管工艺提出了高要求。浙能台二电充分总结3号机组冲管经验,对冲管系统进行了专项优化,采用“二段式、稳降压相结合”的复合冲管方案:先以降压吹扫过热器系统,再以稳压冲管为主、降压冲管为辅的方式吹扫过热器、一次再热器、二次再热器系统,确保各系统清洁度达标。该方案显著提高了蒸汽利用效率,减少了燃料消耗。
为确保冲管工作顺利完成,浙能台二电统筹协调设计、调试、施工、监理及设备供应商等多方力量,克服工艺系统复杂、控制难度大等困难,严格落实安全、质量、环保与进度管控。通过合理规划临时系统、配置降噪消音装置,在保证冲管效果的同时,有效控制了系统阻力与环境噪声。

浙能台二电专业人员检查靶板品质。
经过浙能台二电与各参建单位连续7天的协同攻坚,整个冲管期间系统运行平稳,连续两次打靶验收合格,冲管工作顺利完成。
此次冲管的成功,充分验证了锅炉及其相关系统的设计可靠性、设备先进性,项目建设团队在实践中形成了一套规范、高效的调试质量管理流程,为后续机组调试积累了宝贵经验。
据悉,浙能台二电二期扩建工程项目是浙江省“十四五”重大建设项目、省能源“绿保稳”工程与扩大有效投资“千项万亿”工程。项目建设两台100万千瓦级超超临界二次再热燃煤发电机组,投产后年发电量达100亿千瓦时,此前项目3号机组已于去年投产,为浙江省电力供应保障和区域经济发展提供强劲支撑。下一步,浙能台二电将继续严格落实安全质量管控要求,有序推进后续调试工作,扎实做好4号机组整套启动前的各项准备工作,为浙江省奋进“十五五”新征程增添绿色发展动能。
切换行业






正在加载...
