1月21日
中国能建中电工程山西院总承包
同热三期 2×100 万千瓦煤电工程

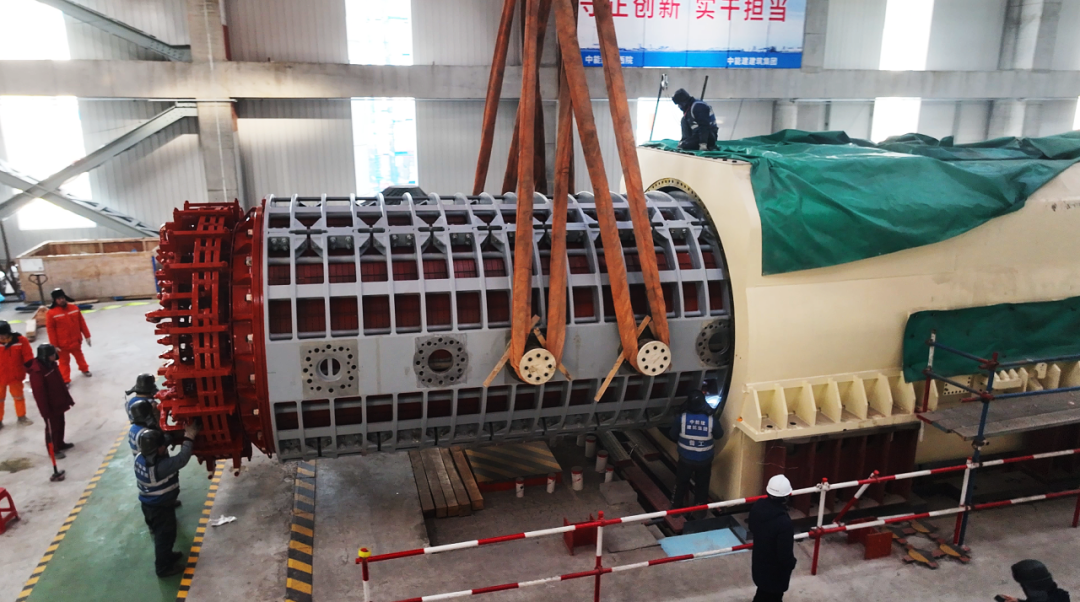

1号发电机内定子成功安装就位
标志着
项目核心设备安装实现关键突破

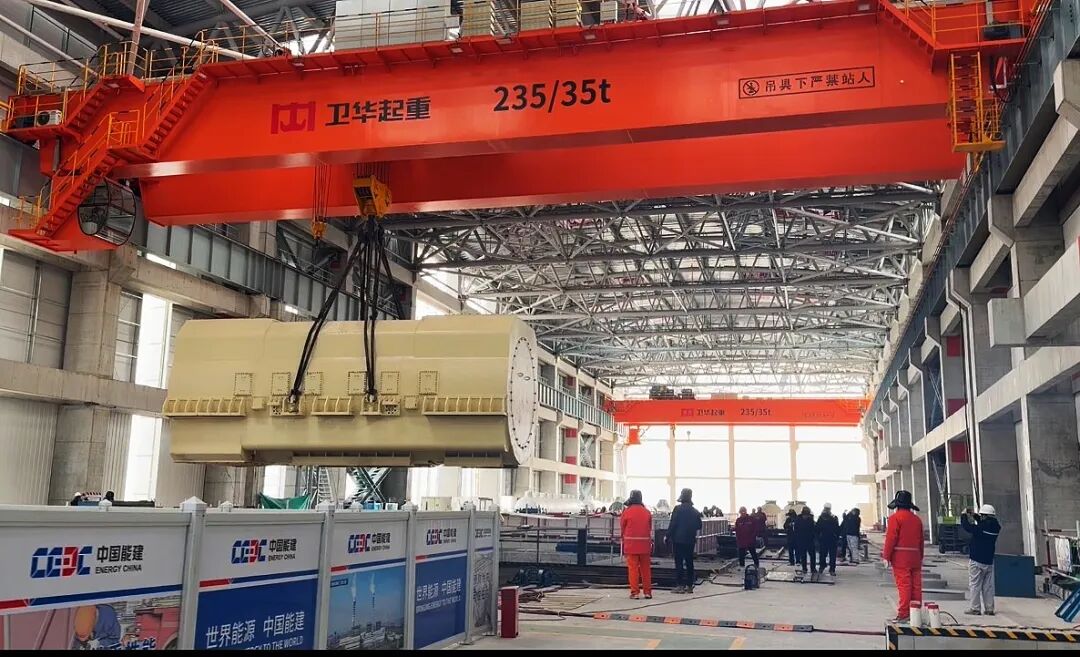

1号机组外定子已于2025年12月26日安装就位,发电机内、外定子两次安装过程均实现安全、质量双可控。至此,项目正式从基础施工阶段全面转入核心设备精细化安装阶段,为后续发电机整体组装、机组联动调试及顺利投产奠定了坚实基础。

发电机定子是汽轮发电机组的“心脏核心”,直接决定机组运行的稳定性与能效水平,安装质量是保障机组长期安全可靠运行的关键。
本工程内定子设计净重高达341吨,尺寸11500×3720×3750毫米;外定子净重156.7吨,尺寸达11801×5178×4720毫米。两大部件均属于典型的超重、超大尺寸设备,不仅运输与吊装难度极大,且内、外定子的穿装就位工作对安装精度、受力平衡及安全防护措施提出了严苛要求。

为攻克这一施工难题,山西院总承包项目部组建专项技术攻关小组,结合设备特性与现场施工条件,反复论证优化安装方案,细化吊装流程。安装期间,现场协调起重、机械、安全等多专业团队协同作业,全程监控设备起吊、转运、就位的每一个步骤,最终实现内定子精准就位,安装精度完全满足设计规范要求。
此次内、外定子的顺利安装,彰显了项目部在超大超重设备安装领域的过硬技术实力与高效组织协调能力,更生动诠释了各参建单位戮力同心、紧密写作的攻坚精神。这一关键节点的完成,极大鼓舞了全体参建人员的干劲,为项目后续各项任务的有序推进注入强劲动力,推动工程向投产目标稳步迈进。
工程介绍

本项目建设规模为2×100万千瓦高效超超临界空冷供热燃煤机组,并同步建设脱硫、脱硝设施。作为晋北采煤沉陷区新能源基地配套电源之一,项目建成后可为大同~天津南特高压通道提供安全可靠的电源支撑,确保在顶峰电力保供、系统调峰能力、电网安全支撑等方面发挥“压舱石”作用,实现电力稳定送出需求。同时,项目将为大同市城镇化建设中日益扩大的冬季民生供热需求提供坚强热源保障,目前设计供热能力达到2800万平方米,能够有效满足当地居民的供热需求。
切换行业






正在加载...
