1月18日,河南信阳项目2号机组回转式空气预热器底梁吊装作业顺利完成。

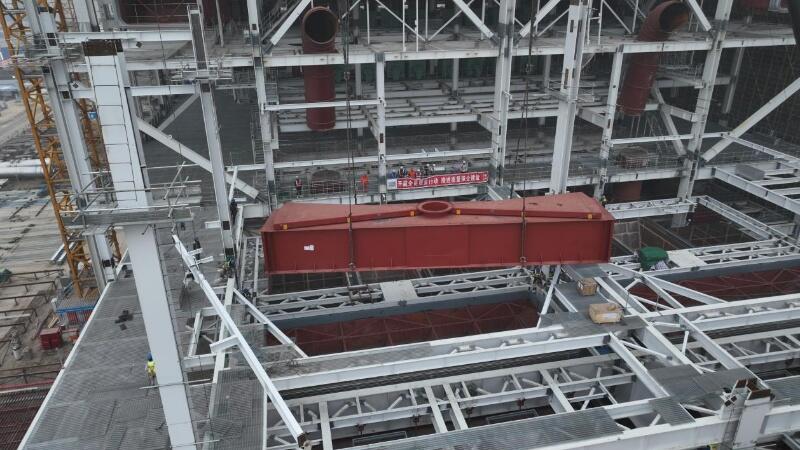

本次吊装的空预器底梁单组重量达66.4吨,结合吊具总重约70吨,设备尺寸大,炉左吊装空间受限,吊装难度大。项目部严格遵循施工方案,炉左空预器底梁采用600吨汽车吊与160吨塔吊双机抬吊,炉右空预器底梁采用160吨塔吊单机吊装。吊装前项目组织作业人员进行了详细的安全技术交底,对起重机械、索具等进行全面检查;吊装过程中,现场管理人员、安全员全程监护,最终圆满完成吊装任务。
此次空预器底梁吊装的顺利完成,标志着2号机组空预器安装安装正式开始,项目部将持续严把质量安全关,稳步推进后续施工。
