柬埔寨菩萨水电站引水隧洞全线贯通

日期:2026-01-16    来源:中国水电十四

国际电力网

2026
01/16
18:49
文章二维码

手机扫码看资讯

关键词: 水电十四局 水电站工程 电站项目

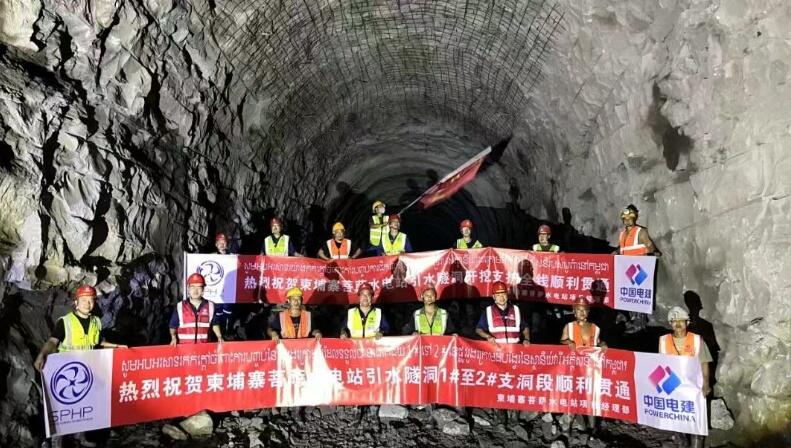

1月15日,水电十四局承建的柬埔寨菩萨水电站6870米引水隧洞全线顺利贯通。作为菩萨河流域关键控制性工程,这一节点的达成,标志着水电站建设攻坚战取得决定性胜利。

柬埔寨菩萨水电站为一等大(1)型工程,总库容12.03亿立方米,装机容量80.8兆瓦,计划2026年12月31日正式投产发电。项目自2023年开工以来,受多种因素影响导致推进困难,电建国际召开专题会议,决定调整施工力量,委托水电十四局参加建设,全面负责项目引水隧洞这一关键线路的施工任务。

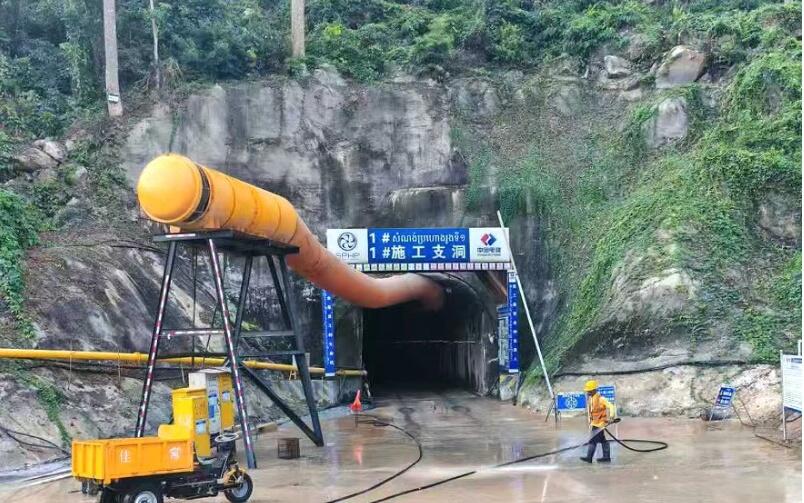

项目自承接时即面临严峻挑战。工程位于豆蔻山脉腹地,环境恶劣。隧洞穿越地质条件极不稳定的碎裂砂岩与泥岩交互带,施工中遭遇地勘未预见的围岩大变形塌方与大规模涌水,最大涌水量达300立方米每小时,堪比“在豆腐里打洞”。此外,热带气候雨季洪涝、旱季洞内超40℃的“桑拿”环境,以及深山偏远导致的物资匮乏、物流漫长、跨国团队管理复杂等多重困难相互交织。

项目团队科学策划,采用“严注浆、短进尺、强支护”的动态施工工法,有效应对复杂地质;以高效的排水降温系统和“轮班不停工”的拼搏精神,战胜极端气候;通过前瞻性的国际物流协调保障物资设备供应;以手势图示、实操演示等方式融合中柬越三国建设者,培育了本土技术力量,构建了高效协同的管理体系。

在科学组织和精细管理的支持下,电站引水隧洞单工作面月施工最高强度达到184米,进水口工作面平均月施工强度达到130米,全线贯通工期较完工目标提前40多天。

菩萨水电站引水隧洞的顺利贯通,展现了水电十四局“地下铁军”“水电劲旅”的品牌实力,赢得业主、总包等各单位的一致好评,为中国电建在柬埔寨市场树立良好口碑。


返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
