中国首个“交改直”工程送电破100亿度

日期:2026-01-15    来源:苏电牛思

国际电力网

2026
01/15
21:59
文章二维码

手机扫码看资讯

关键词: 输电工程 输电线路 新能源项目

1月15日

我国首个“交流改直流”输电改造工程

——扬州-镇江±200千伏直流输电一期工程

累计输送电量

突破100亿千瓦时!

100亿千瓦时是什么概念?

它相当于约

300万户家庭

1年的用电量

可替代标准煤约95万吨

减排二氧化碳255万吨

苏北的风光绿电

正通过这条“跨江高速通道”

稳稳点亮苏南的万家灯火

痛点直击!为啥非要给输电线路“换赛道”?

在江苏,风电、光伏等电源集中在长江以北地区,用电需求集中于长江南岸。苏北富集电力送至苏南消纳,主要依靠省内的6条过江输电通道。随着北电南送需求进一步增加,提升现有跨江输电通道的输送能力,成了破解清洁能源“跨江”难题的全新路径。

如何破局?工程师们想出了妙招——“交流改直流”,给老线路来个“升级改造”!

敲黑板划重点:直流输电,天生适合远距离、大容量送电,相同通道条件下,输送容量能比交流高出数倍,而且功率可控,可谓破解“绿电跨江难”的最优解。

2022年12月,扬州-镇江±200千伏直流输电工程开工建设,2024年4月建成投运。工程起于扬州高邮市,止于镇江京口区,线路全长111公里,工程新建少游、金东两座换流站。

扬镇直流工程(右)

“嵌入式直流”如何盘活老旧线路?

“嵌入式直流输电”是扬镇直流的核心技术创新,通俗说就是“在原有线路上做加法”。

第一步:线路复用巧盘活。直接“变身”五峰山长江大跨越等既有通道,把两回220千伏交流输电线路,改造成三回±200千伏直流输电线路,不新增跨江通道资源。

第二步:换流站嵌入稳转换。新建少游、金东两座换流站,化身交流电与直流电的“高效转换器”,实现电能形式的无缝切换。

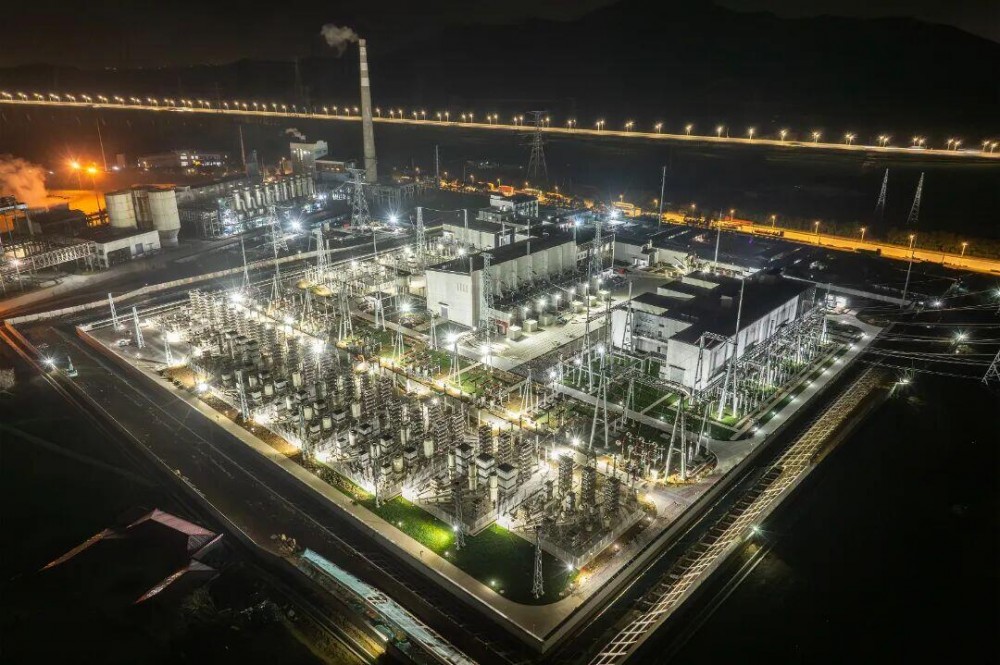

金东换流站

改造效果立竿见影,工程输送容量从原来的50万千瓦,一举跃升至120万千瓦,直接翻了一倍多。“普通公路”成了“高速公路”,有效缓解了江苏“北电南送”压力,支持苏北、苏中新能源(风电、光伏)外送。

除了提高输送容量,“交改直”还具有稳定可靠、经济高效等优势。以长江跨越段为例,与新建线路相比,改造工程的工期缩短5至6个月,总投资减少近6000万元。这对于用电需求大但人口密集、新建电网空间有限的同类区域电网建设具有借鉴意义。

与此同时,工程将江苏南北网架紧密互联,可根据电网需求,自主灵活地安排0千瓦至满功率120万千瓦的运行方式。

当前,根据全省新能源发电规模和苏北新能源装机结构,风光出力大时,扬镇直流一期工程运行功率为108万千瓦至120万千瓦,风光出力小时,工程运行功率为60万千瓦至72万千瓦。

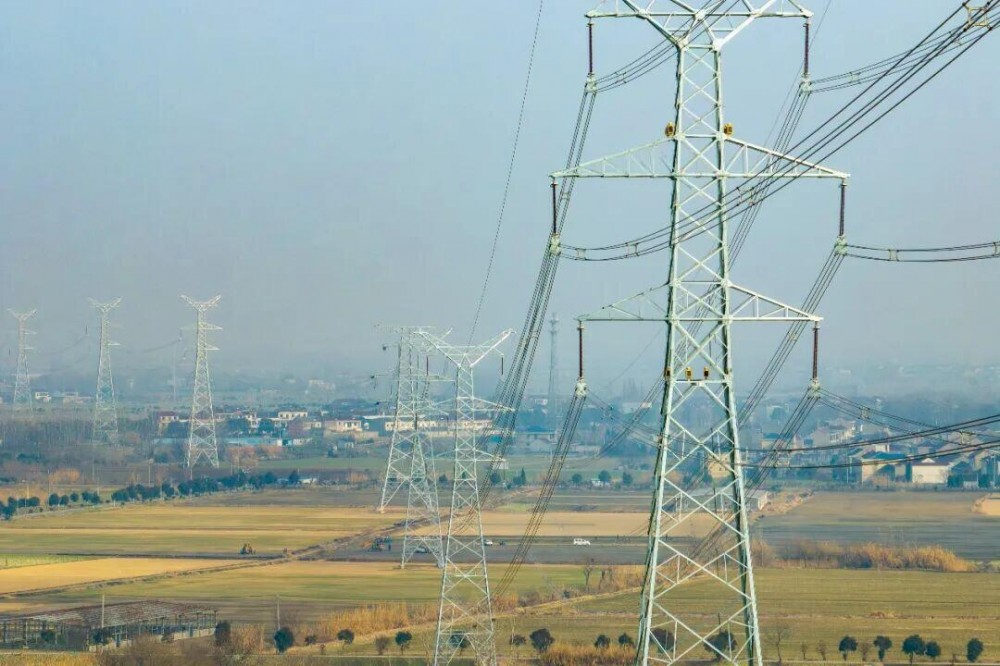

扬镇直流线路

未来可期,绿电输送再提速

据了解,扬镇直流二、三期工程也在路上,拟将新能源富集的淮安、盐城220千伏分区与负荷中心的常州晋陵、茅溧分区相联。

一期送端落点扬州高邮,受端落点镇江东部;根据规划,二期送端拟落点淮安上河、三期拟送端落点盐城北部,二、三期受端落点拟采用合址建设,位于镇江丹阳、送电常州。

扬镇直流二期陵口换流站

目前,扬镇直流二期工程已进入收尾阶段,预计将于2026年2月投运。三期工程已处于可研状态,预计2028年建成投运。

三期工程投运后,五峰山长江大跨越输电能力将进一步提升至3600兆瓦,江苏“北电南送”过江整体输电能力提升约4000-5000兆瓦,可支撑增加苏北地区新能源装机10000-13000兆瓦,为长三角一体化发展注入更强劲的绿色动能。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
