1月12日,西藏开投金桥水电站2号机组转子安全吊出,标志着该机组A级检修取得重要阶段性成果,为后续检修工作的顺利开展奠定了坚实基础。

转子吊出是水电机组A级检修中的关键环节,技术难度大、安全风险高。为确保转子吊出作业安全顺利完成,西藏开投金桥水电公司与检修单位协同编制并严格审查了《2号机组A级检修工程转子吊出专项方案》,并召开转子吊出专题会议,深入分析作业危险点与管控措施,明确吊装步骤、人员分工及转运路线,并组织学习应急预案。

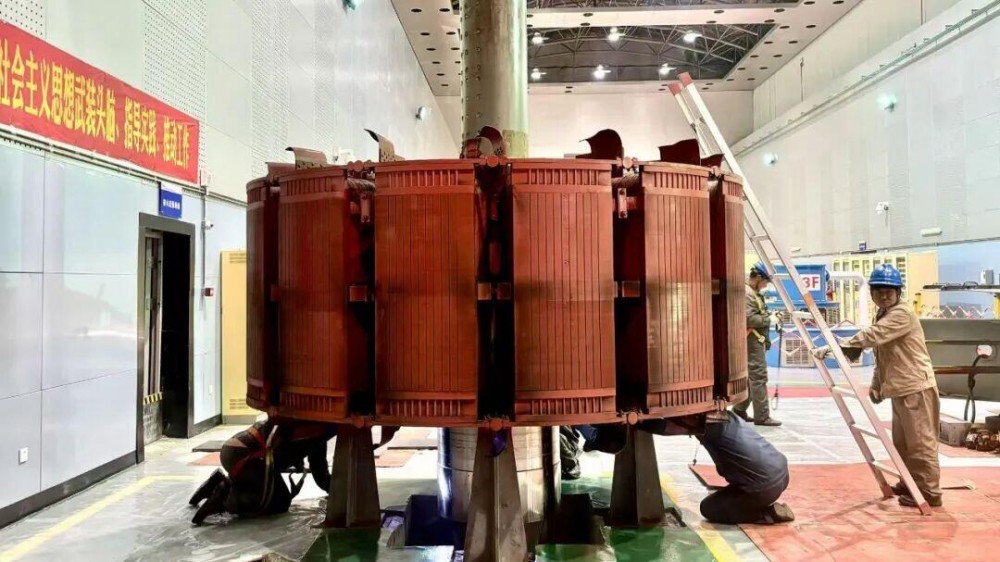

本次吊装的发电机转子总重77吨,外径超过3米,定转子单边气隙仅为29毫米,吊出过程要求精确对中,容错空间极小。作业过程中,现场参与人员严格执行标准化流程,并在脱离止口、移出机坑、空中转运及落位支墩等重点环节由专人监护。经静载、动载试验确认设备可靠后,转子沿预定路径平稳转运,最终精准落位于安装间检修支墩,水平误差严格控制在标准范围内,全过程未发生任何安全与质量异常。
