当前位置: 电力网 » 火力发电 » 正文

延长石油湖北武穴2×660MW煤电工程#2汽机房行车吊装顺利完成

日期:2025-12-30    来源:西北电建三公司

国际电力网

2025
12/30
10:45
文章二维码

手机扫码看资讯

关键词: 煤电项目 火力发电 火电项目

12月28日,延长石油湖北武穴2×660MW煤电工程#2汽机房行车顺利吊装就位,标志着该项目#2机组汽机房行车吊装工作全面收官。这一关键节点的顺利达成,为后续主厂房全面封闭断水、主辅机设备安装等核心工序的推进扫清了障碍,更为项目按期投产发电奠定了坚实基础,对保障区域能源安全、助力地方经济社会高质量发展具有重要意义。

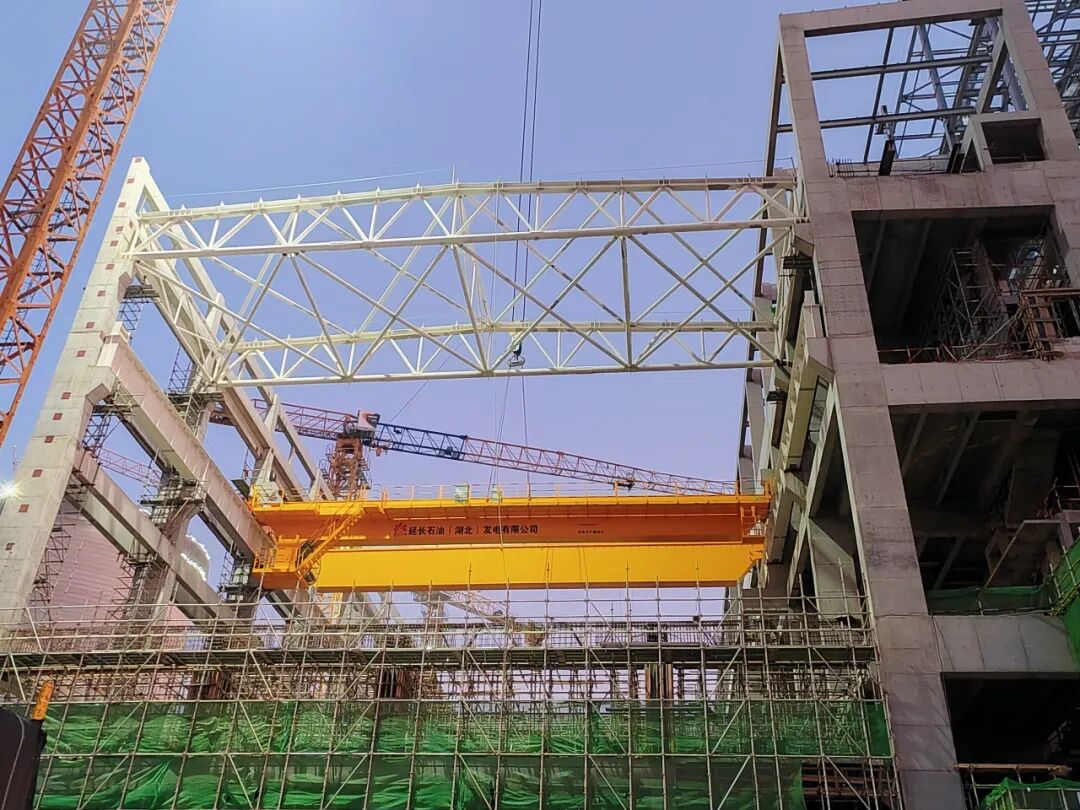

本次#2汽机房行车吊装任务艰巨、技术要求严苛。吊装核心组件涵盖2件单重27吨的桥架组合件、1件23吨重的小车,以及配套司机室、端梁等关键部件,总重量达78.2吨,安装标高为26.1米。为确保吊装精准高效,项目团队精心部署,选用160吨塔吊作为核心吊装设备,全程严格遵循专项施工方案开展作业。

在吊装前期,项目团队一方面对施工机械性能、行车紧固件精度、吊耳及吊索具可靠性等进行全面细致排查,确保所有设备设施符合吊装作业标准;另一方面,组织全体参战人员开展全面详尽的安全技术交底,明确岗位职责、操作流程及风险防控要点,凝聚全员安全共识,筑牢吊装作业安全第一道防线。吊装过程中,现场组织有序、协同高效,作业人员严格按照既定方案精准完成提升、平移、对位、就位等一系列操作。为保障作业安全可控,监理、总包及施工单位管理人员全程值守、实时管控,确保整个吊装过程平稳有序、衔接顺畅,最终实现行车精准就位。

下一步,项目部将以此次行车吊装全面完成为契机,乘势而上推进项目建设各项工作,聚焦主厂房全面封闭断水等后续关键节点,持续强化统筹协调、优化施工组织、严守安全质量底线,全力以赴推动项目建设提速增效,力争项目早日建成投产,为区域能源保供注入强劲动力,为高质量发展拓展新的空间。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
