天津北站500千伏配套工程完成连续跨越封网施工

日期:2025-12-15    来源:津电送馨

国际电力网

2025
12/15
14:20
文章二维码

手机扫码看资讯

关键词: 变电站 线路工程 送电工程

12月12日18点15分,由天津送变电公司承建的天津北特高压变电站500千伏配套工程完成跨越带电线路、高速公路封网施工。

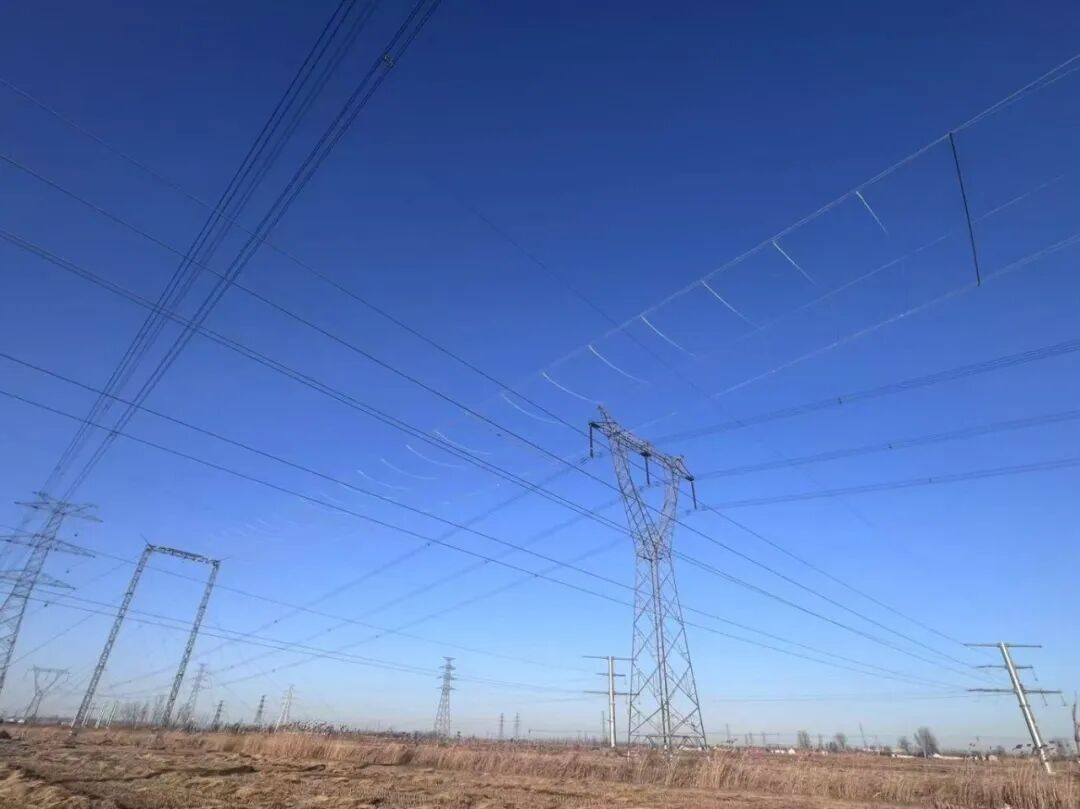

天津北特高压变电站500千伏配套工程位于天津市宝坻区、宁河区,涉及新建铁塔96基,新设500千伏双回架空线路34.93千米,利用现状铁塔单侧挂线43.79千米,工程投运后将保障天津地区电力供应安全、促进京津冀能源结构转型、服务国家“碳中和,碳达峰”战略目标。

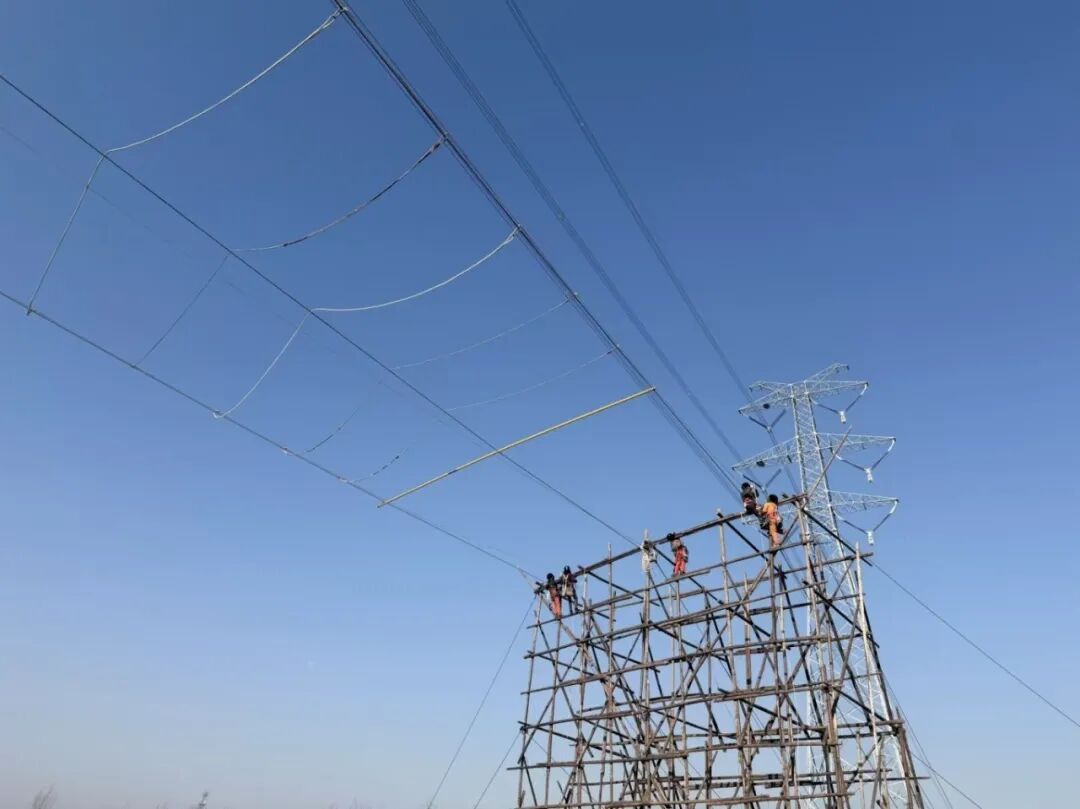

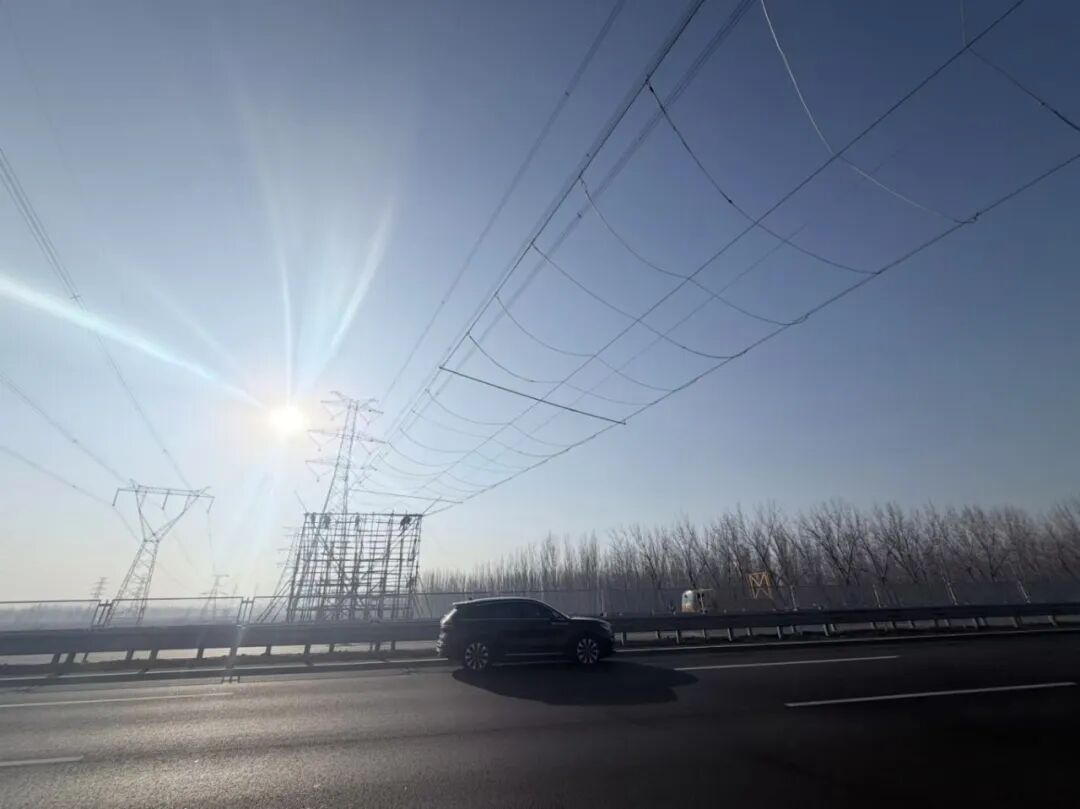

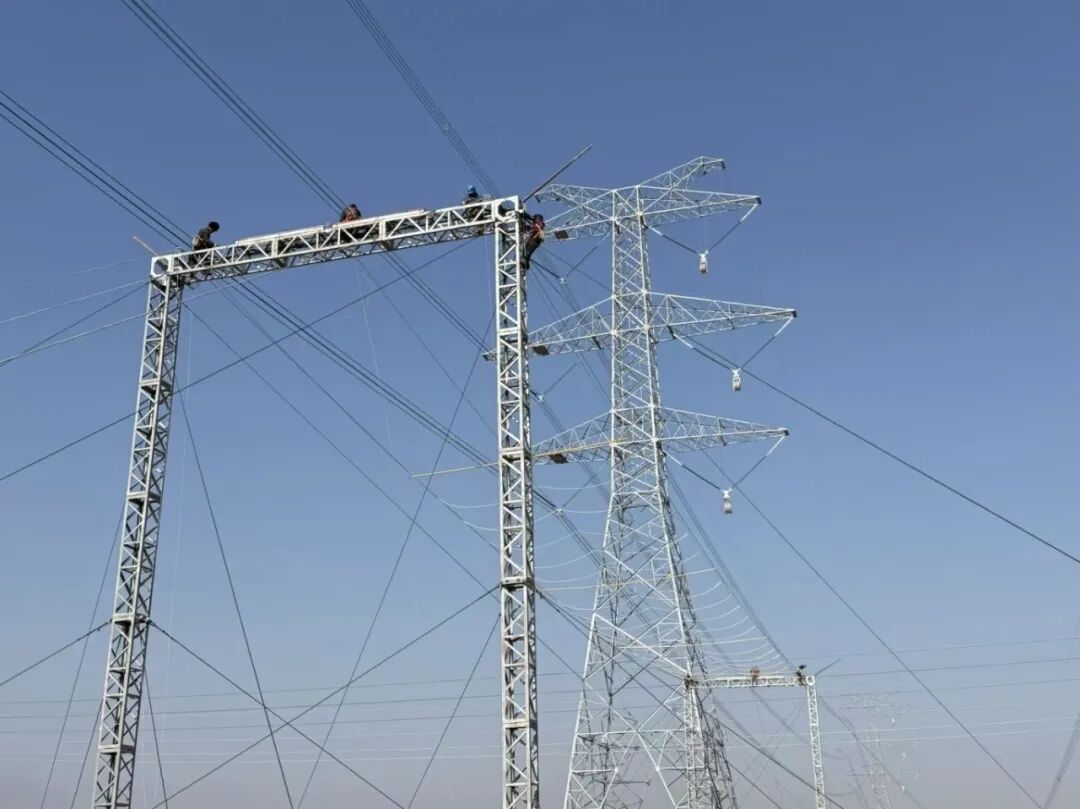

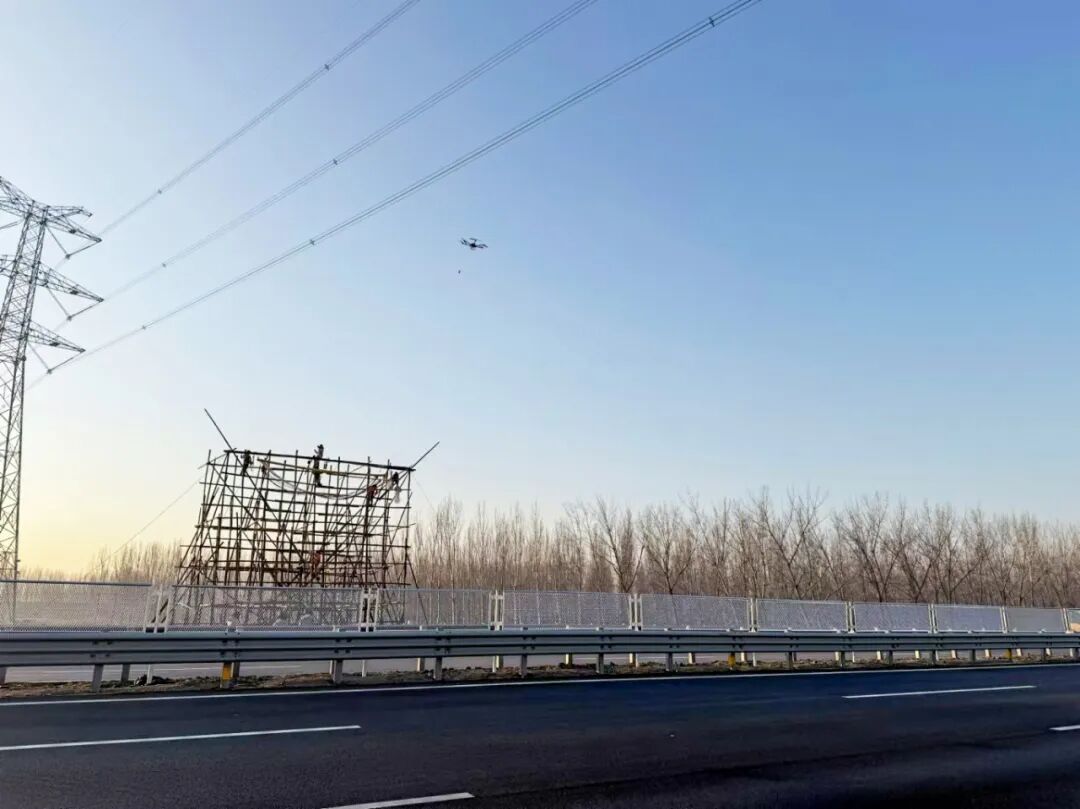

本次施工任务为500千伏渠芦二线27号-94号单侧挂线施工,因放线段内涉及跨越京哈高速以及2条110千伏电力线路、5条35千伏电力线路等,需对被跨越物进行封网施工。其中渠芦二线32号-33号跨越京哈高速为不断交方式跨越封网,采取高速两侧搭设木质跨越架,使用绝缘承载索配合封网绳及绝缘杆进行封网施工;渠芦二线59号-60号跨越110千伏京袁一、二线、35千伏宝钟二线如京支线为退出重合闸方式跨越封网,采取在带电线路两侧搭设门型钢格构式跨越架,使用绝缘绳索配合封网绳及绝缘杆进行封网施工。

跨越封网施工前期,施工项目部积极向交管部门、高速管理单位提交跨越高速施工申请,向电力线路运维单位提报停电及退出重合闸申请,并进行现场勘查,编制跨越高速、电力线路专项施工方案及应急预案。同时向高速有关部门及电力线路运维单位汇报具体施工计划及具体管控措施。

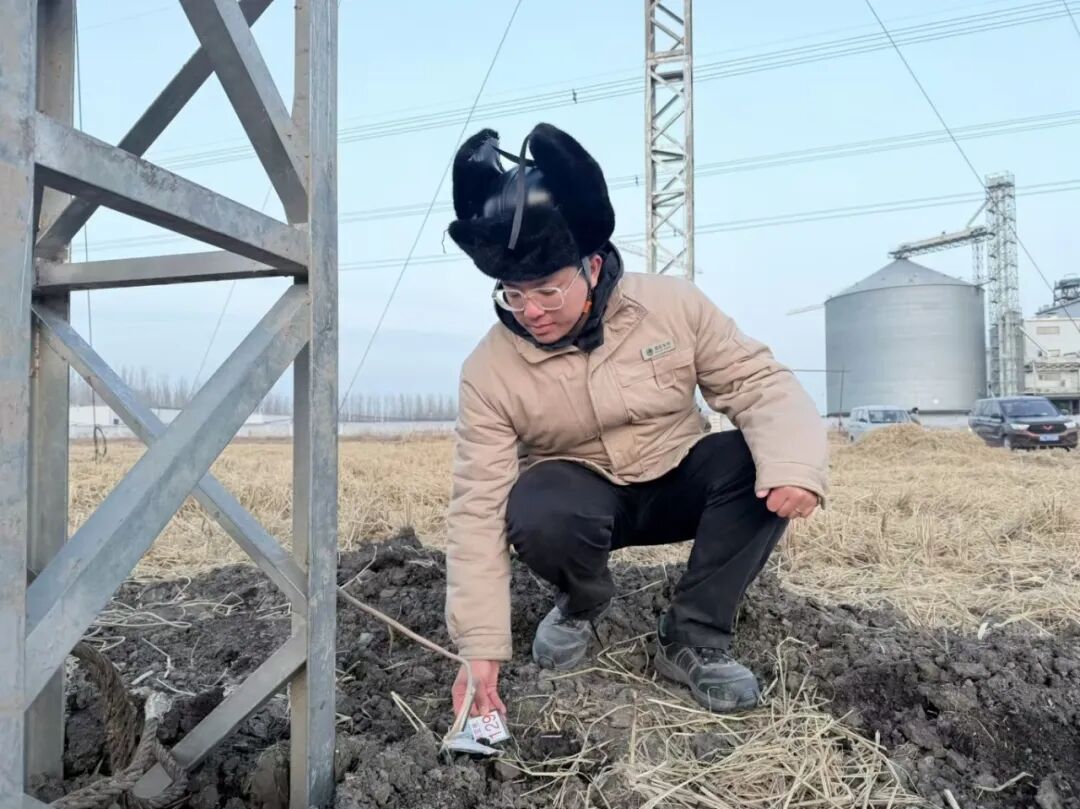

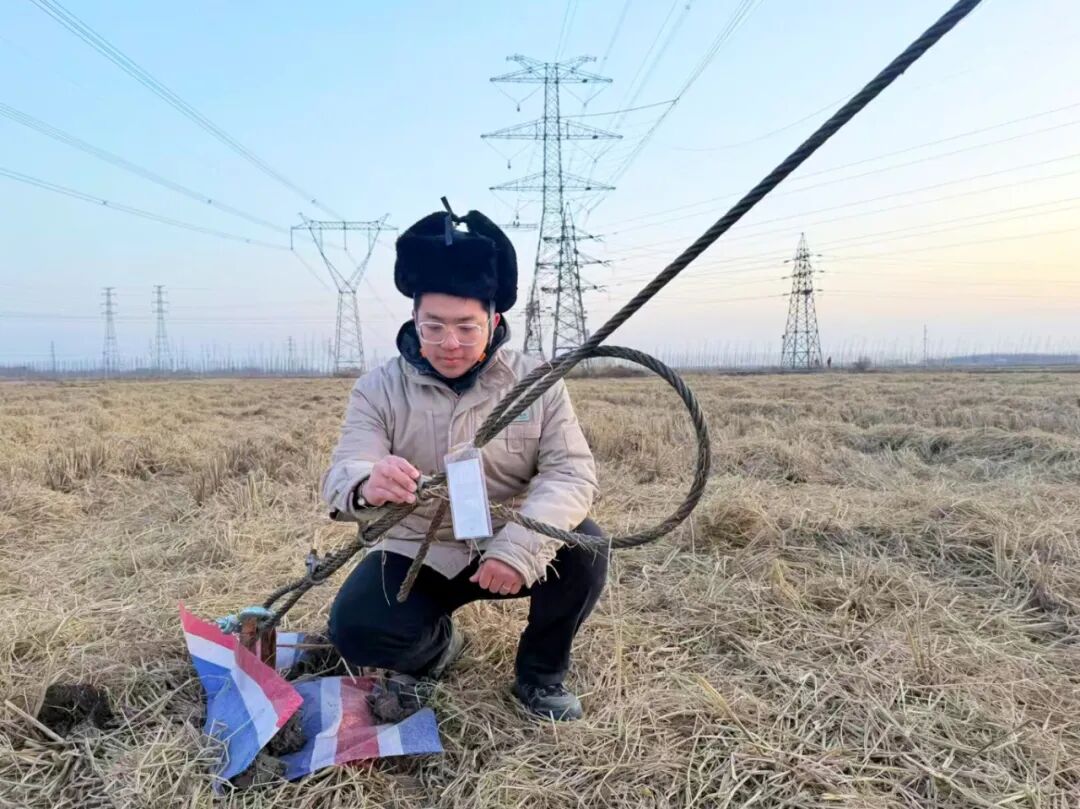

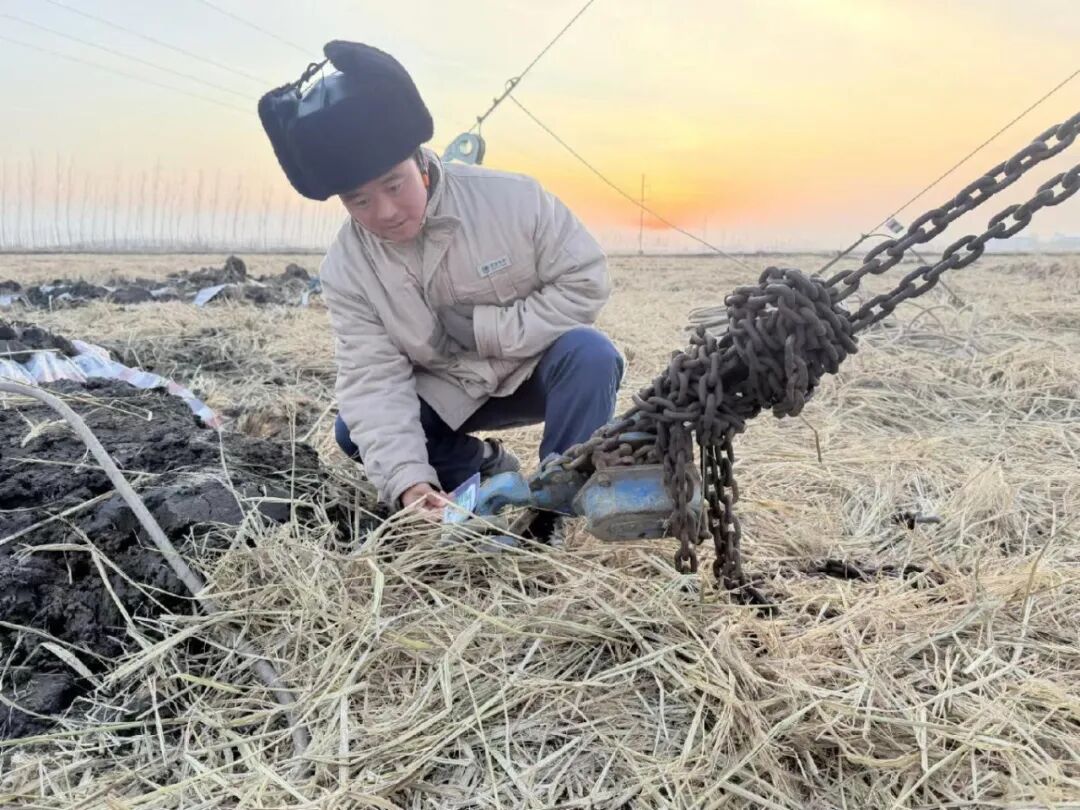

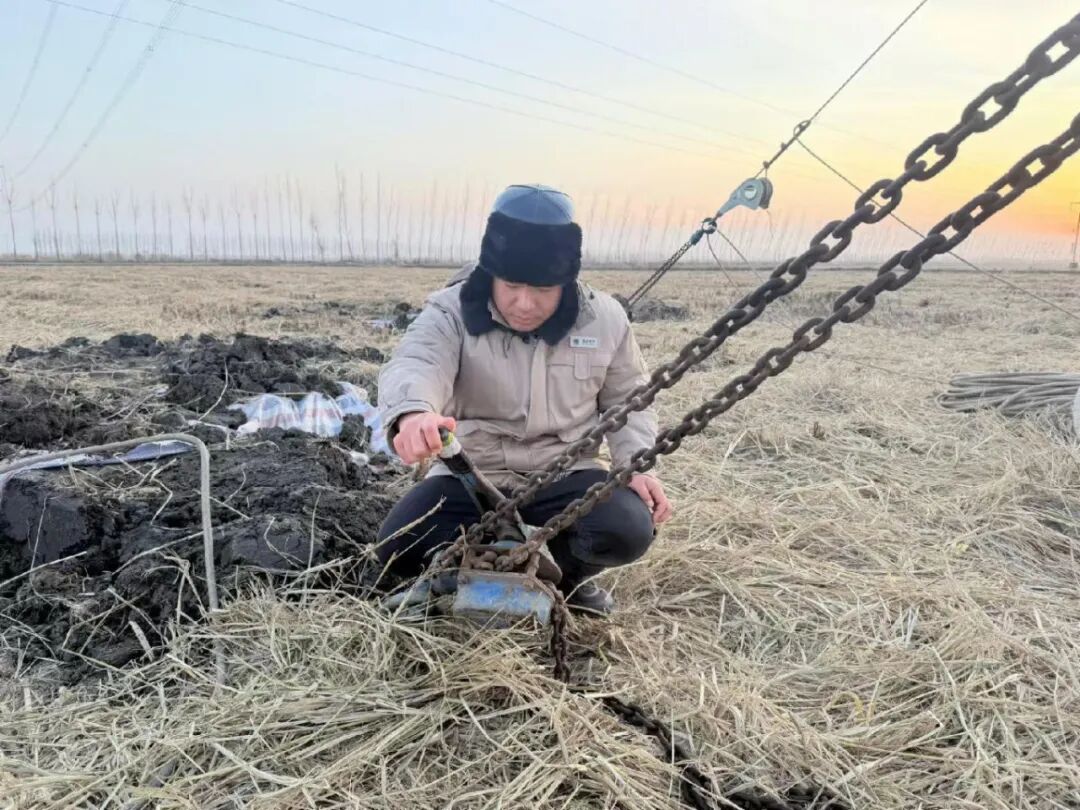

针对高风险作业,施工项目部结合现场勘查情况制定详细的施工方案,封网施工前再次组织对跨越架、拉线、地锚、防水及接地措施等重要点位与关键环节进行全面排查。封网施工中,施工项目部每日利用站班会对分包队伍进行安全技术交底,着重强调高速不断交封网及跨越带电线路封网的安全措施,每一个施工点位配备对讲机,做到点对点顺畅沟通,确保施工作业安全可靠。

据了解,本次本次导地线展放、紧挂线及附件安装施工分为5个放线段同步进行,计划12月底完成。下一步,施工项目部将严格执行三级自检制度,加强全过程安全质量进度管控。通过布控球实时监控被跨越带电线路运行状态,实行导地线压接“两人操作、一人复核、第三方检测”模式,确保圆满完成既定施工任务。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
