±420千伏湖北宜昌换流站2025年度检修技改工程顺利完成

日期:2025-12-03    来源:湖北送变电

国际电力网

2025
12/03
09:50
文章二维码

手机扫码看资讯

关键词: 换流站 输电工程 送电项目

11月30日20时33分,随着宜昌换流站直流系统调试已完成,试验结果正常,宜昌直流双单元调度权已移交至国调,标志着±420千伏宜昌换流站年度检修顺利完成。

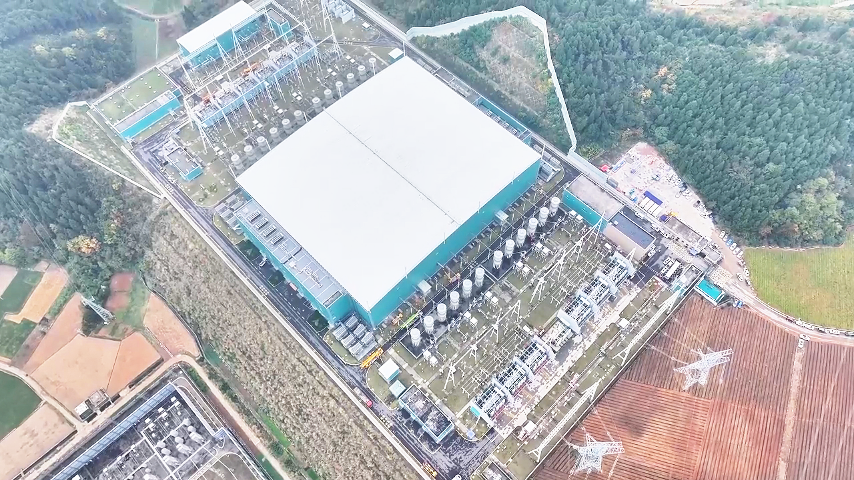

▲宜昌±420千伏换流站鸟瞰图

作为本年度直流检修的“收官之战”,同时也是分公司近年来开展的第五次穿墙套管更换改造工程,本次检修涵盖30余台(套)设备检修,涉及10个作业面,包括双单元启动回路、联络变及进线设备、阀厅一次设备、站用电Ⅱ回设备等关键系统的检修试验,共计开展特殊性检修4项、技改大修4项、隐患治理3项、计划消缺3项,累计投入特种车辆24台,现场施工人员140余名,以扎实的资源配置保障了检修质效。

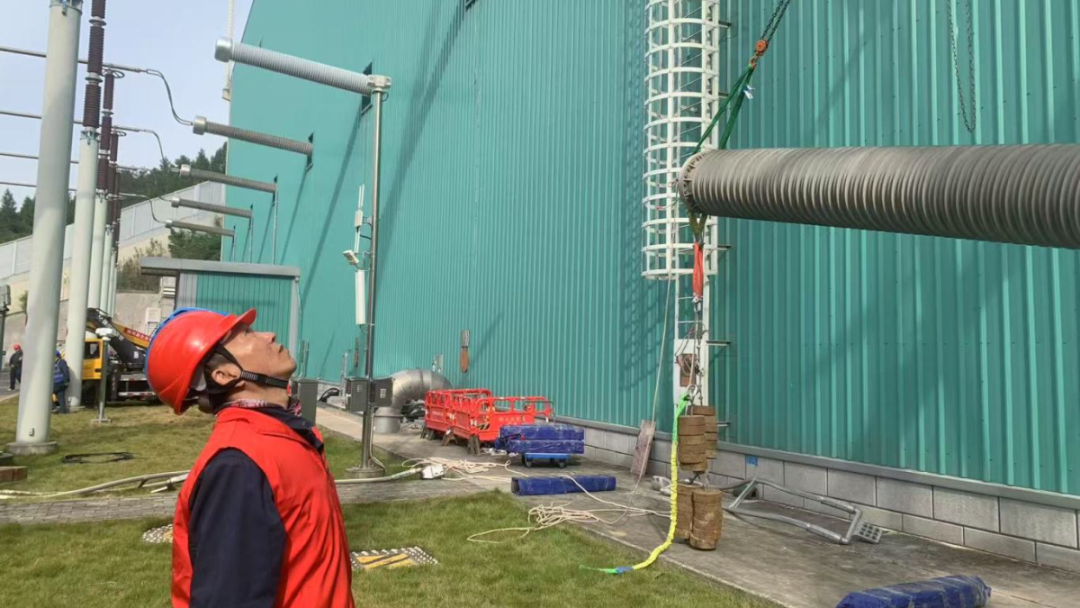

▲特殊试验人员对即将更换的新套管进行耐压试验


▲检修人员正在进行穿墙套管的更换工作

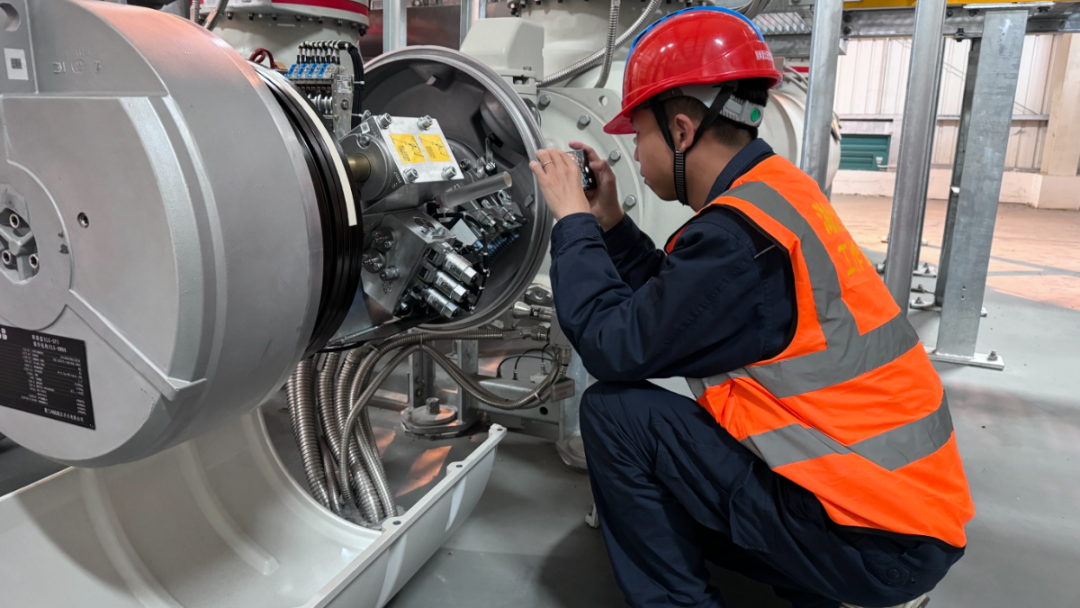

▲检修人员正在进行断路器液压机构油位检查工作


▲检修人员正在进行断路器检修工作

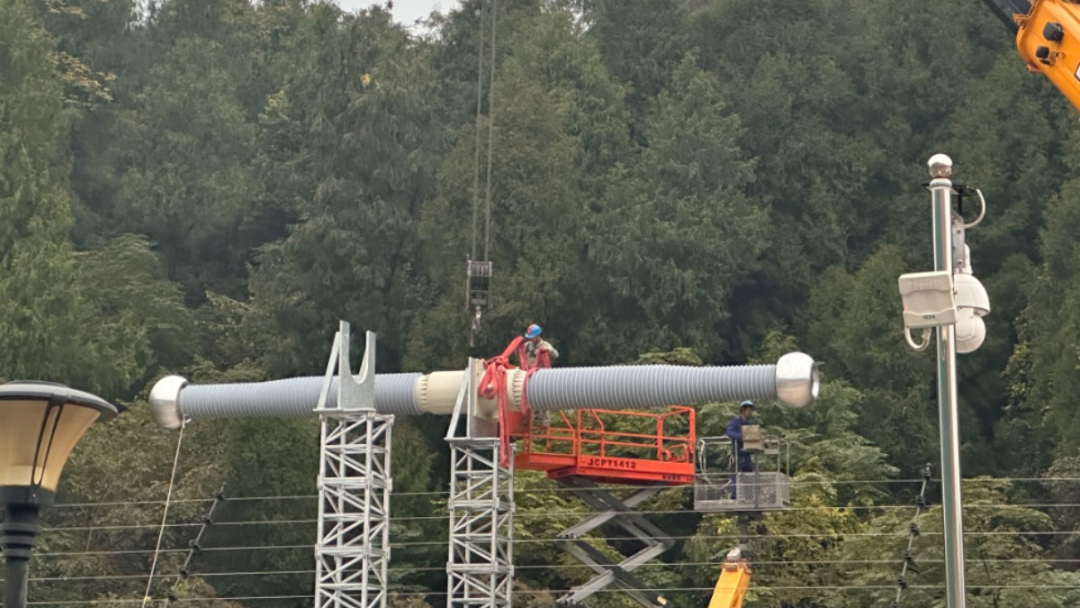

针对本次检修涉及共计9台穿墙套管更换和14只穿墙套管在线监测装置加装工作,在完成施州换流站套管更换任务后,参检队伍迅速转场宜昌,采取“前置施工”模式,将待更换设备的基础施工、电缆敷设、耐压试验、交接试验的时间前移至检修开工前,为后续在有限停电期间顺利推进套管更换工作提供重要的前置条件,并结合前几次套管更换施工经验优化施工流程,经过四昼夜加班加点连续攻坚,顺利实现9只穿墙套管“一次性”更换到位。

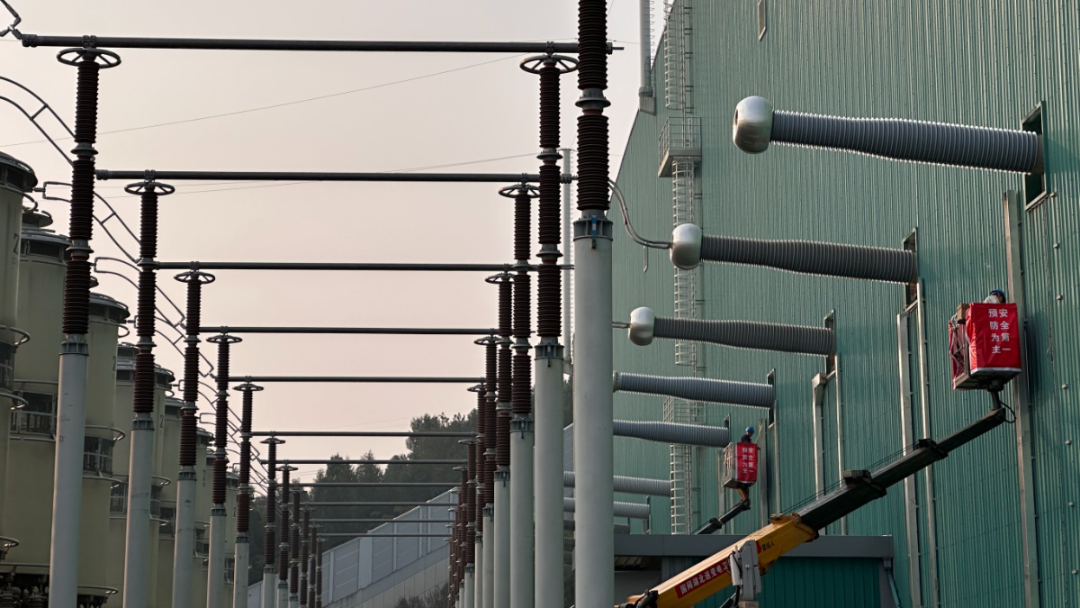

▲安全员正在对套管更换作业面进行安全监督

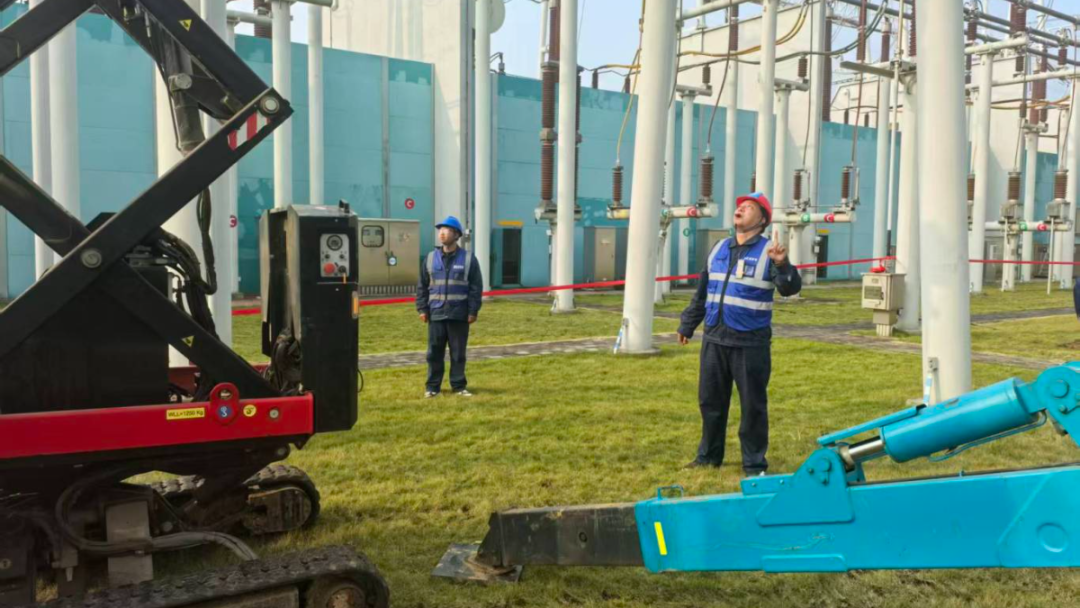

整个检修过程中,分公司按照既定计划推进人员、机具、物资等各项准备工作,筑牢现场安全防线。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
