甘肃电投张掖发电公司2×1000兆瓦燃煤机组扩建项目4号机组首次并网一次成功

日期:2025-11-19    来源:甘肃电投

国际电力网

2025
11/19
10:41
文章二维码

手机扫码看资讯

关键词: 煤电项目 火力发电 火电项目

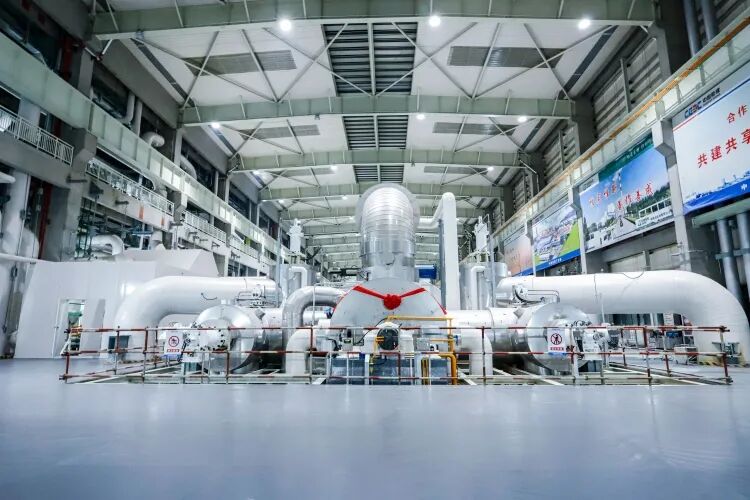

11月16日,甘肃电投张掖发电公司2×1000兆瓦燃煤机组扩建项目4号机组首次并网一次成功,机组各系统状态正常、运行平稳。此次并网是继3号机组顺利通过168小时满负荷试运行后的又一重大项目建设节点,为年度“双机”投产目标奠定坚实基础。

为高质量完成两台机组基建任务,张掖发电公司严格落实集团公司火电工程建设要求,科学统筹安全、质量、进度,锚定目标、挂图作战,确保每个工程节点有序有力推进。4号机组进入并网调试阶段,公司与各参建单位紧密协作,严格落实各项措施,逐项梳理设备状态、系统逻辑及现场条件,制定详尽的整体启动方案。管理层靠前指挥,基建、调试、生产准备等工作组高效协同,运行、维护专家团队增强技术支持,及时消除问题缺陷,全力确保4号机组一次并网成功。

目前,甘肃电投张掖发电公司正紧盯工程建设关键环节和质量管控细节,在组织各参建单位安全高效地完成3号机组后续消缺及尾工处理工作的同时,稳步推进4号机组并网后的10余项重要试验,全力冲刺“双投”任务目标。
