孱陵—临港220千伏线路工程一次性送电成功

日期:2025-11-18    来源:湖北送变电

国际电力网

2025
11/18
09:29
文章二维码

手机扫码看资讯

关键词: 线路工程 电力工程 电力输送

11月16日0时8分,随着调度指令顺利执行,孱陵—临港220千伏线路工程一次性送电成功,实现“零缺陷、高标准”高质量移交,正式投入运行。

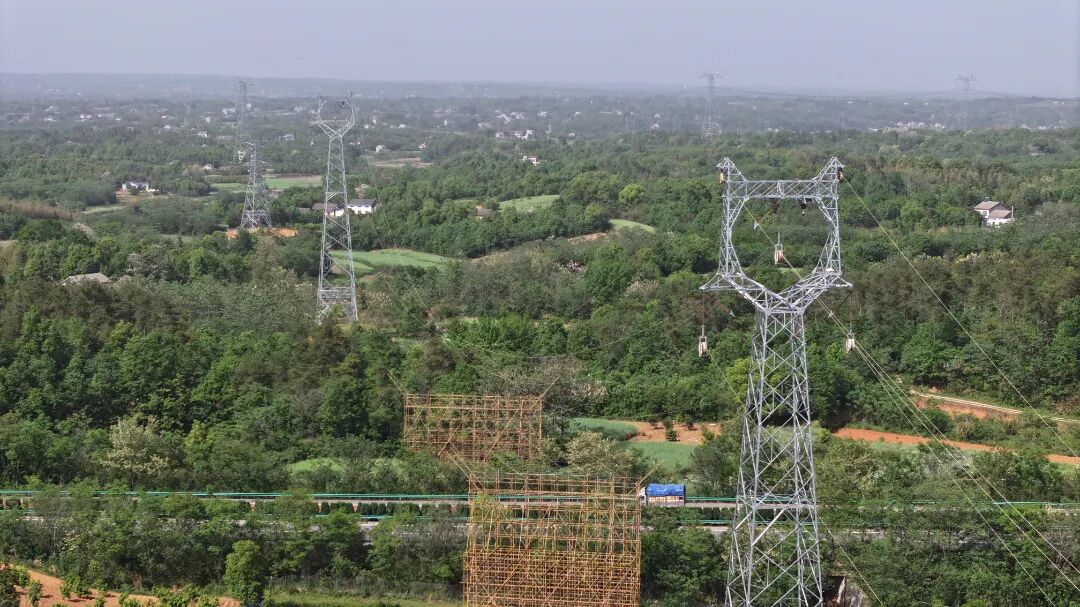

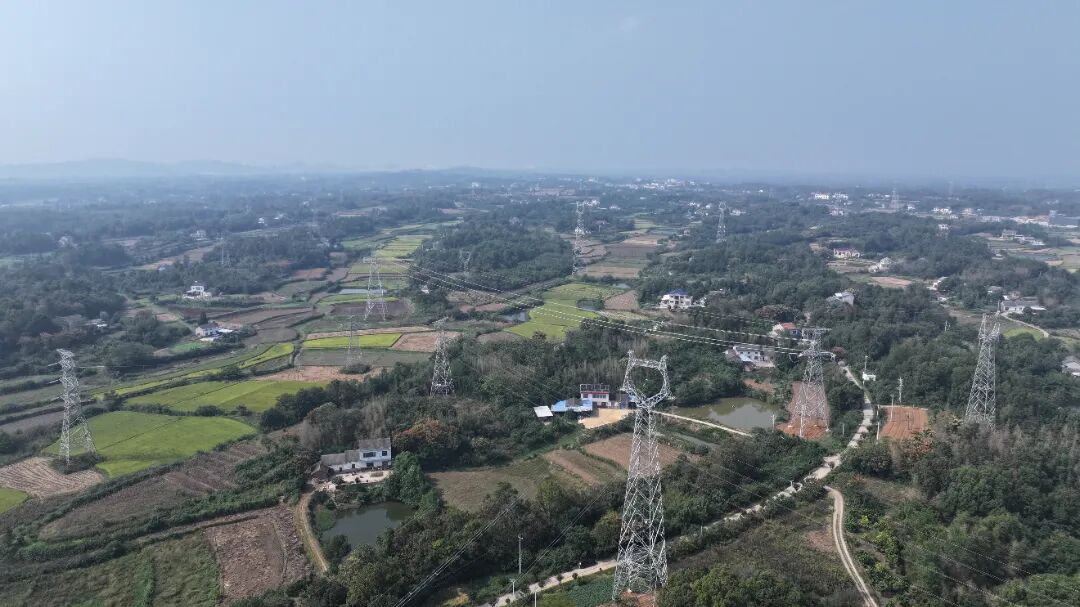

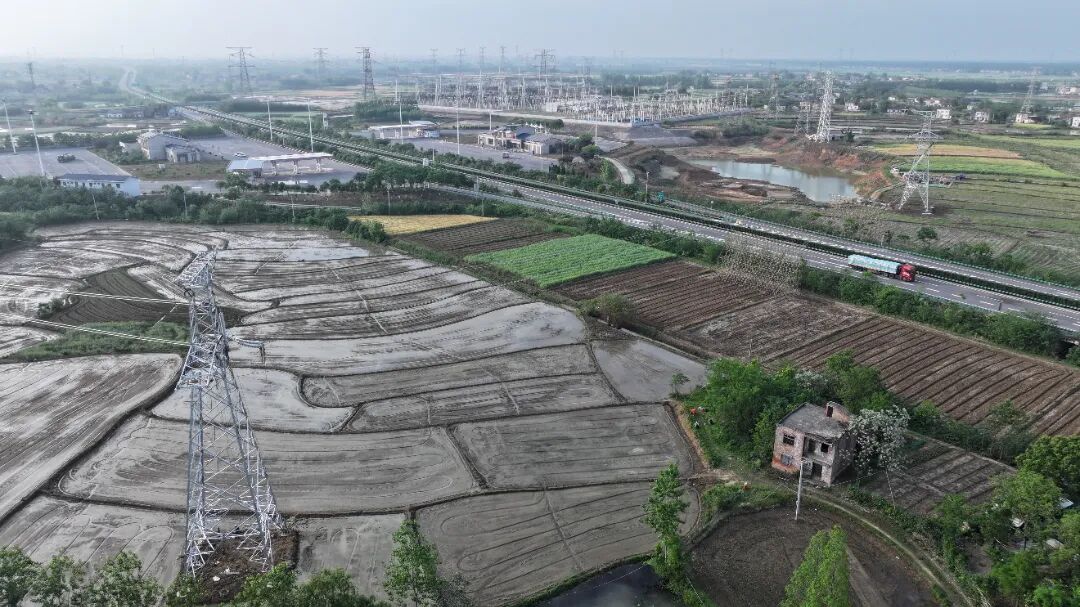

微信图片_2025-11-17_145124_486.jpg微信图片_20251117112859_585_100.jpg微信图片_2025-11-17_145140_675.jpg微信图片_20251117112900_586_100.jpg

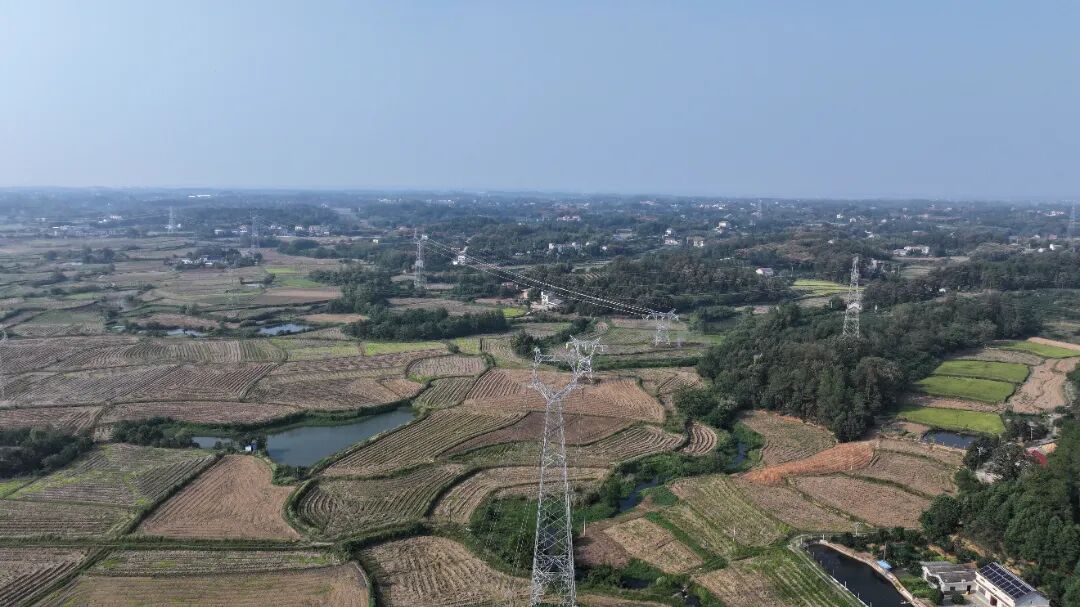

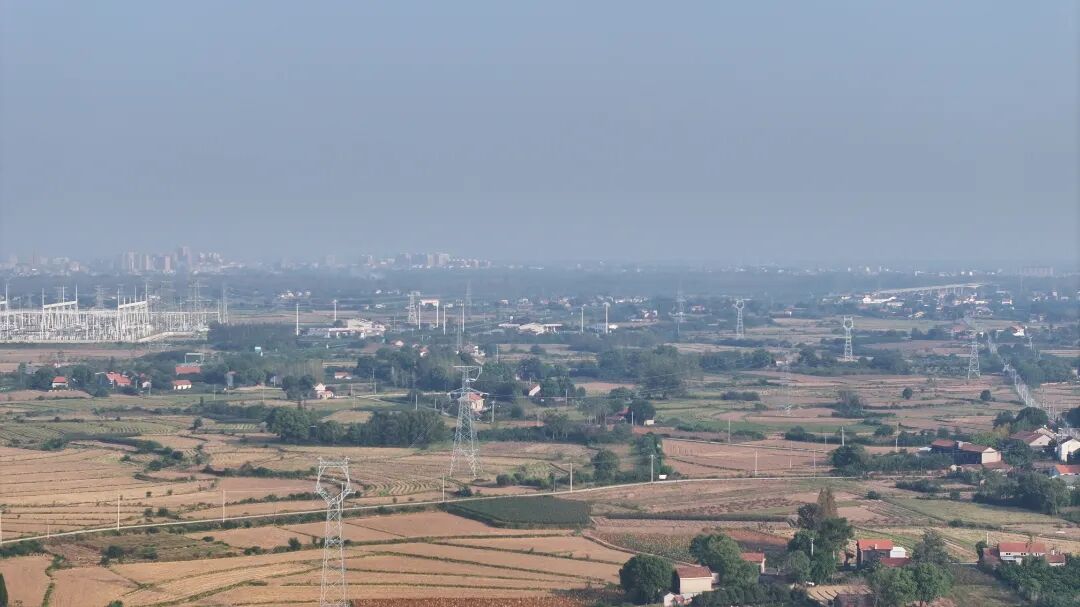

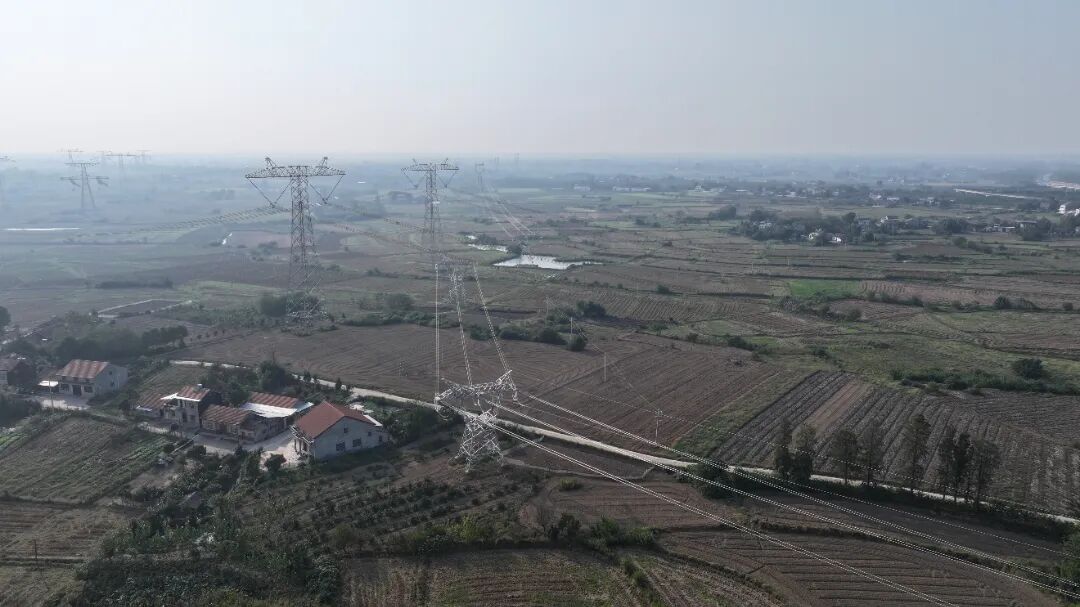

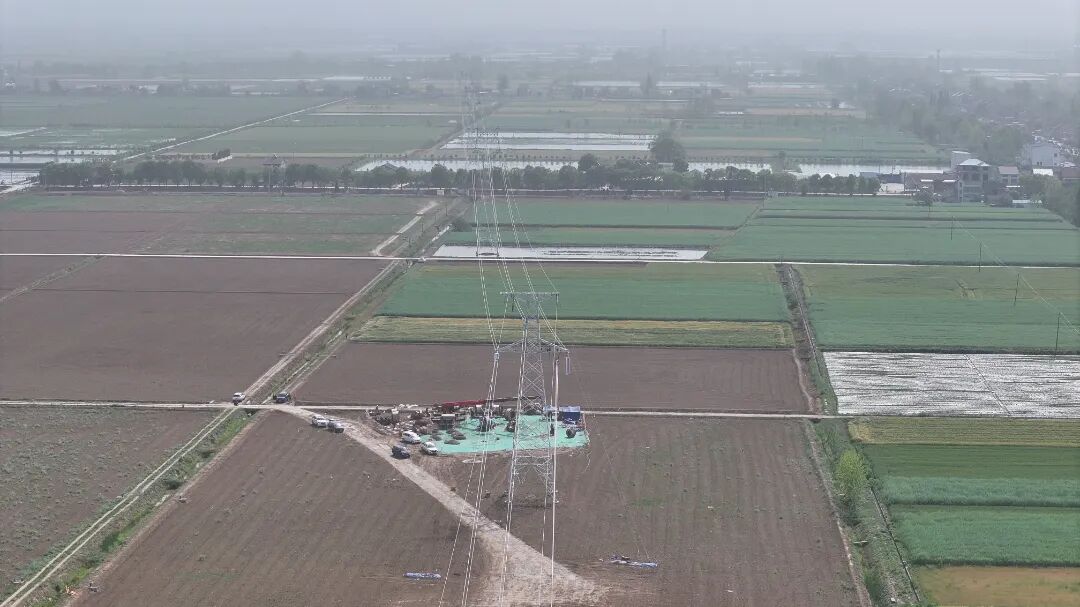

该工程起于500千伏孱陵变电站220千伏构架,止于新建的220千伏临港变电站220千伏构架,线路全长60.289公里,共组立杆塔181基,包括单回路直线塔106基和耐张塔75基。施工期间共钻越220千伏及以上线路9次,跨越35千伏及以上线路16次,跨越10千伏及以下线路300余处,线路停电协调难度大。此外,还需两次跨越S88岳宜高速、一次跨越二广高速,面临工期紧、安全风险高、管控难度大等挑战。


工程沿线地形复杂多样,涵盖丘陵、平地、泥沼与河网等多种地貌,占比分别为40%、20%、30%和10%。线路途经荆州松滋市与公安县,协调界面广、施工环境复杂。项目团队坚持“安全优先、质量为本、效率驱动”的原则,科学规划、统筹推进,在丘陵地段采用板式与灌注桩组合基础设计,在泥沼及河网区域创新应用加固型桩基方案,成功克服了地质松软、沉降风险等技术难题,为工程高质量建设打下坚实基础。

项目全面落实机械化施工理念,全过程机械化施工率达到100%,显著提升了施工效率与安全水平。在基础施工阶段,针对不同地质条件灵活采用旋挖钻与循环钻工艺,保障桩基施工高效推进,单基成孔时间较传统人工挖孔缩短50%以上。在杆塔组立阶段,全线采用流动式起重机进行吊装作业,施工效率提升约30%,同时有效降低了高空作业安全风险。

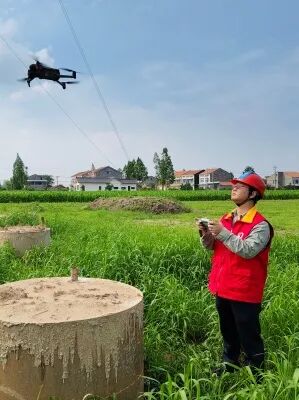

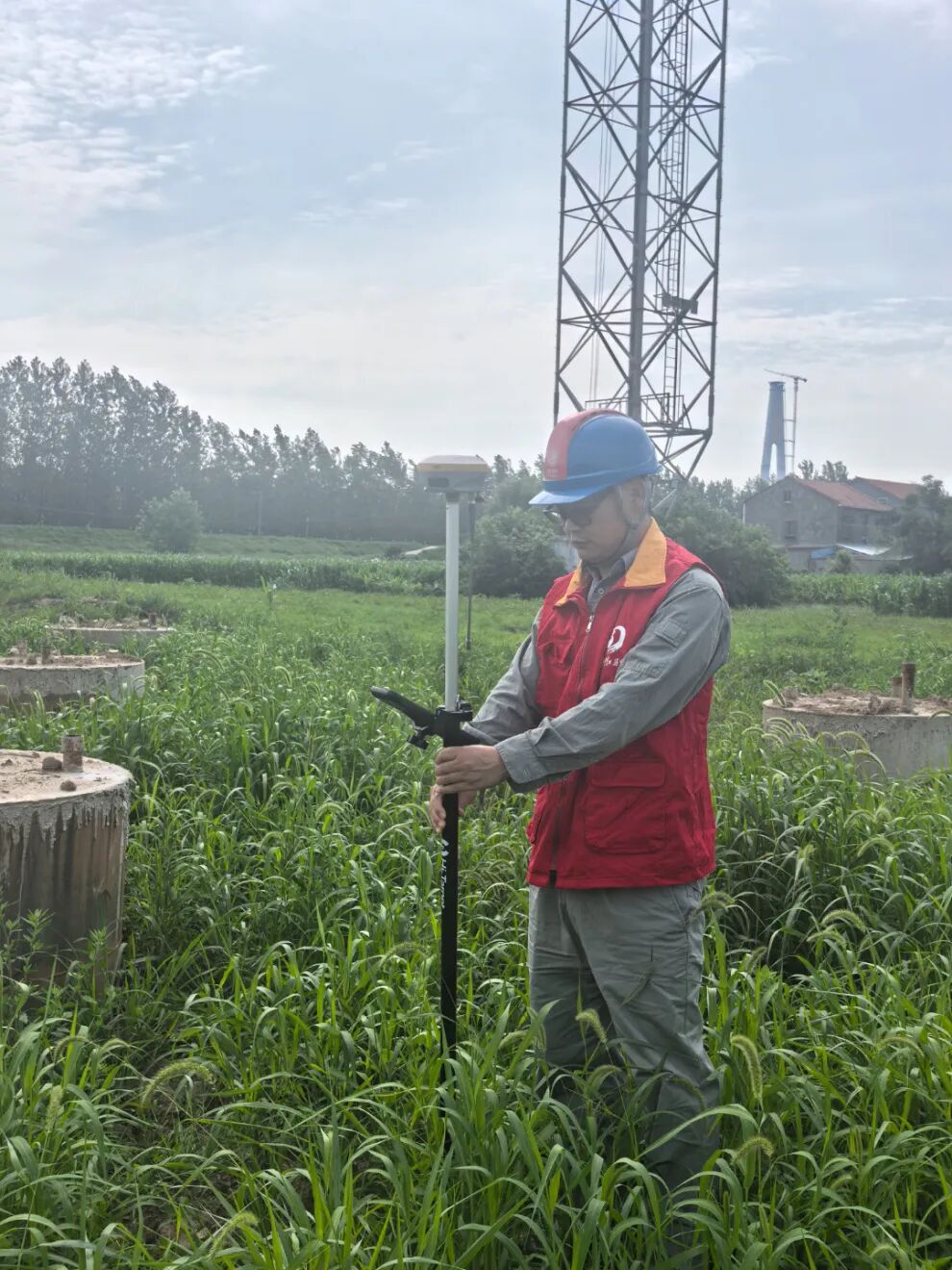

微信图片_20250624164420 (1).jpg

建设期间,参建人员团结协作、坚守一线,党员亮身份、作表率,主动冲锋在前,带领团队克服高温、暴雨等不利天气影响,精心组织、严格管控,优质高效完成了基础浇筑、铁塔组立、导地线架设等全部关键工序,确保线路按期高质量建成。

孱陵—临港220千伏线路的顺利投运,不仅进一步优化了荆州临港地区电网结构,也为临港产业园区的招商引资、产业升级和区域经济发展注入了强劲的电力支撑。项目团队将继续发扬“务实创新、精益求精”的精神,巩固建设成果,系统总结经验,为公司高质量发展持续贡献力量。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
