汇光二500千伏变电站工程进入设备安装阶段

日期:2025-11-13    来源:内蒙古送变电公司

国际电力网

2025
11/13
10:54
文章二维码

手机扫码看资讯

关键词: 变电站 供电工程 电力工程

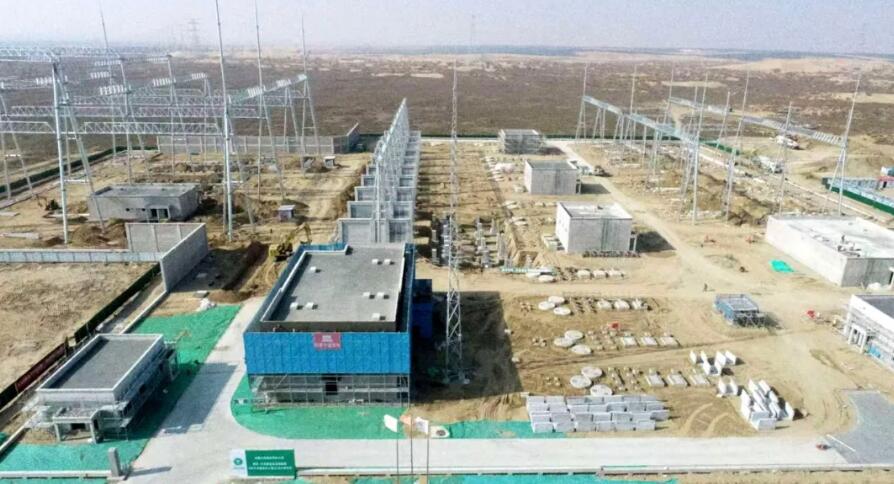

近日,随着架构组立、主变就位全部完成,由变电第一工程处承建的汇光二500千伏变电站工程全面进入电气安装阶段。

该项目位于鄂尔多斯市达拉特旗,2025年5月开工,计划2026年6月竣工。本期新建3组1000兆伏安主变压器及配套设施、500千伏出线1回、220千伏出线8回,主要用于库布齐沙漠鄂尔多斯中北部1200万千瓦新能源送出,助力国家“西电东送”能源战略实施。

在沙漠里建变电站,考验的不只是技术,更是意志。一场沙尘暴过后,刚刚平整好的作业面再次被黄沙覆盖;当地昼夜温差大,延长了混凝土养护期,为确保设备安装精度还须采取防尘措施,这样的自然条件时刻羁绊着工程进度。为此,项目部专门成立风沙预警小组,根据天气预报提前做好作业面防护,风沙过后及时组织作业面清理,最大限度地降低风沙对施工的影响。全体项目管理人员认真履行岗位职责,严格遵守规程规范,以扎实有效的举措保安全保质量保进度,确保施工计划按期实现。

接下来,项目部将继续严守红线意识和底线思维,科学组织好站区房建装饰装修与现场交叉作业,为项目早日投运持续奋斗。
