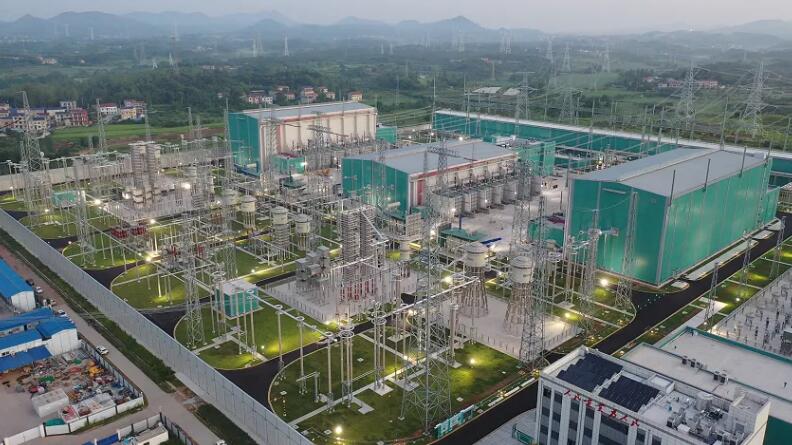

11月10日,国家“西电东送”战略重点工程——金上—湖北±800千伏特高压直流输电工程取得关键进展,其受端站永兴±800千伏换流站高端系统送电调试工作正式启动。
01
攻坚核心设备
精准把控毫米级安装

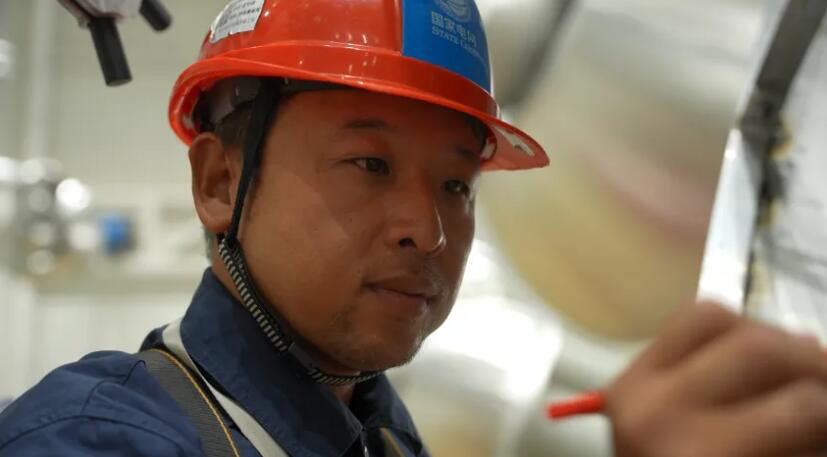

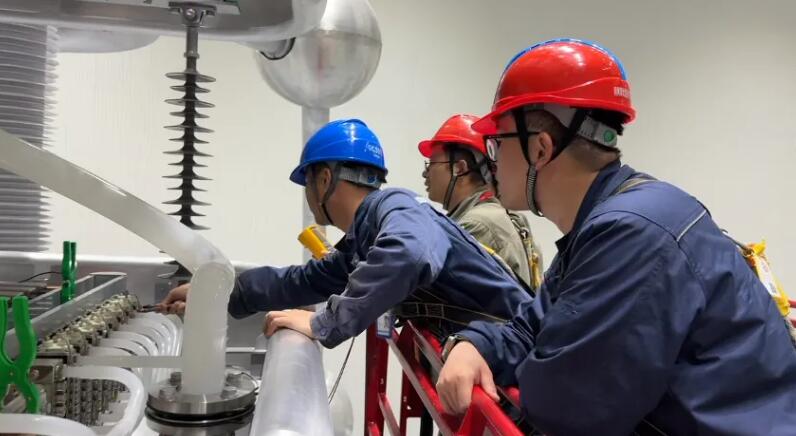

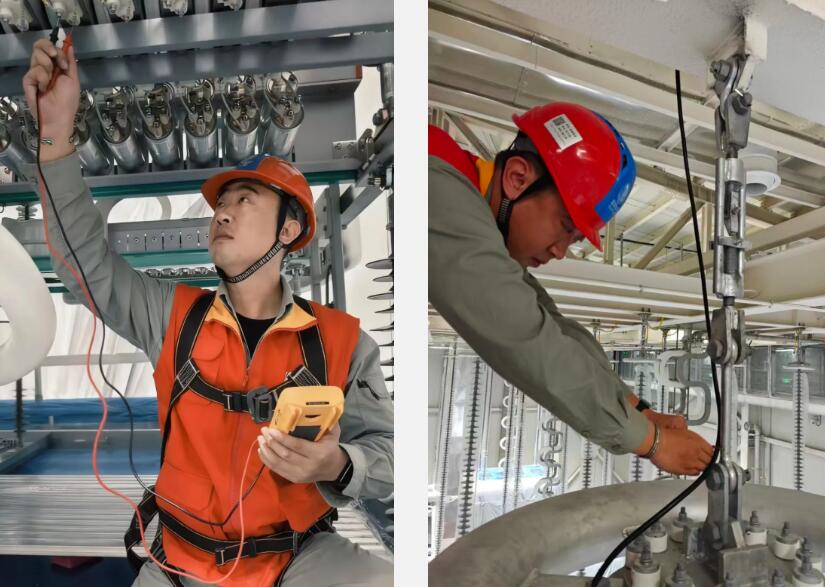

作为电气A包施工单位,湖北送变电公司变电施工分公司高质量完成了极I换流变压器、阀厅设备、换流阀内外冷却系统、GIS设备、直流场设备,以及全站控制保护设备的安装与二次电缆接线等核心任务,为后续调试工作奠定了坚实基础。
攻坚 “巨无霸” 巧装 “电力心”
01
自工程开工以来,分公司现场施工项目部聚焦换流变压器、换流阀等关键设备,组建专业技术攻坚团队,全力破解设备安装过程中的技术难题。

02

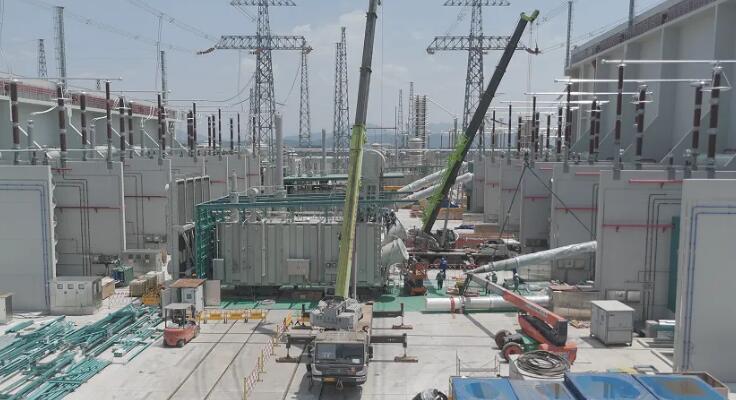

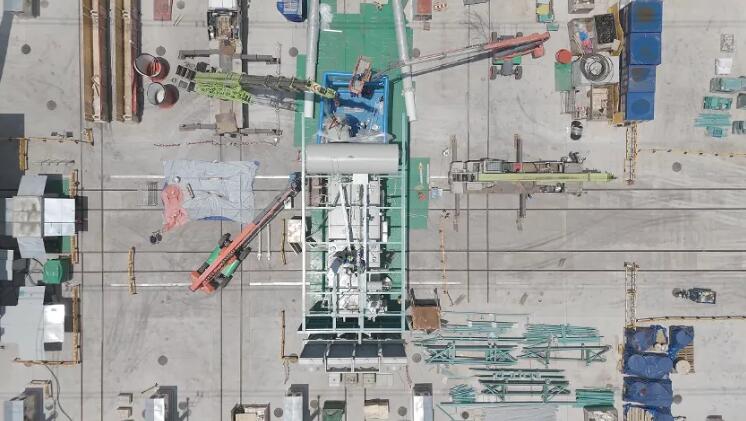

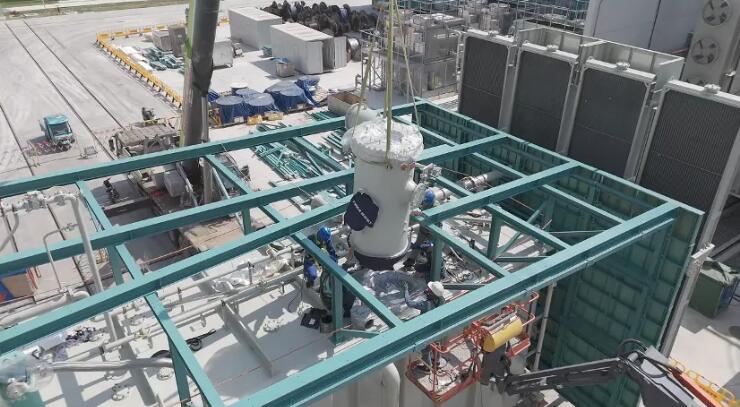

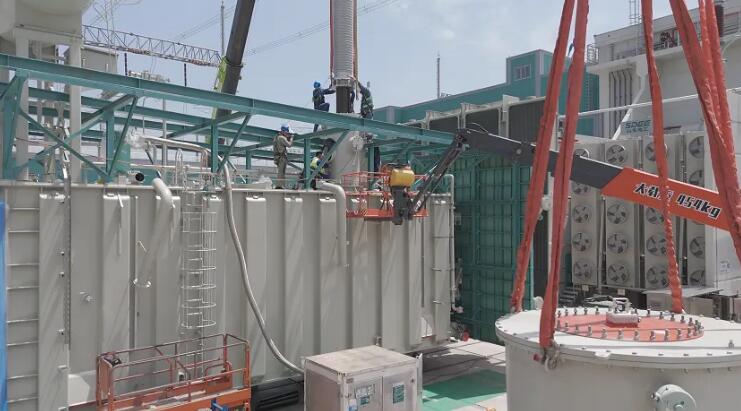

在换流变就位过程中,面对单台重达567吨的“庞然大物”及其严丝合缝的套管对接挑战,现场调配吊车、升降车等多台设备“组团作战”。从防尘布置、技术交底,到外观检查、厂家内检,再到升高座套管吊装、高压试验,整套流程如搭积木般环环相扣,如套公式般精准执行,最终以毫米级精度平稳完成就位。




03

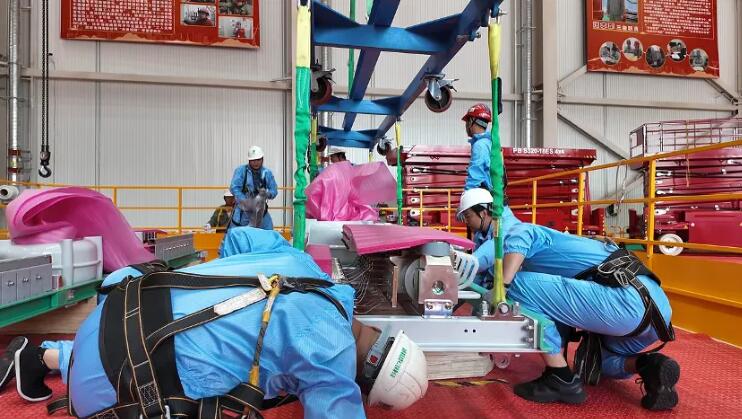

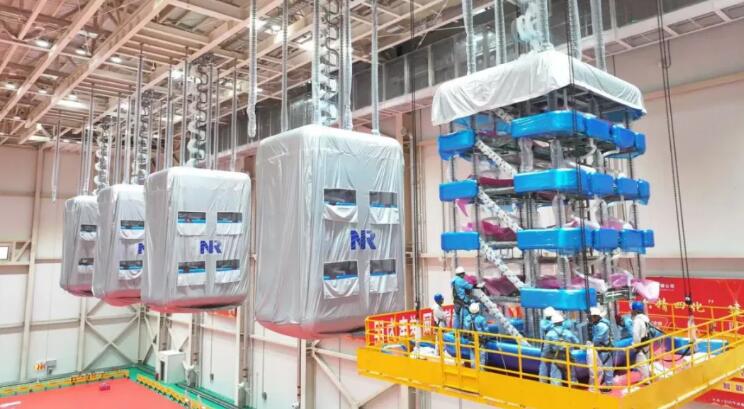

在换流阀安装过程中,为提高工作效率,分公司迭代升级研制了换流阀辅助安装作业平台,让换流阀吊装用上“升降梯”,实现20人同时进行换流阀的高处安装,6个阀塔仅用10天就完成了安装,施工效率提高50%。


02
创新验收模式
力保调试零缺陷

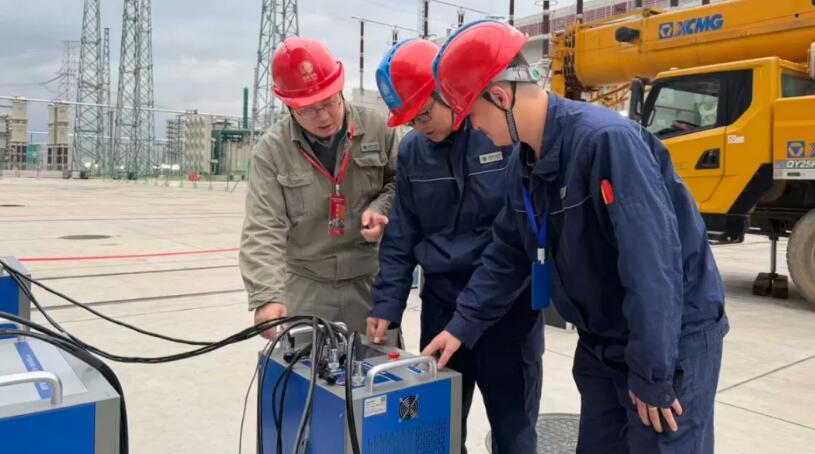

在质量管理方面,项目部实施“交叉验收”机制,联合业主、监理及运行单位共同开展质量排查。在双极高端投运阶段的竣工预验收过程中积极整改,确保所有问题均已闭环处理,最终保障了联调工序顺利实现“零缺陷”目标,确保调试全过程安全可控。

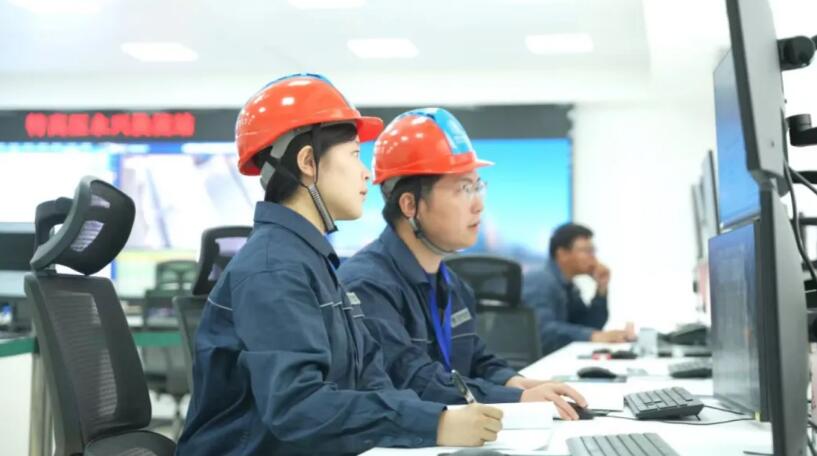

此次高端系统调试的顺利启动,是对分公司在特高压建设领域技术实力与项目管理水平的全面检验。下一步,分公司将继续秉持精益求精的工匠精神,为金上—湖北特高压工程最终的全面投运保驾护航,全力助推华中地区能源保障供应与国家“双碳”目标实现。
