近日,220千伏涠洲岛跨海联网工程的室内GIS设备安装现场一片繁忙,施工人员紧锣密鼓进行检查清擦、吊移GIS设备和紧固螺栓等操作,11月10日,该站GIS设备安装工作已全部完成。

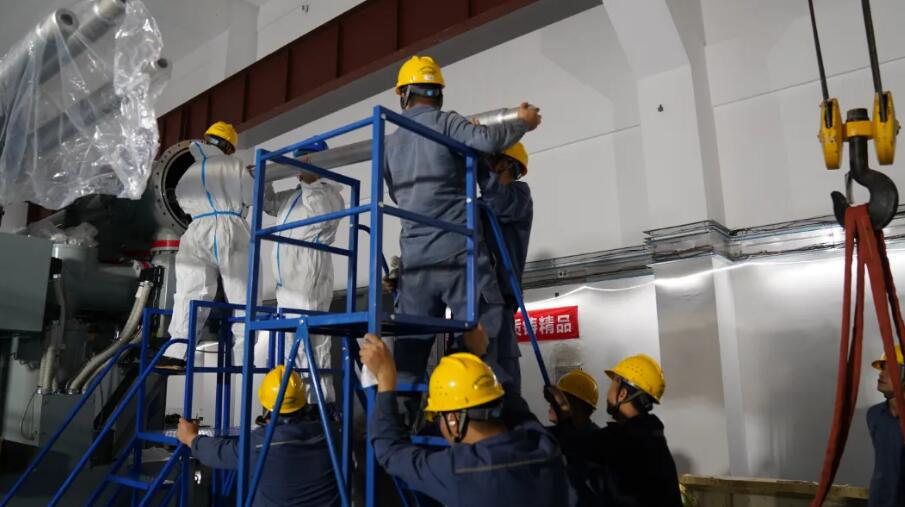

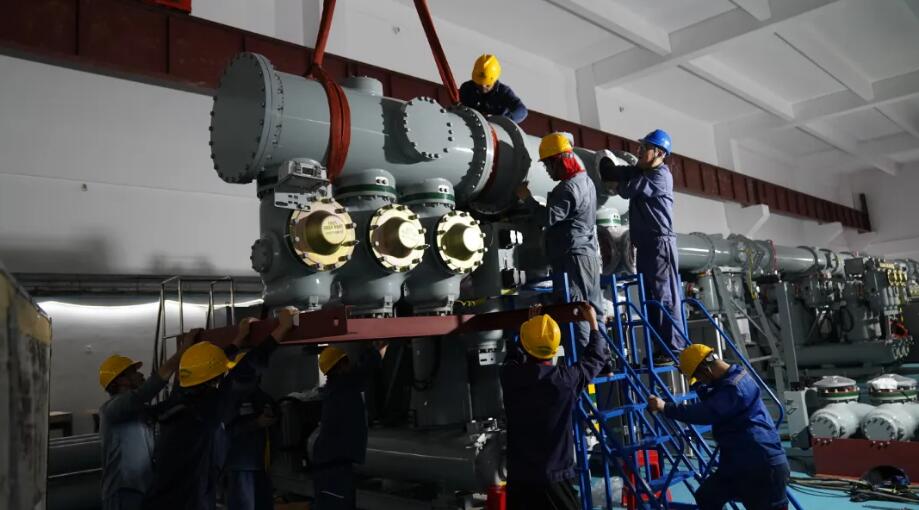

吊移GIS设备

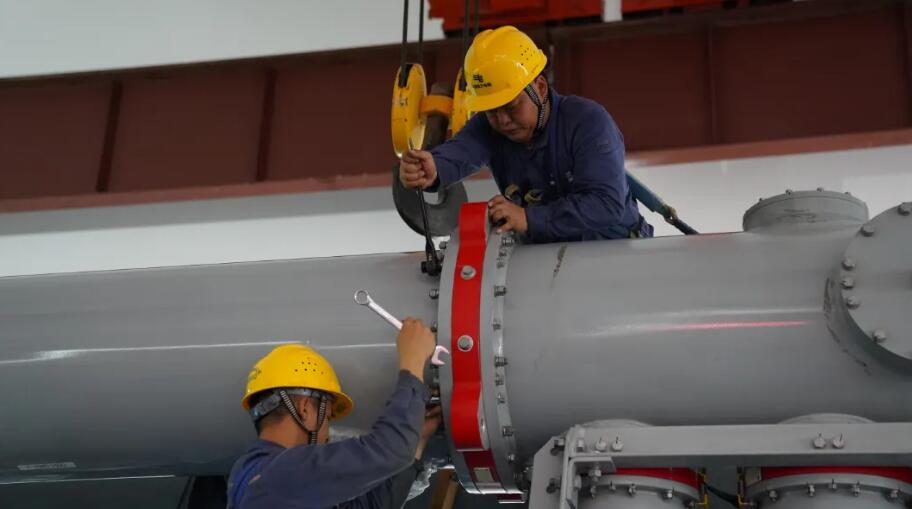

紧固螺栓

GIS设备安装是电气安装关键点之一,安装条件要求极高,其作业区对空气洁净度等级和相对湿度等均有严格要求,“GIS安装的环境要求是空气洁净度达到9级,实际我们的施工现场达到了6级,远超标准。”现场负责人这样介绍。为此,项目部在入口处装设风淋间小室,在作业人员进入GIS室前有效清除衣物上的灰尘。同时,现场还配备温度湿度表和粉尘测试机,时刻监测安装环境情况。

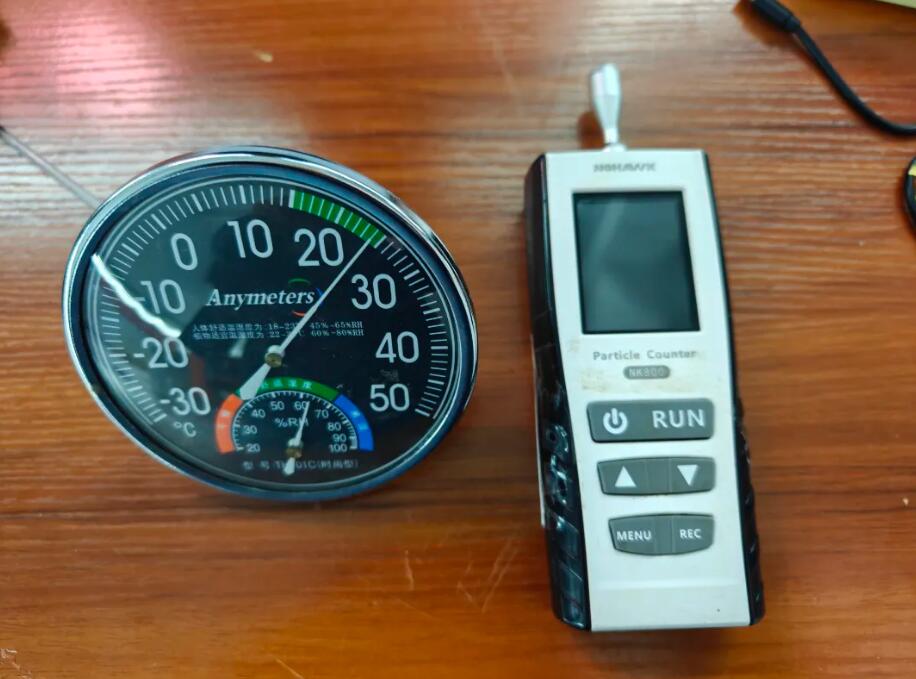

温度湿度表和粉尘测试机

GIS设备在到货时都是散装的零件,组装工作量极大,特别是设备上方的法兰面安装精确度要求高、对接口多,稍有偏差都会导致对接困难。

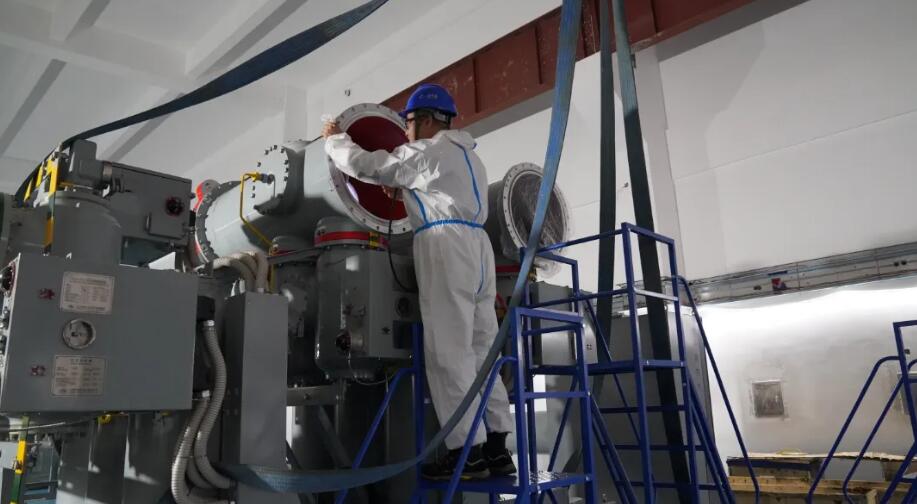

法兰清擦

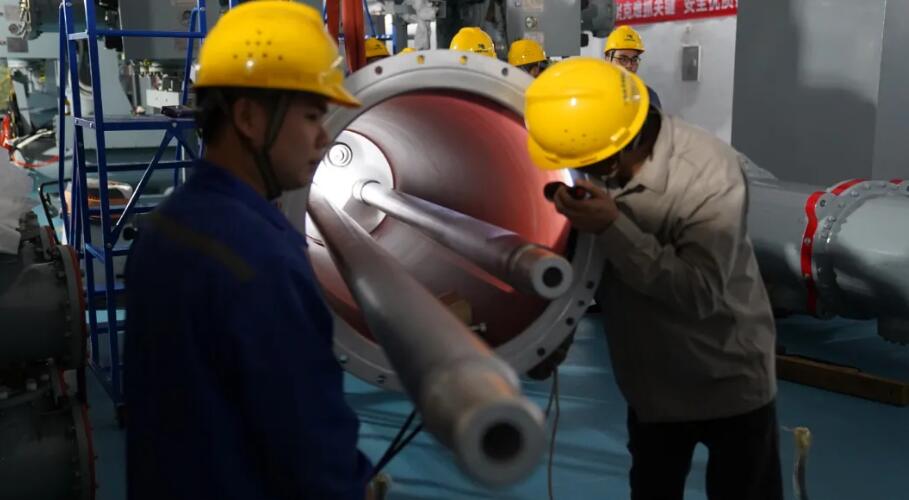

内部检查

从10月1日第一台设备到位开始,项目部在完成环境清洁,使安装环境满足条件后,于11月1日开始组装,严格把安装误差控制在5毫米内,确保了精准安装。

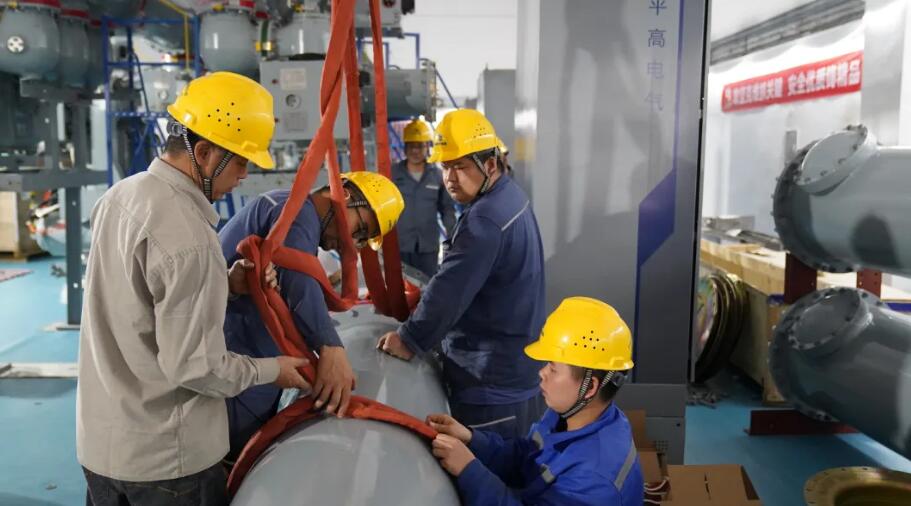

导电部件安装

套管对接

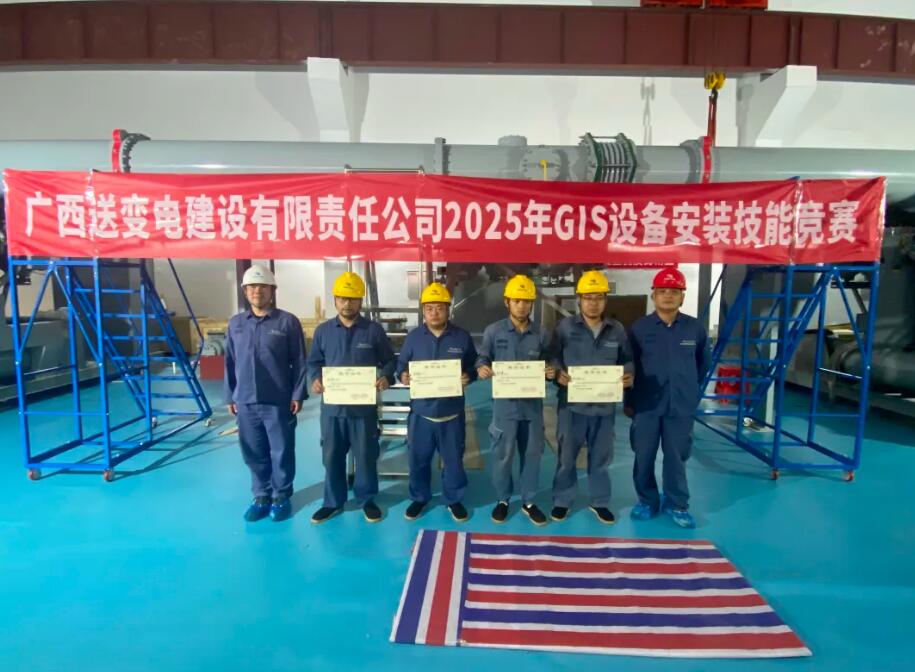

同时,为营造“以赛促学、以赛促干”的良好氛围,公司工会办联合变电公司利用本次实践机会开展2025年GIS设备安装技能竞赛。竞赛过程中,选手们熟练专业地进行各项规范化操作,展示了精湛的实操技能和能力。最终余立源获得一等奖,韦成益、李飞斌获得二等奖,林栋获得三等奖。

目前,220千伏涠洲岛跨海联网工程

电气部分整体进度已达60%

项目部将持续推进

220千伏高压电抗器安装等工作

力争实现1月份达标投产

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
