近日,随着A113号杆塔开始吊装,标志着由南方电网贵州送变电公司承建的广东500千伏陆丰核电一期接入系统工程(标段三)正式转入铁塔组立阶段,工程建设取得了阶段性重大胜利,为后续架线施工奠定了坚实基础。

在基础施工阶段,项目团队始终秉持“安全第一、质量为本”的方针,确保了已完工基础一次性验收合格率达100%,实现了安全生产“零事故”目标。据介绍,本标段新建铁塔共77基,其中全高80米及以上铁塔共53基,超90%的铁塔总重都在100吨以上,且所经路段地形复杂,涉及林区较多,工期较为紧张。针对组塔阶段特点,项目团队由党员先锋牵头,经过多次现场勘查并编制专项施工方案,决定采用吊车与抱杆组合的方式进行组塔,提前将吊车、抱杆等工器具报审入场,避免了因工器具不到位等原因导致工期延误。

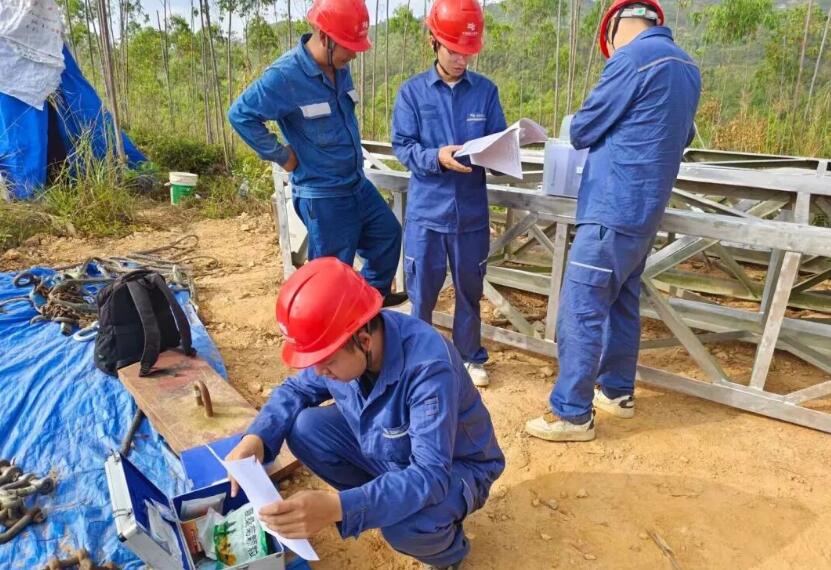

同时,在铁塔组立施工进场前,项目团队对各施工队进行详细的安全、技术交底,对现场用电及防火措施开展系统培训、教育,保证各班组成员能从容应对现场的各种问题,对整个组塔过程的安全、质量、进度进行全方位把控。

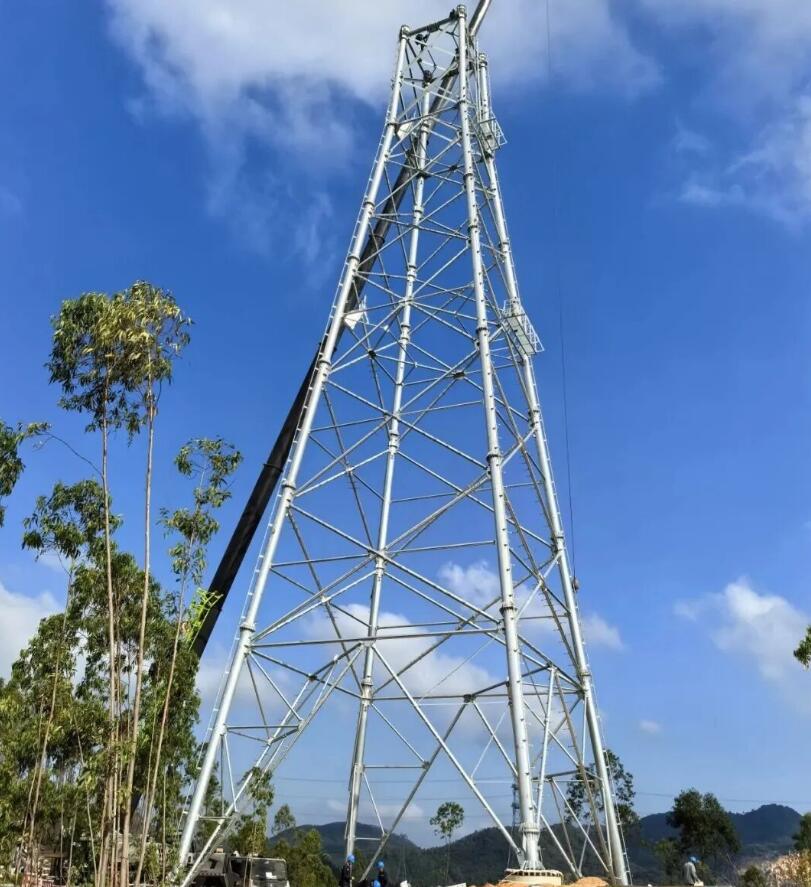

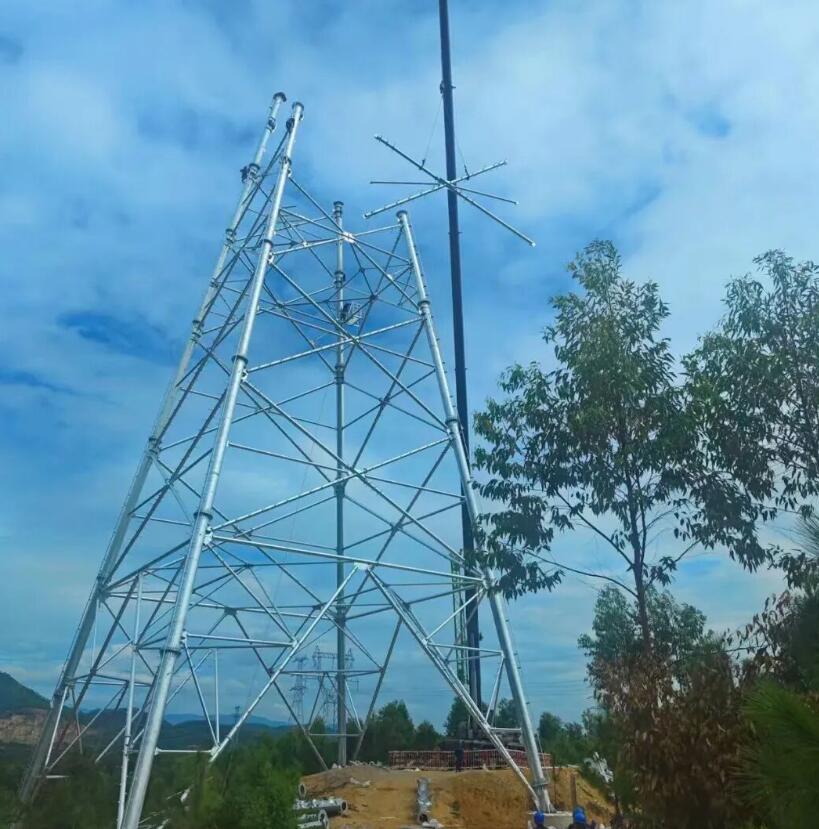

首基铁塔的顺利组立,为全线组塔施工树立了标杆,吹响了攻坚克难的冲锋号。面对接下来的繁重任务,公司项目全体成员已做好充分准备,锚定“3·30”投运的节点目标,以更加饱满的热情、更加严谨的作风,安全、优质、高效地完成全部组塔任务,为后续的架线施工铺平道路,为工程如期投运奠定坚实的基础!
