关键节点!阜新四期项目5号锅炉大板梁吊装就位

日期:2025-11-10    来源:中国能建东电一公司

国际电力网

2025
11/10
08:54
文章二维码

手机扫码看资讯

关键词: 煤电项目 火力发电 火电项目

11月6日8时50分,阜新四期2×350MW热电联产机组扩建项目5号锅炉D大板梁稳稳落于指定支座,标志着项目锅炉钢结构主体安装完美收官,工程建设正式迈入后续受热面安装的关键阶段。


作为锅炉本体的核心承重构件,大板梁是悬吊锅炉受热面、连接管道系统的 “关键支撑”,其吊装质量与安装精度直接决定后续工序的推进效率、施工安全及工程整体质量。本次吊装的 D 板梁单重 81.3 吨、安装顶标高达 77 米,加之构件体积庞大、高空作业精度要求高,是5号锅炉所有板梁吊装环节中的重点攻坚任务。


为确保吊装万无一失,项目团队联合建设单位、管理公司、监理单位及国电投东北公司等多方力量,超前策划、精心组织,结合现场实际情况多次优化吊装方案。经专家论证后,最终确定采用500吨履带吊主吊、100吨塔吊辅助抬装的协同作业模式,既保障吊装稳定性,又精准控制作业精度。吊装前,作业人员对两台起重设备的性能参数、吊索具强度、吊耳焊接质量进行了全面检测,同时对大板梁的尺寸、挠度等关键指标逐一核对,确保所有作业条件均达到安全标准。

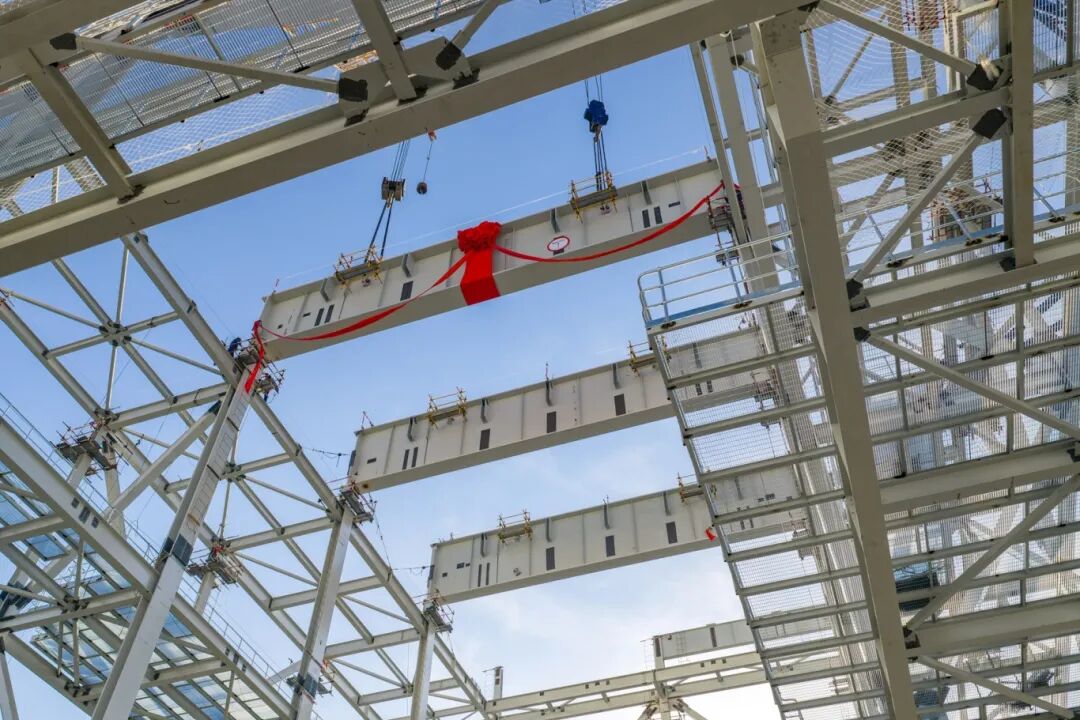

吊装过程中,现场指挥体系高效运转,500吨履带吊与100吨塔吊协同抬升,吊臂精准转动、起升平稳有序,系着鲜艳大红花的D板梁宛如“空中舞者”,每一次微小的移动都牵动着现场人员的心。建设单位、管理公司、监理单位、国投东北公司等相关领导亲临现场全程见证,实时监督作业流程规范性,对施工团队的专业操作、人员的默契协作给予高度肯定。

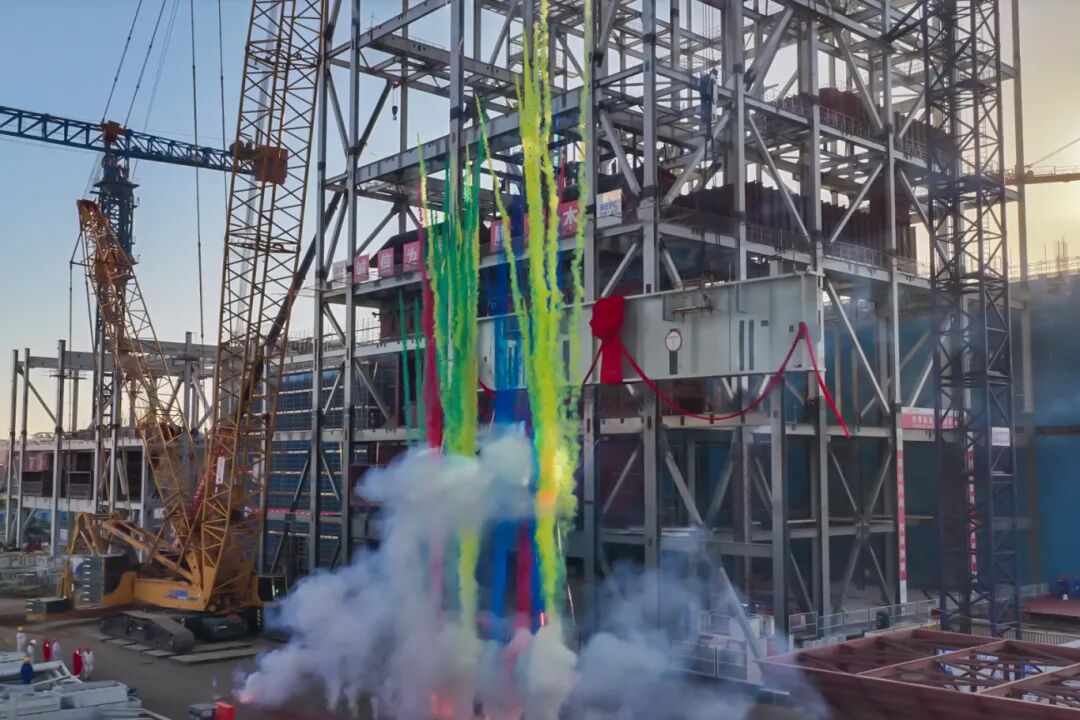

“8点50分,就位!”当指挥人员清晰的指令传来,D板梁精准落于安装支座,测量人员立即上前复核,确认各项参数完全符合设计要求。现场鞭炮齐鸣,参建人员纷纷鼓掌欢呼,共同庆祝这一关键节点的顺利达成。大板梁的顺利就位,不仅打通了后续受热面安装的关键节点,更极大地提振了全体人员“决胜四季度 决胜赢全年“的士气信心。

阜新四期PC项目作为辽宁区域能源建设的重点工程,建成后将进一步优化能源供给结构,提升区域能源保障能力。截至目前,该项目已先后完成烟囱结顶、主厂房A列封顶、冷却塔环梁混凝土浇筑等重要节点。下一步,项目团队将以此次节点达成为契机,持续严把安全关、质量关、进度关,全力冲刺后续建设任务,确保项目早日建成投产。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
