10月29日,随着阀厅现场首组阀塔悬吊绝缘子顺利吊装就位,标志着由陕西送变电工程有限公司承建的宝塔山±800千伏换流站阀塔安装工作正式启动。这一关键工序的展开,为站内核心设备安装按下“加速键”。

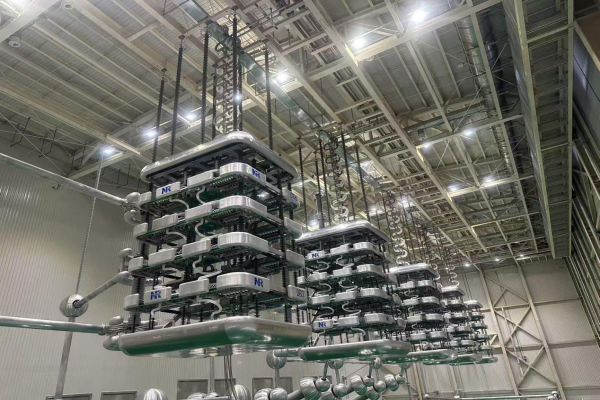

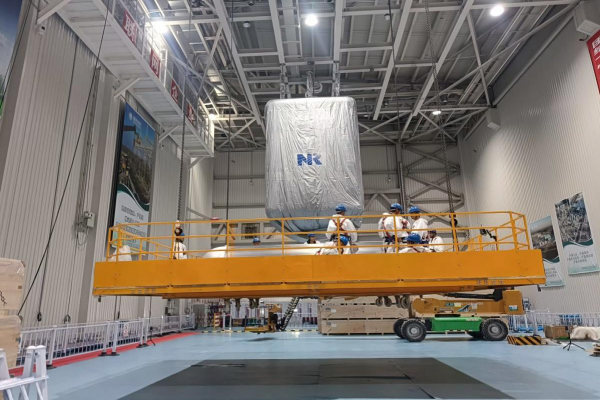

阀塔作为换流站的“心脏”,结构复杂、安装精度要求极高。本次安装的阀塔采用悬吊式二重阀结构,每座阀塔由8个阀模块组成4层阀层,配套安装顶屏蔽罩、底屏蔽罩、冷却管路与光缆等组件,施工工序超百项,对技术、环境、安全都提出了严苛要求。面对阀塔安装高空作业多、重型吊装频繁的特点,项目部严格实施风险动态管理。现场作业人员均须通过专项培训与考核。作业过程配备防坠器、高空作业平台等防护设备,吊装区域设置专人指挥与监护,每日开工前检查电动葫芦、升降平台等设备性能,严格执行“先验电、再作业”“无监护、不施工”的安全准则,坚决筑牢施工安全防线。

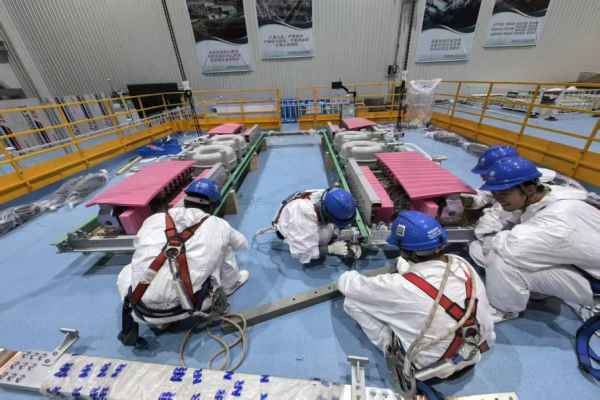

为保障阀塔安装的高质量完成,在技术层面,电气A包项目部严格遵守国家及行业标准,明确界定厂家与项目部的职责分工,细化设备开箱、悬吊安装、阀层吊装等关键环节的管控要点,并协同厂家进行多轮技术交底,确保施工人员熟练掌握安装工艺。在环境保障方面,项目部实施“六级防尘”管控,打造符合国际洁净标准的阀厅环境。施工前,完成钢结构清洁与地面防护,设立专用风淋通道和无尘过渡区,所有人员必须更换工装并经过风淋除尘。同时,利用环境监测设备实时监控温度、湿度及粉尘浓度,配备空调净化系统和专职保洁人员,确保阀塔安装全程处于无尘、恒温、恒湿的理想状态。

本次施工引入“智慧安装”理念。通过换流阀智慧安装系统,集成吊重、倾角传感器及数显扳手等设备,实时采集吊装数据并上传至数字平台,实现“安装过程可视化、质量数据可追溯”。项目部还构建了阀厅三维模型,动态跟踪阀模块到货与安装进度,确保施工节奏有序可控。电气A包项目部将持续强化现场管控,优化施工流程、加强各专业间的协调配合,严格按照技术规范与质量标准推进作业,全力保障24组阀塔及配套阀避雷器的安装任务高质量、高效率完成,为宝塔山换流站安全稳定投运奠定坚实基础,助力国家电网建设再上新台阶。
