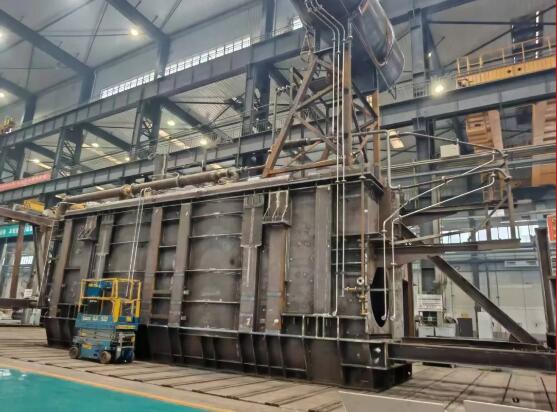

近日,西电西变承接的重点项目——陕北—安徽±800千伏特高压直流输电工程换流变压器10台油箱,在咸阳厂区冷作车间油箱配装班的全力攻坚下顺利完成预装工作,标志着该项目推进取得阶段性突破,也为后续装配工序高效开展铺平道路。

承担此次预装任务的冷作车间油箱配装班11人,自今年3月承接任务以来,面对紧迫的交付工期,以及高端换流变压器产品的精密技术要求,团队迅速组建专项攻坚组。其中,邢建龙等骨干牵头钻研图纸、梳理工装模具,技术组全程跟踪协同。首台油箱预装阶段,团队顶酷暑、放弃休息时间,甚至通宵奋战,将6天完工的目标提前1天达成。

凭借首台积累的经验,配装班持续优化工序流程,到第10台油箱预装时,已将周期压缩至4天,效率实现大幅跃升。此次任务圆满完成,不仅彰显了团队“敢打硬仗、善打胜仗”的实干精神,更为公司高端换流变产品规模化生产积累了可复制的宝贵经验,进一步夯实了企业在电力装备制造领域的技术与产能优势。
