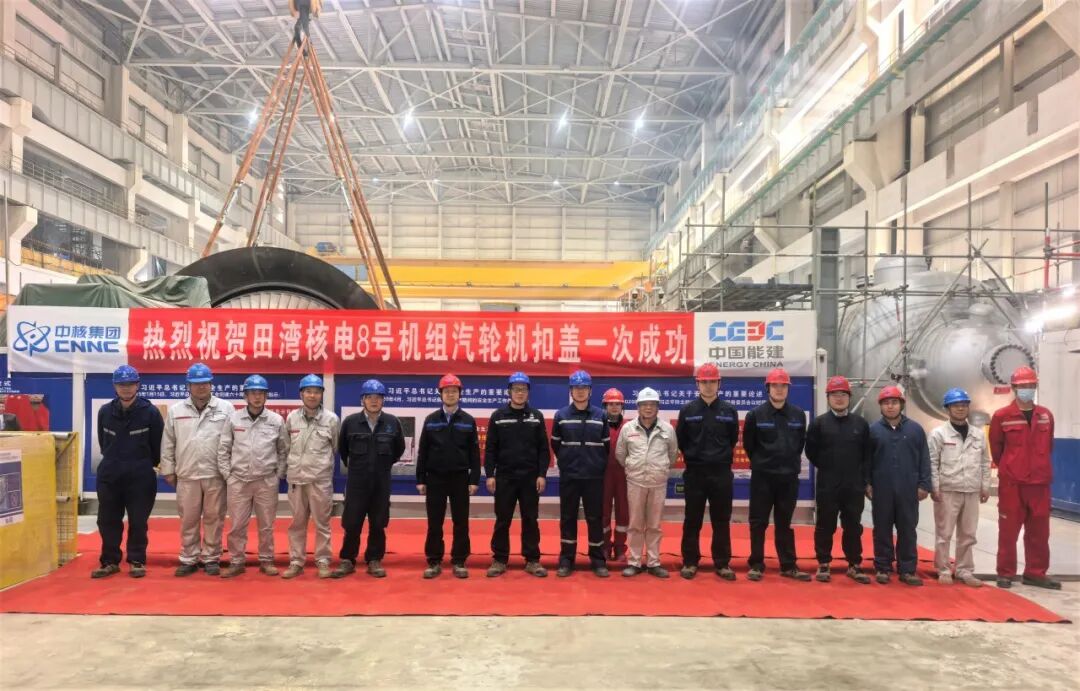

2025年10月27日15时36分,田湾核电站8号机组常规岛汽轮机LP1低压内上缸吊装就位,中分面螺栓预紧完成,标志着汽轮机扣缸顺利完成。

常规岛汽轮机组布置在常规岛汽机房17.45m运转层,为单轴、四缸、半速、凝汽式核电汽轮机组。汽轮机扣缸是常规岛二回路系统安装工程的关键路径,其施工逻辑性强、工序繁杂、涉及结构部件量多体大、安装精密度要求高,大量清理、安装工作短期内高密度集中。

为保障汽轮机扣缸工作按计划顺利完成,田湾项目部党委坚持党建引领,积极推进党建工作与工程建设的深度融合,工程管理三部党支部成立8号常规岛汽轮机扣缸党员突击队,设立党员责任区,充分发挥项目总承包优势和党员先锋模范作用,多次组织召开专项会议,党员、干部冲锋在前,组织各方人员全面梳理分析、推演,提前识别风险,精准制定措施,统筹谋划部署,实施精细化管理,注重团队协作,创新思维模式,优化施工逻辑,分析解决8号常规岛汽轮机扣缸前设备采购、安装施工过程中存在的制约因素问题,进行目标分解和确定各阶段工作任务清单,顺利完成施工计划目标,于2025年10月27日完成8号常规岛汽轮机扣缸工作。

8号机组常规岛汽轮机扣缸作业的顺利完成,是常规岛二回路系统安装工程主线施工迈出的关键一步。后续,中核工程田湾项目部将深入践行“五个一流”标杆文化,坚持严慎细实的工作作风,协同做好8号机组汽轮机后续安装工作,确保汽轮机在热试参与及冲转并网中安全稳定运行,以实际行动打好工程建设后期的决胜之战,助力高质量高标准建设精品标杆工程。
