秋来干劲足
当前,在玉林博白县松旺镇
500千伏龙潭变电站项目正处在繁忙施工阶段
项目团队紧盯桩基施工关键节点目标
以扎实作风攻克建设难题

该工程是公司首个500千伏等级钢结构装配式变电站项目,也是南方电网公司重点项目、广西电网公司钢结构装配式示范项目。
历经3个月前期攻坚,项目部于今年6月底正式开工建设,并迅速进入冲刺阶段,聚焦核心桩基施工环节——冲孔桩作业。因冲孔桩钻孔后需立即浇筑混凝土,若延误易引发孔壁坍塌或混凝土离析,管理人员通过动态监测、工序衔接优化及24小时技术轮班值守等措施,最大限度避免施工延误对工程质量的影响。

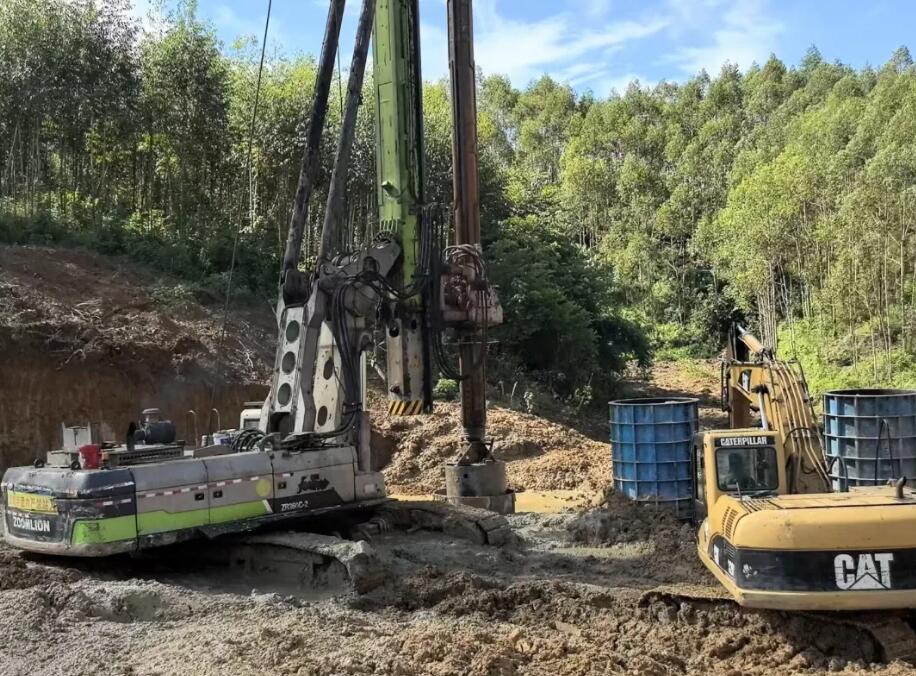

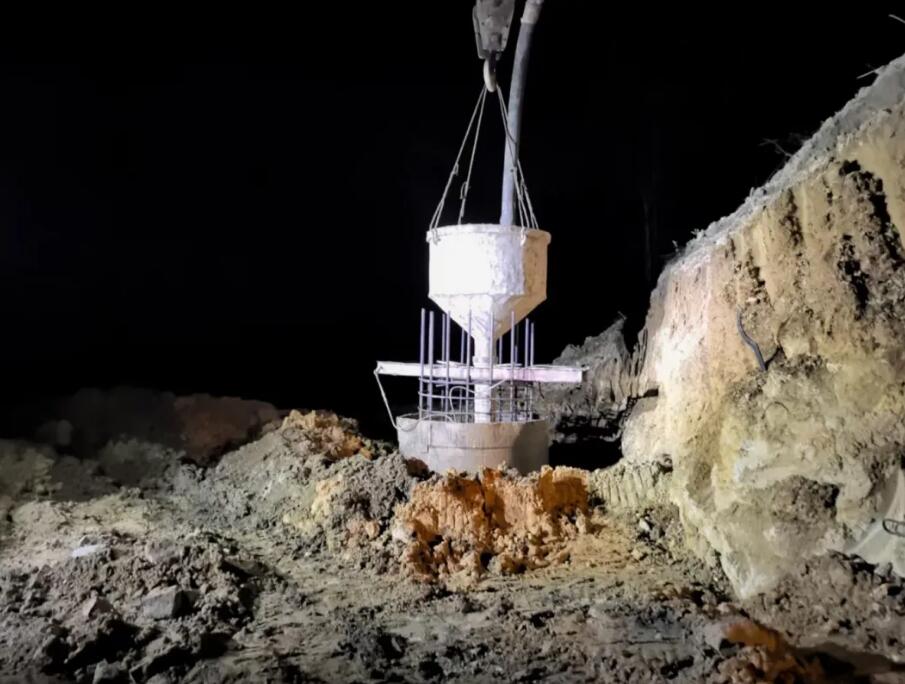

冲孔桩施工现场

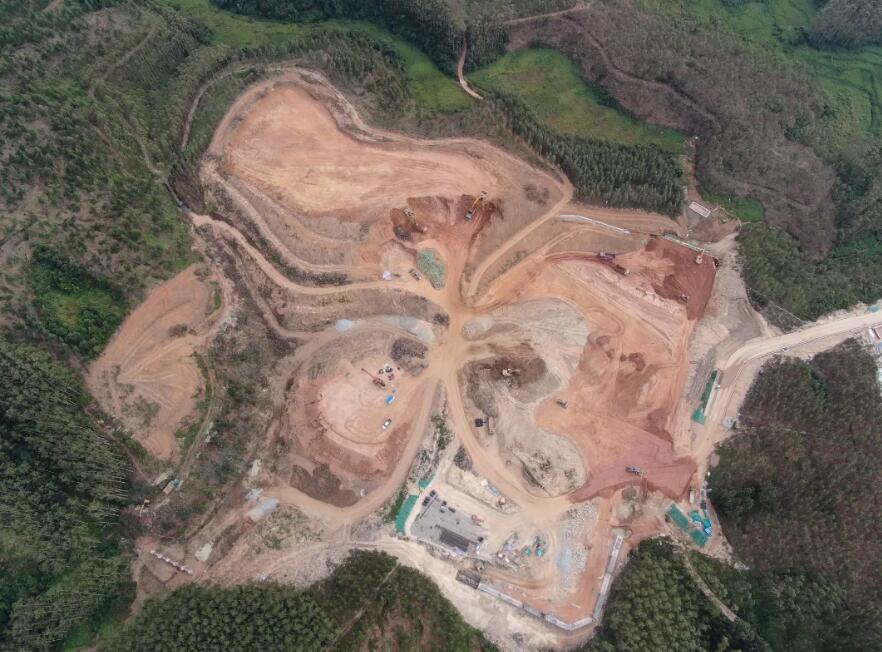

9月,项目部启动站内数十万立方米场地平整工程,但受连续台风影响多次停工,强降雨更导致土方压实度一度不达标。为此,项目团队成立专项攻关小组制定针对性解决方案:召开工期专题会优化施工计划,动态调度施工人员以抢抓作业窗口期;规划机具设备高效进场路线与到位时序,增配机械施工力量提升效率;针对不均匀沉降风险召开案例分析会,同步增加压实度检测频次,确保质量可控。

不均匀沉降案例分析会
当前,该工程项目桩基已全部完成抗滑桩桩体的钢筋绑扎与混凝土浇筑。接下来,项目团队将前瞻性规划后续桩基钢结构安装等建设重点。

500千伏龙潭输变电工程是公司突破高电压等级装配式建设领域的“首战”,建成后将大幅提升区域供电能力,为玉林地区经济社会高质量发展提供坚强电力保障。下一阶段,项目部全体人员将深入学习贯彻党的二十届四中全会精神,聚力四季度攻坚,狠抓安全生产,紧盯关键节点,以扎实作风全力推动项目建设,确保按期投产。
