内蒙古通威绿色基材新能源项目220千伏送出工程重要跨越施工全部完成

日期:2025-10-29    来源:内蒙古送变电公司

国际电力网

2025
10/29
09:10
文章二维码

手机扫码看资讯

关键词: 电力输送 输电工程 电力工程

10月23日16时18分,随着220千伏宁白线跨越封网安全拆除,由送电第一工程处承建的内蒙古通威绿色基材新能源项目220千伏送出工程12处重要跨越施工全部完成,其中涉及220千伏及以下电力线10处、公路2处。

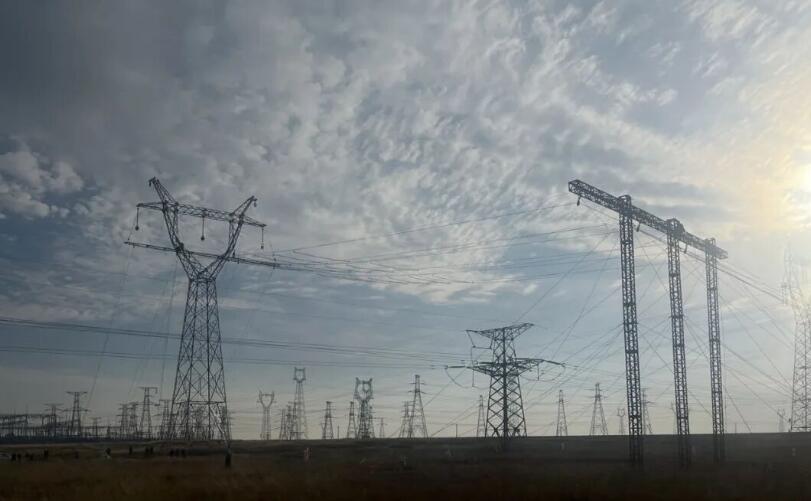

该线路途经包头市达茂旗,起于通威绿色基材新能源220千伏升压站,止于百灵500千伏变电站,全长64.35公里,新建铁塔182基。截至目前,基础浇筑166基,铁塔组立150基,架线47.676公里。

面对交叉跨越复杂、风险等级高及多变天气等不利因素,项目部通过实地勘察,决定采取双侧假横担、“一侧假横担+一侧抱杆跨越架”两种封网形式进行跨越施工,并将精心编制的专项施工方案交底到施工班组。

跨越前,施工队长组织全体施工人员规范布置跨越现场,严格检查机械设备的安全性,并做好接地处理。施工过程中,现场切实加强人员配置、明确安全要求,在关键区域、风险点增设专人监管,全面落实各项安全管控措施。跨越结束后,拆网工作选在网绳覆冰融化的午后进行,确保运行线路安全。

下一步,项目部将按期完成后续施工计划,早日向业主交付满意工程。
