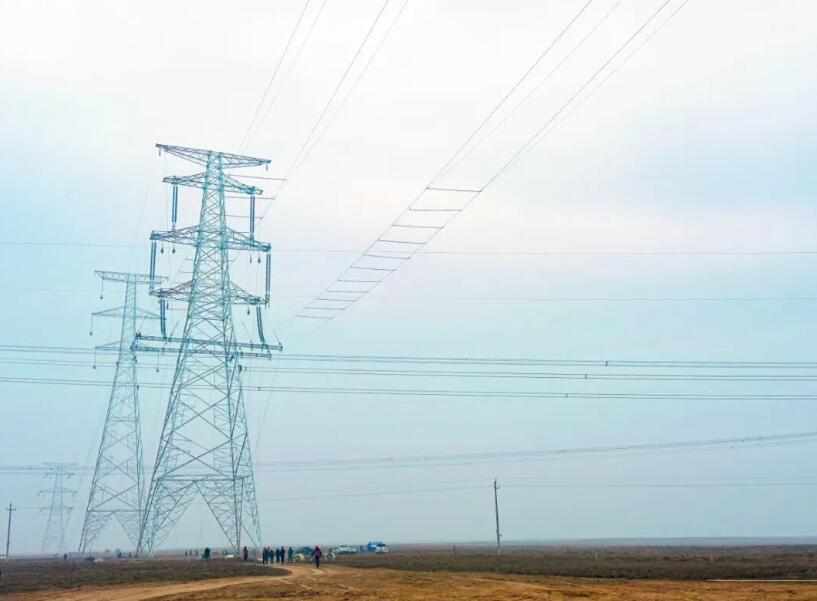

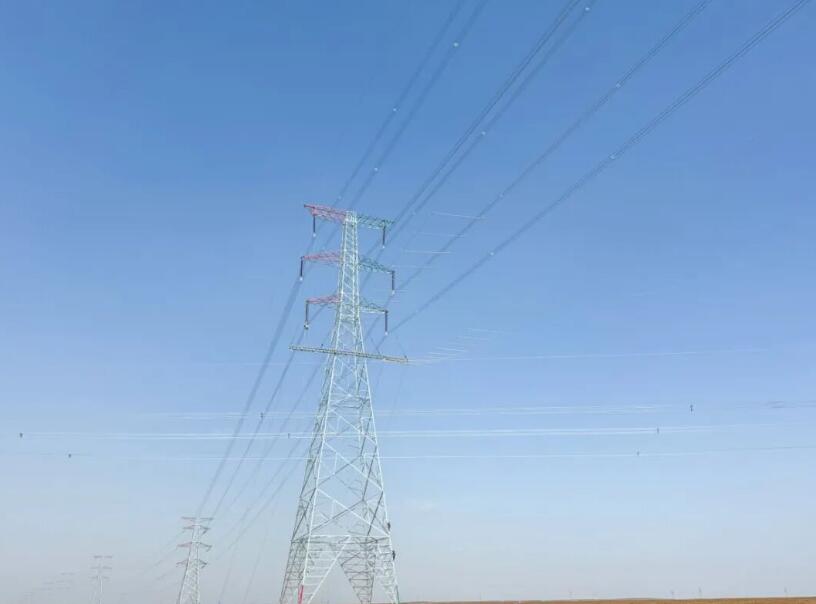

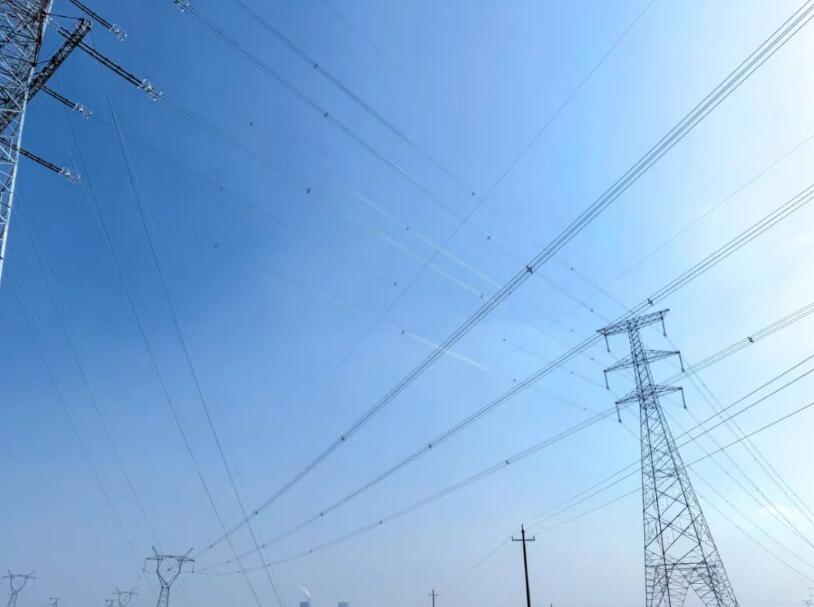

10月18日,随着最后一根拉网绳成功拆除,由天津送变电公司承建的芒哈图500千伏输变电工程顺利完成对500千伏马昭Ⅰ、Ⅱ线路的停电跨越施工,为工程按期竣工投运奠定坚实基础。

作为蒙西电网建设的重要节点工程,芒哈图500千伏输变电工程竣工投运后将精准匹配鄂尔多斯芒哈图及阿勒泰地区日益增长的用电负荷需求,显著提升区域供电能力与供电可靠性,保障民生用电与产业发展电力供应。同时进一步强化鄂尔多斯南部500千伏主网架结构,优化区域电网布局,增强电网抗风险能力,助力开辟蒙西电网“西电东送”第四通道,提升跨区域电力调配效率,为国家能源战略落地提供支撑。

天津送变电工程有限公司承建的芒哈图500千伏输变电工程(芒哈图至阿勒泰双回500千伏线路工程)芒哈图侧标段,起点为芒哈图500千伏变电站北侧出线架构,终点止于N122塔(标段分界塔),线路路径总长度达60.883公里,其中双回路线路长45.879公里,单回路线路长15.004公里,共需新建铁塔140基。

由于跨越的500千伏马昭Ⅰ、Ⅱ线不具备同时停电的条件,天津送变电工程有限公司电缆分公司施工项目部创新采用“先组塔、后轮停”的方案,即先在两条带电线路之间组立N29+1号铁塔,再通过轮流停电的方式分别完成对两条线路的跨越作业。

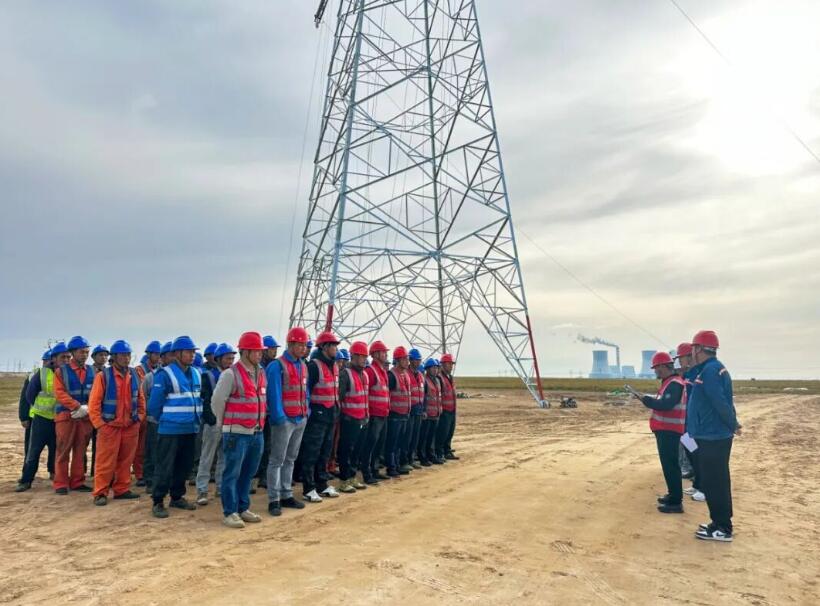

施工前期,项目部反复研讨修改施工方案,多次组织风险分析会,全面排查安全隐患。多次往返锡林浩特与被跨电力线路管理单位深入沟通、积极协调,最终确定了技术可行的N29+1号铁塔组立方案及轮停跨越施工方案,为施工安全与质量提供了技术保障。

此外,停电跨越500千伏线路施工还存在“窗口期固定、风险等级高、施工难度大”三大挑战,需在有限的有效窗口时间内,连贯完成跨越架搭设、封网安装、导地线展放、附件安装及护网拆除等一系列工序。为确保任务如期完成,施工项目部提前统筹调度各类施工资源,针对施工中可能出现的感应电、高空坠落、恶劣天气等危险因素,制定了全面详实的应急预案,并落实落细各项安全防护措施。同时,积极与线路、光缆等运维单位沟通协调,强化统筹管控,确保各环节高效衔接、协同推进,最终安全、优质、高效地完成了既定施工计划。

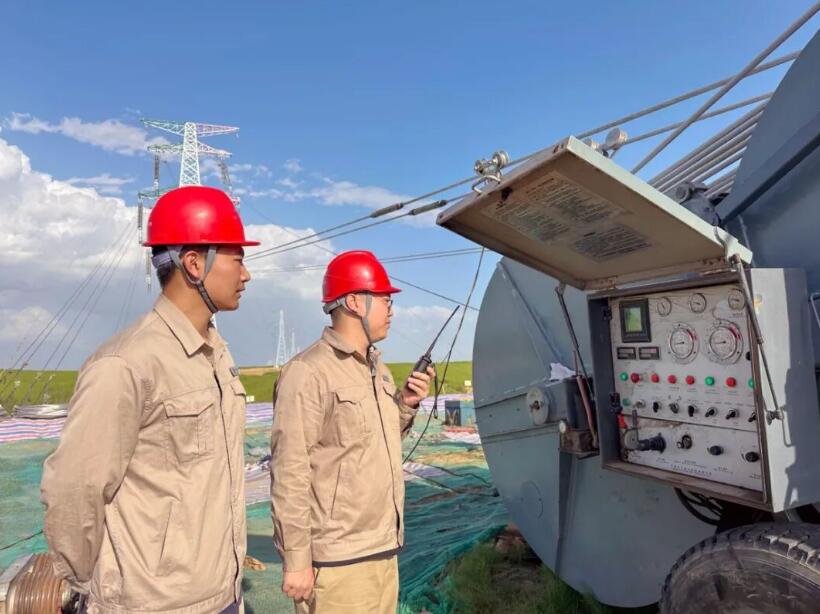

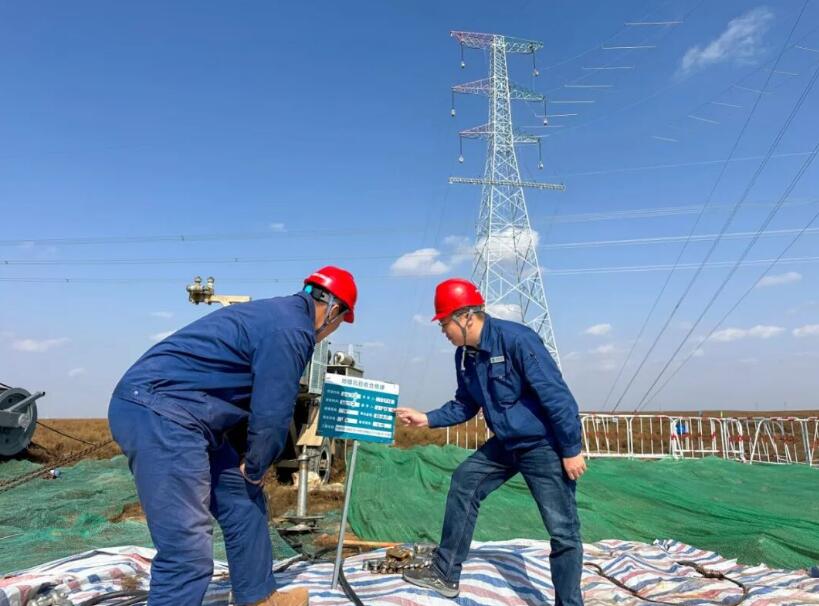

为实现停电跨越施工“零事故、零风险”,施工项目部还建立了严格的工器具与设备检查机制。每日作业前都会对现场使用的受力工器具、施工机具进行逐一检查,确保所有设备器具性能完好、符合安全标准,切实做到施工安全“可控、能控、在控”。
下一步,电缆分公司施工项目部将继续秉持“安全第一、质量优先”原则,严格把控安全质量关口,科学有序推进施工进度,确保工程按期投产送电。
