金沙江上游昌波水电站截流

日期:2025-10-21    来源:水电五局  作者:王志

国际电力网

2025
10/21
08:49
文章二维码

手机扫码看资讯

关键词: 水电站 水力发电 水电项目

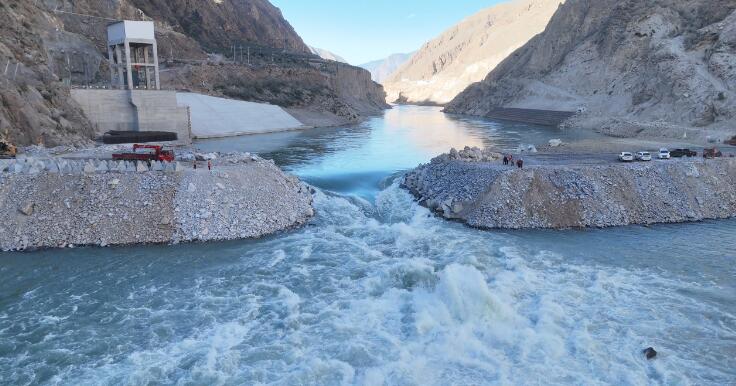

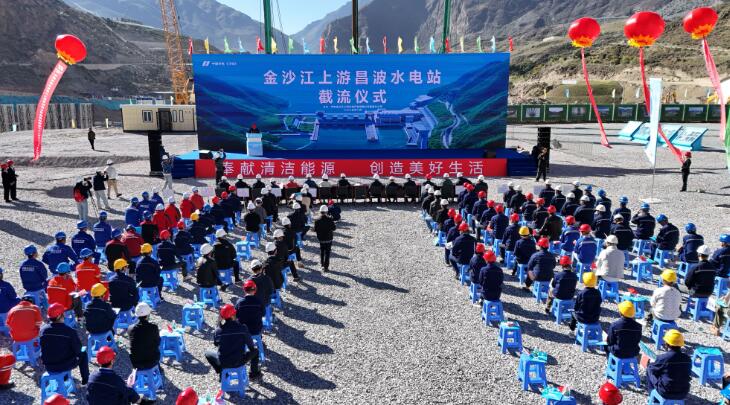

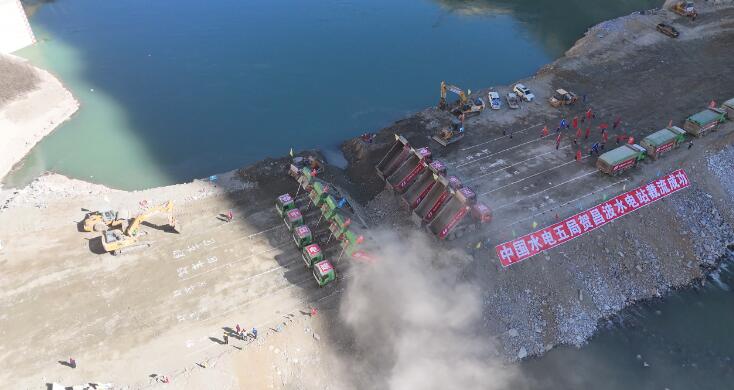

10月18日,随着最后一车渣料精准抛入龙口,由水电五局承建的国家“十四五”规划重点工程——金沙江上游昌波水电站提前一个月成功实现大江截流,为后续主体工程的全面施工奠定坚实基础。

根据2028年底提前发电工期安排,该工程截流时间由11月中旬提前至10月中旬,截流流量由401立方米/秒增加到811.6立方米/秒。本次截流采用单戗堤双向立堵截流方式,一次性拦断河床,截流流量标准为811.6立方米/秒,截流戗堤长度为190米,其中预进占140米,龙口50米,截流戗堤龙口总共抛填石料超过2.66万立方米,历时14个小时,抛填强度2281立方米/小时。

昌波水电站位于四川省与西藏自治区交界的金沙江上,是金沙江上游干流梯级规划“一库十三级”中的第十一个梯级电站,开发任务以发电为主。工程规模为大(2)型工程,电站采用混合式开发。正常蓄水位2387米,相应库容0.167亿立方米,调节库容0.081亿立方米,电站装机容量826兆瓦,年发电量43.55亿千瓦时。电站建成后,可节约标准煤130万吨,减少二氧化碳排放359万吨,对推动区域绿色低碳转型,助力地方经济社会发展具有重大意义。
