海南500千伏三亚输变电工程 (线路部分标段三)顺利投产

日期:2025-10-16    来源:云送铁军

国际电力网

2025
10/16
10:28
文章二维码

手机扫码看资讯

关键词: 输变电工程 变电站 电力工程

2025年10月14日,随着三次冲击试验顺利完成,由南方电网云南送变电工程有限公司承建的海南500千伏三亚输变电工程(线路部分标段三)正式投产送电!这条蜿蜒于热带雨林间的“电力天路”,标志着海南电网全速迈入500千伏高压时代。

一、国之重器:打造自贸港坚强电网

本工程是南方电网首条省域数字电网、海南首条500千伏电压等级输电线路,南网2025年新型电力系统建设“十大工程”之一,海南省“十四五”规划重点能源建设项目。

公司承建的三标段线路起于500千伏昌化变电站,止于X197塔,新建线路77.259公里,铁塔197基,途经白沙县、昌江县和东方市。

本工程的成功投运,彻底改变了海南电网主网架结构,形成完整的“口”字型环网架构,为海南自由贸易港封关运作和经济社会发展提供强劲、稳定、可靠的电力保障。

杆塔组立试点

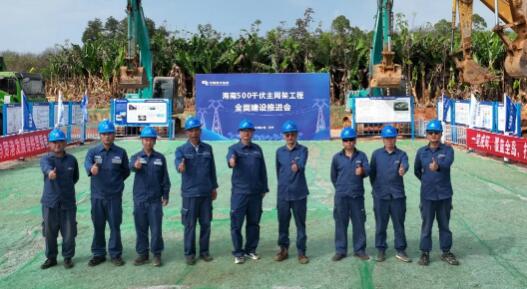

项目开工

二、极限挑战:在国家公园内书写绿色建造传奇

工程建设面临前所未有的挑战。31基杆塔位于海南热带雨林国家公园内——这是全国仅有的5个国家公园之一,拥有最原始的热带雨林生态系统。

国家公园内茂密的原始森林景观

施工团队创新采用重载无人机群与高强度索道组成的“空中走廊”,精准投送塔材设备,最大限度减少对地表植被的破坏,并对涉及区域保护树种进行移植,把施工对生态环境的影响降到最低。

保护树种移植画面

三、攻坚克难:云送铁军彰显担当精神

本项目面临三大严峻考验:

地质条件极端复杂:X144号塔位遭遇大型溶洞,基础施工异常艰难。

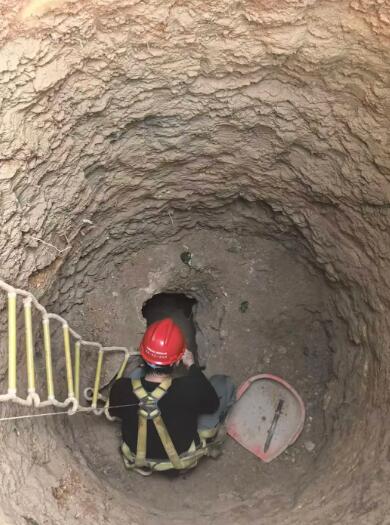

溶洞照片

天气条件极其恶劣:历经海南片区10次台风洗礼,高温炎热天气持续不断。

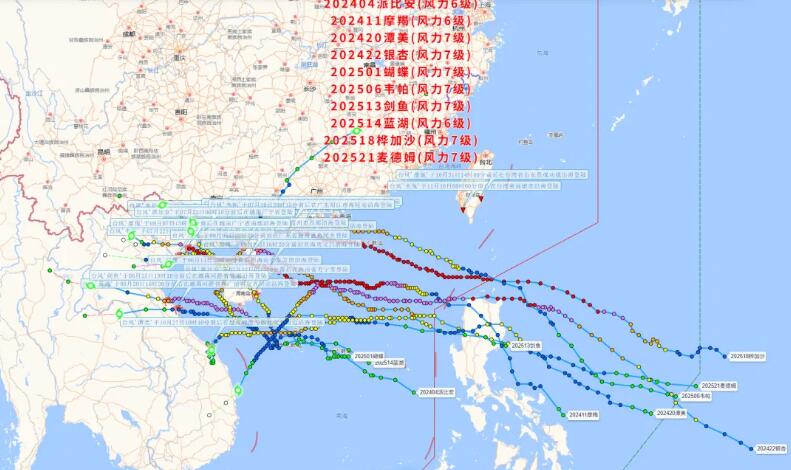

台风示意图

工期任务异常紧张:在45天的极限时间内完成35%的剩余工程量,需要超常规的资源配置和精细化管理。

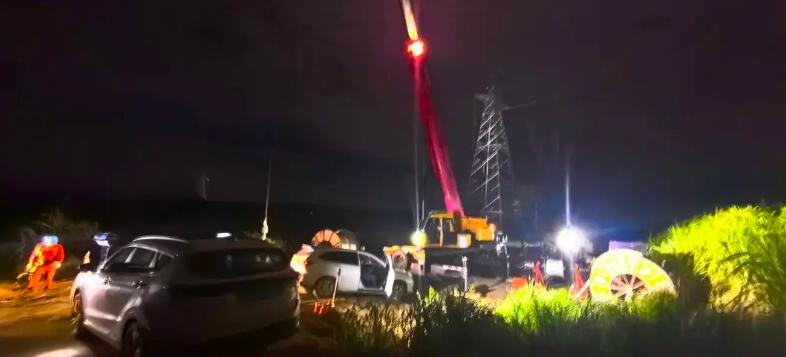

项目部在夜间利用铁运窗口期进行跨铁路放线作业

四、云送智造:创新突破赋能绿色发展

工程建设中,项目部践行新质生产力发展要求,实现多项创新突破:

智能装备广泛应用:80%作业实现机械化施工,应用智能集控式牵张一体机、可视化张牵设备等先进装备,全面提升施工效率。

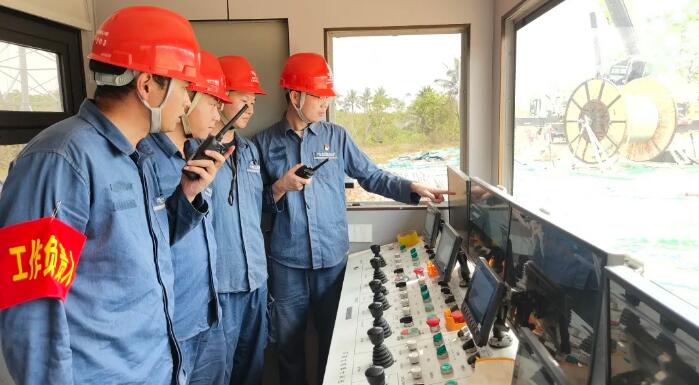

自动压接

双网协同安全管控:首创海南-云南电网双安全管理体系,创新应用“二十项措施”“施工作业风险提示卡”等举措,实现安全“零事故”目标。

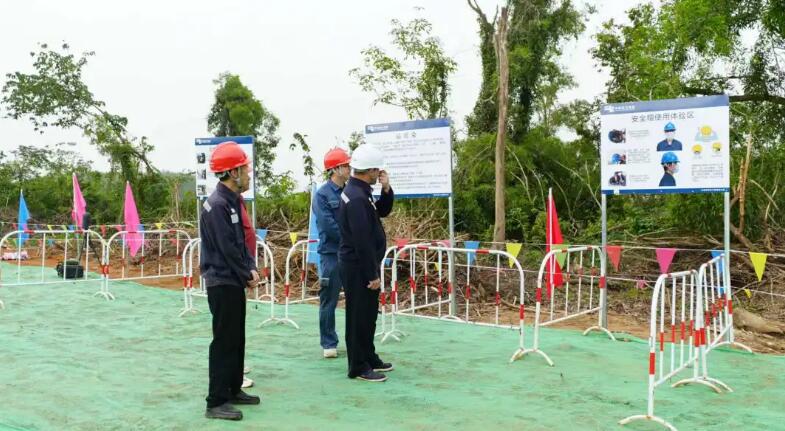

安全工器具体验区

数字赋能精细管理:全面应用正向三维设计实现穿透式管理,采用重载无人机开展国家公园区段塔基材料运输,显著提升施工效率及工艺质量。

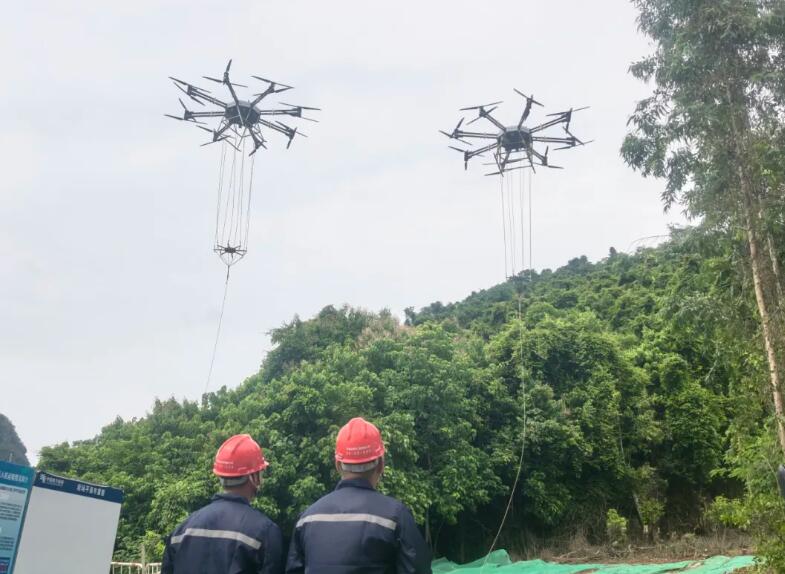

无人机在复杂地形运输塔材的现场图片

五、党建引领:凝聚攻坚克难的强大合力

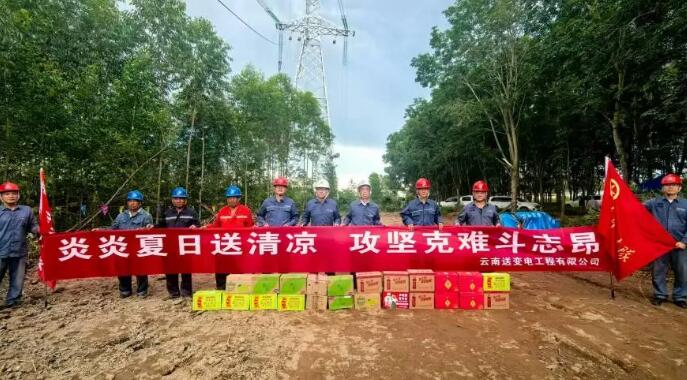

项目成立党员突击队、青年突击队,党员以身作则带头攻关,公司领导多次到现场慰问调研并开展“夏日送清凉”等活动,公司各职能部门全力支持,形成了攻坚克难的强大合力。

本工程的顺利投产,再次展现了云送“来之能战,战之必胜”的铁军本色,下阶段,公司将再接再厉,为南方电网新型电力系统建设和高质量发展贡献更多“云送力量”。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
