新疆塔额—克拉玛依I、II回750千伏线路工程施工I标率先实现全线贯通

日期:2025-10-13    来源:新疆送变电公司

国际电力网

2025
10/13
10:26
文章二维码

手机扫码看资讯

关键词: 线路工程 电力工程 电力输送

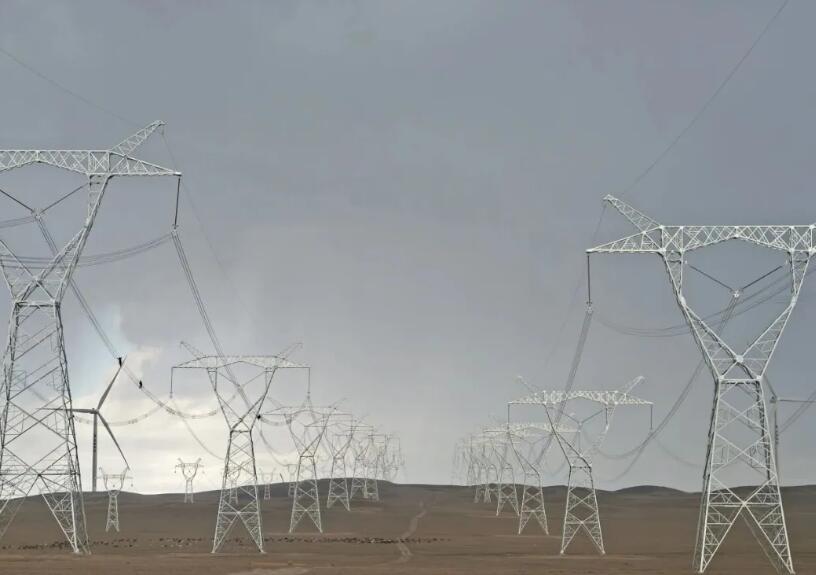

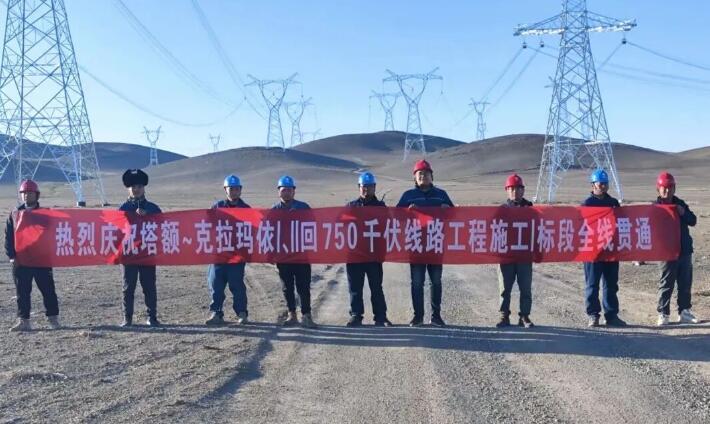

10月8日,随着最后一相导线走板抵达牵引场,塔额—克拉玛依Ⅰ、Ⅱ回750千伏线路工程施工Ⅰ标顺利完成导地线展放工作,率先实现全线贯通,成为全线四个标段中首个全线贯通的标段。该工程是国家“十四五”电力发展规划重点项目,建成后将有力支撑新疆能源外送,促进塔城地区高质量发展。

PART.01

工 程 简 介

工程全线采用双回路架设,新建铁塔201基,线路全长87.7公里。工程位于塔城老风口—玛依塔斯风区,全年8级以上大风约100天,最大风速超40米/秒,冬季漫长、气候恶劣,实际有效施工期仅为4月至10月。

PART.02

难 点 克 服


项目团队克服严峻自然条件和复杂施工环境,实现安全高效推进。

01

抢抓黄金期,应对恶劣环境

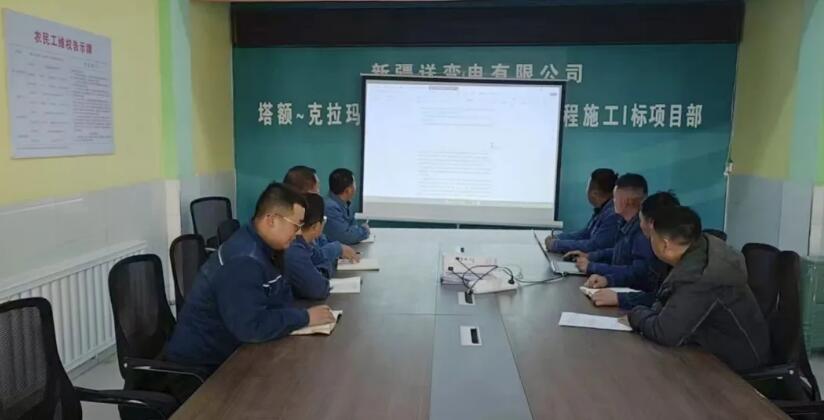

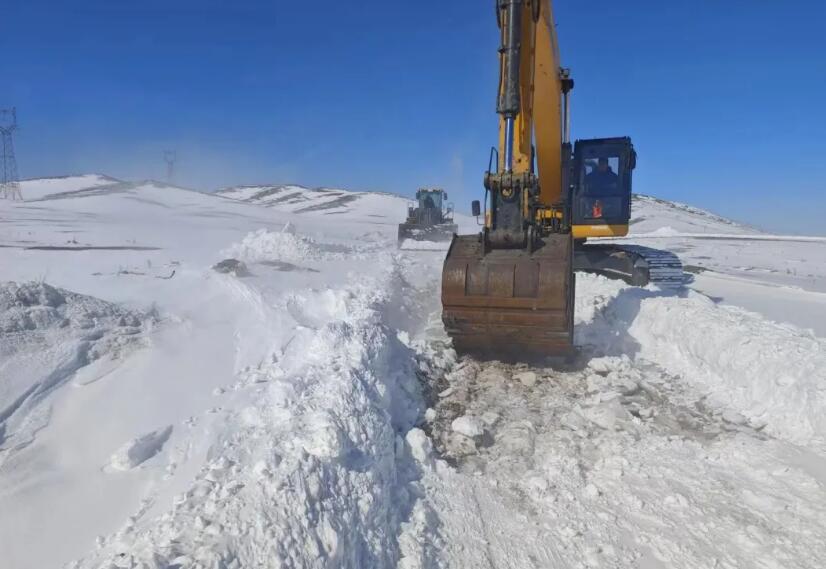

工程建设初期,气候复杂,积雪融化造成道路损毁,严重影响施工进度。面对风吹雪、低温和频繁大风天气的影响,项目团队精准作业,动态调整施工计划,有效保证基础施工稳步推进。

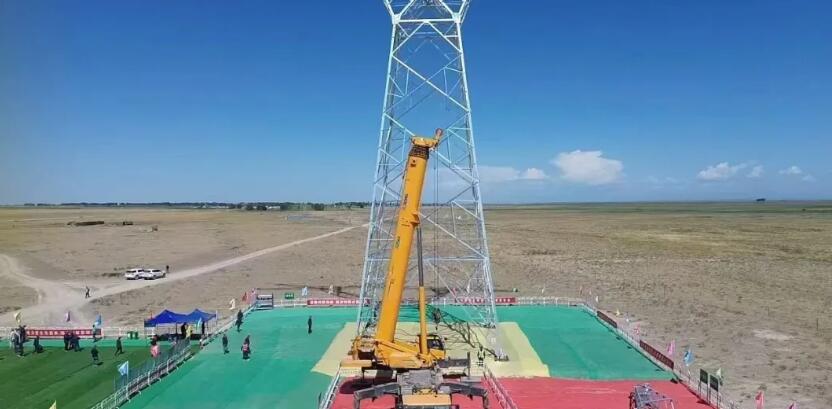

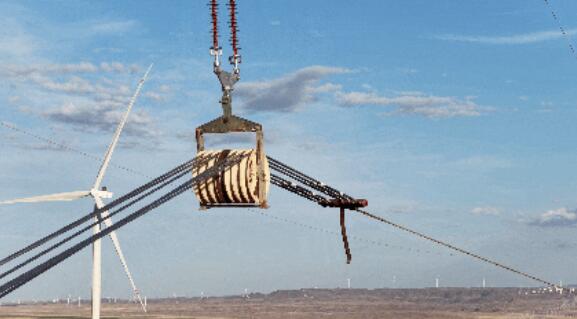

8月中下旬,工程正式进入架线阶段,项目团队克服大风天气频发的影响,精准施措,充分利用有限的施工窗口时间,仅用48天完成全线导地线展放工作。


02

攻坚山区,破解施工难题

工程沿线山区、丘陵段占比46.1%,地势陡峭、交通不便。基础地质多为坚硬中风化凝灰岩,开挖困难,项目团队投入旋挖钻机连续作业,有力保障基础施工进度。同时制定详细作业计划并严格执行,积极落实主动式安全管理要求,主动摸排现场作业情况,全面开展各工程风险识别与评估,建立风险管控清单,精准掌握风险隐患分布与整改情况,推动违章治理与施工作业深度融合,形成常态化管控机制。

03

机械增效,保障安全质量

项目团队在施工管理过程中遵循“全程机械化”“先降后控”等原则,大量投入旋挖钻、吊车等机械设备,实现“机械换人”,全面推行“全程机械化”施工,实现机械化率100%,显著提升工作效率与安全质量。

04

周密协调,安全跨越

工程架线期间,项目团队通过主动式安全管理和风险管控,积极协调被跨越线路停电事宜,优化放线区段,顺利完成跨越电力线路16次,包括110千伏线路6次(其中4处为新能源用户线路)、10千伏线路10次(其中8处为农田灌溉专线),保障工程安全稳步推进。

PART.03

工 程 意 义

工程建成后,将实现托里煤电、额敏抽水蓄能等清洁能源项目与主干网的直接连接,有力推动千万千瓦级综合能源基地落地建设。工程投运后,每年可输送清洁电力超100亿千瓦时,相应减少标煤消耗300万吨,同时可支撑塔城重点开发开放试验区新增产值超200亿元。不仅为塔城打造千万千瓦级能源综合基地、保障国家能源安全提供坚实有力支撑,也为区域经济社会高质量发展注入强大动力。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
