当前位置: 电力网 » 电力工程 » 电力工程动态 » 正文

天津送变电新业公司承建的首驿220千伏变电站110千伏间隔扩建工程成功投产送电

日期:2025-10-11    来源:津电送馨

国际电力网

2025
10/11
11:34
文章二维码

手机扫码看资讯

关键词: 变电站 供电工程 电力工程

10月1日,随着工程顺利合闸启动,由天津送变电新业公司承建的首驿220千伏变电站110千伏间隔扩建工程成功投产送电。

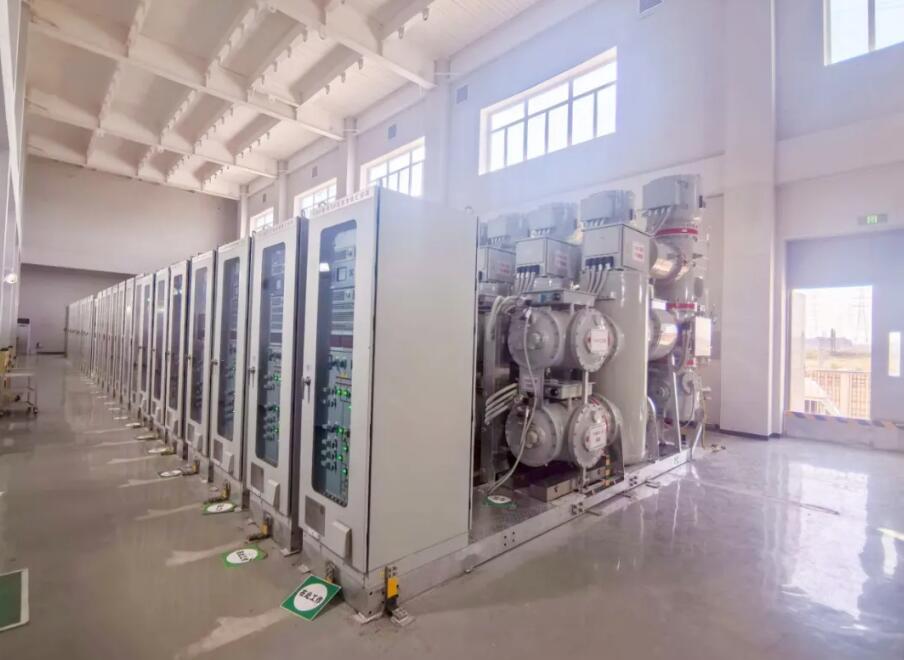

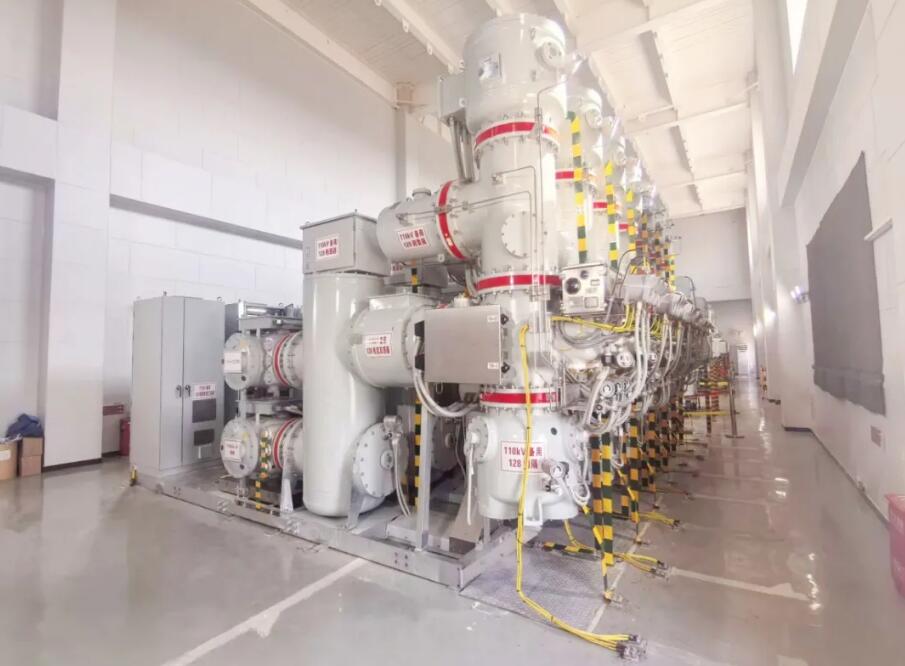

首驿220千伏变电站最终设计规模3×240兆伏安,现运行2×240兆伏安(#1、#2),电压等级为220/110/35千伏。110千伏侧最终出线18回,现状出线12回。本期扩建剩余110千伏配电装置,即6个电缆出线间隔,1个主变间隔,按最终规模建齐。工程投运后可以满足武清内日益增长的负荷需求,极大减轻原首驿220千伏变电站的供电压力,提升电网安全运行水平。

该工程2025年7月正式开工建设,历时3个月时间,经历3次110千伏母线停电施工(其中1次母线全停)。工程建设期间,面对作业空间小、停电次数多、工序施工难度大、安全风险高等困难,新业公司施工项目部在前期策划阶段,认真开展现场踏勘,充分考虑到首驿220千伏变电站负荷压力较大,结合110千伏双母线单分段的设备特点,精心编制施工方案,合理安排设备整体耐压、连锁传动等关键工序的施工计划,减少了母线的停电时间和次数,在完成施工任务的同时,保障了变电站运行的稳定性。

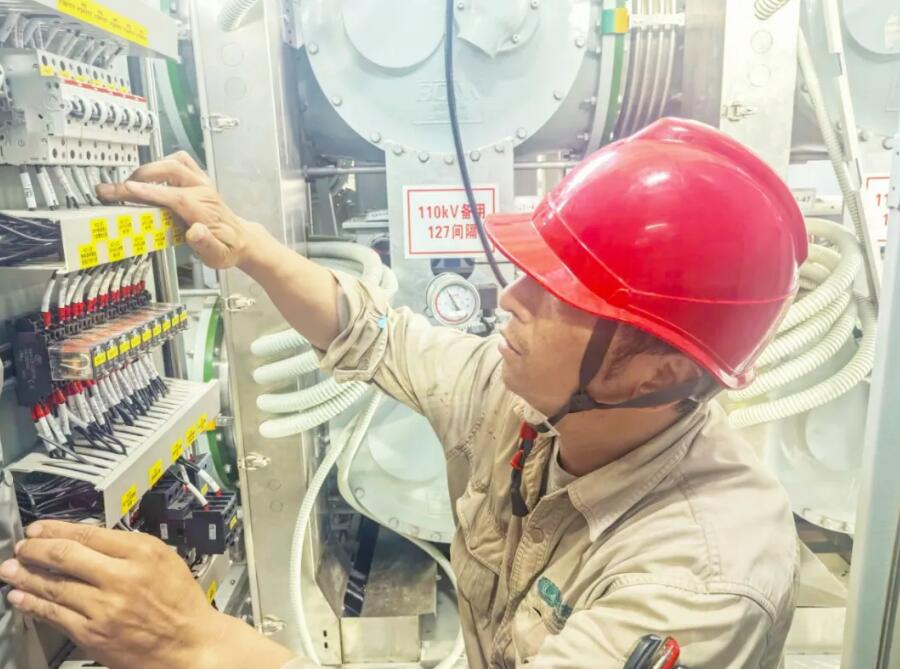

施工过程中,新业公司施工项目部提前规划施工场地,结合组合电器安装无尘化安装的要求,合理布置降尘、除湿、尘埃检测设备,规划各专业人员的进场时间,对工程进度每日纠偏,保证工程各阶段的顺利转序。同时,严格落实各项风险预控措施,做好现场高风险作业监护排查。加强与业主、监理、设备厂家、运行单位等相关方的沟通,将现场安装人员、厂家配合人员、特种作业人员及新业公司施工项目部人员融合一体、协同作战,确保工程顺利竣工投运。

返回 国际电力网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
