项目动态导览
01 ►
秦山核电方家山核电厂208大修结束
02 ►
福清核电603大修开始
03 ►
秦山核电秦二厂119大修开始
04 ►
漳州核电3号机组反应堆厂房16.5米平台混凝土浇筑完成
05 ►
金七门核电1号机组首个大型模块吊装完成
06 ►
秦山核电秦二厂411大修结束
07 ►
田湾核电8号机组循环冷却海水进水开始
08 ►
徐大堡核电厂3号机组500kV倒送电完成
09 ►
田湾核电215大修开始
01
秦山核电方家山核电厂208大修结束
10月1日,秦山核电方家山核电厂208大修结束。本次大修共完成各项工作7600余项,主要包括1号主泵电机更换、PTR换料水箱底板焊缝检查、五柴同期并网变更、核岛保温整治、反应堆保护响应时间测量等重要工作。
02
福清核电603大修开始
10月1日,福清核电603大修开始。本次大修计划项目4331项,主要包括三台蒸发器二次侧冲洗及ITV检查、A列配电盘预防性维修、汽轮发电机1-6瓦解体、3号凝结水泵全面解体检查等重要工作。
03
秦山核电秦二厂119大修开始
10月1日,秦山核电秦二厂119大修开始。本次大修共涵盖6181项工单,其中预维项目工单4364项、定期试验项目工单678项、预测性维修项目工单172项、技改项目工单156项,其他类型工单811项。
04
漳州核电3号机组反应堆厂房16.5米平台混凝土浇筑完成

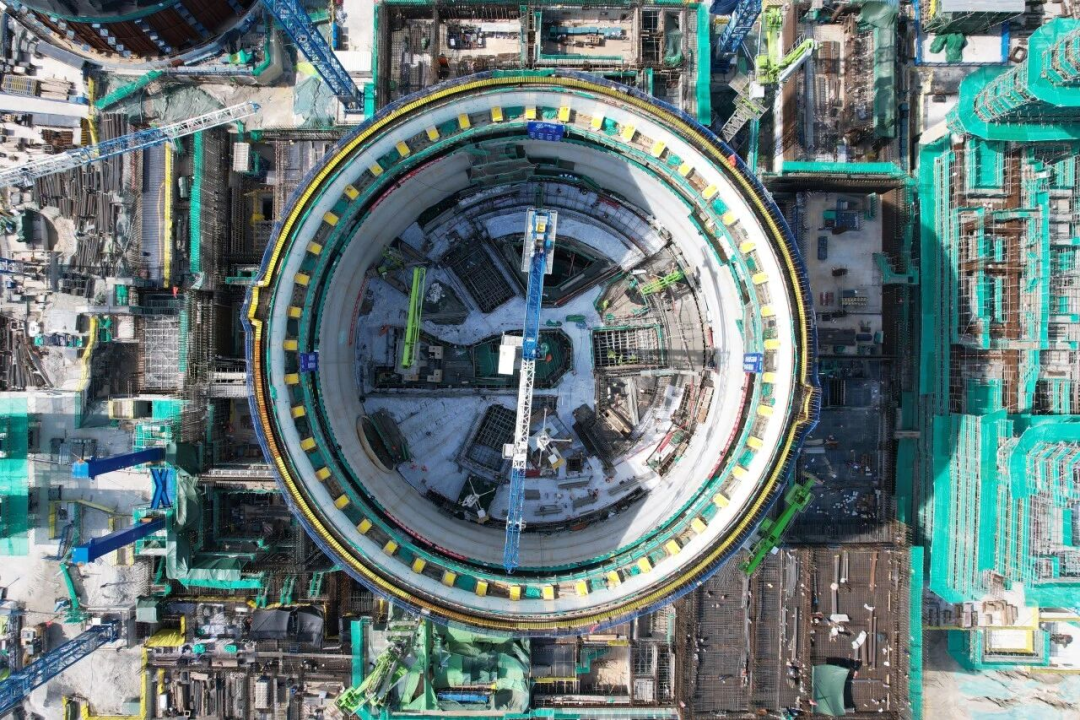

9月29日,漳州核电3号机组反应堆厂房内部结构16.5米平台的混凝土浇筑完成。16.5米平台是反应堆厂房内部的大型设备运转层,本次浇筑完成为后续一系列关键工程任务的推进打下了坚实基础。
05
金七门核电1号机组首个大型模块吊装完成

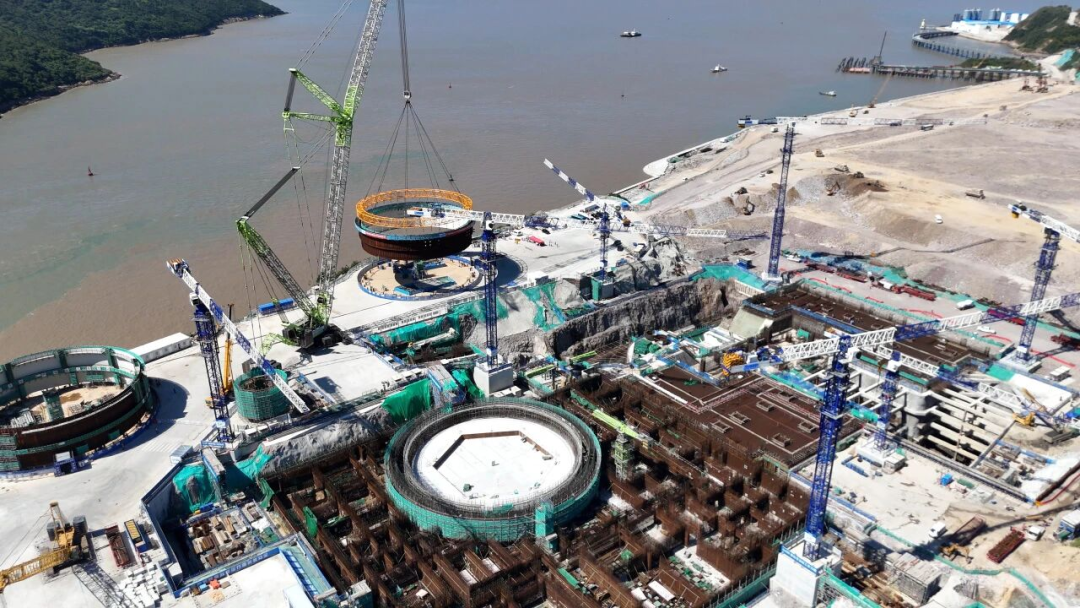

9月28日,金七门核电1号机组钢结构安全壳钢衬里模块一吊装完成。1号机组钢衬里筒身施工采用全模块化方案,共分为四个模块,其中模块一重130余吨,直径超40米,此次吊装在业内首次实现核级贯穿件套筒管板埋弧自动焊的批量应用,通过“新质华龙”技术实力成功攻克“薄壁重器”吊装难题。
06
秦山核电秦二厂411大修结束
9月22日,秦山核电二厂411大修结束。本次大修共完成各项检修任务6800余项,完成了1号主泵2/3号密封更换、4LHP主油箱换油及年检、4LHQ应急柴油机五年检、柴油机NB20485新能标试验、4PTR001BA换料水箱底板焊缝检查、ASG汽辅泵机械超速保护优化改造、LLS控制柜改造等重要工作。
07
田湾核电8号机组循环冷却海水进水开始

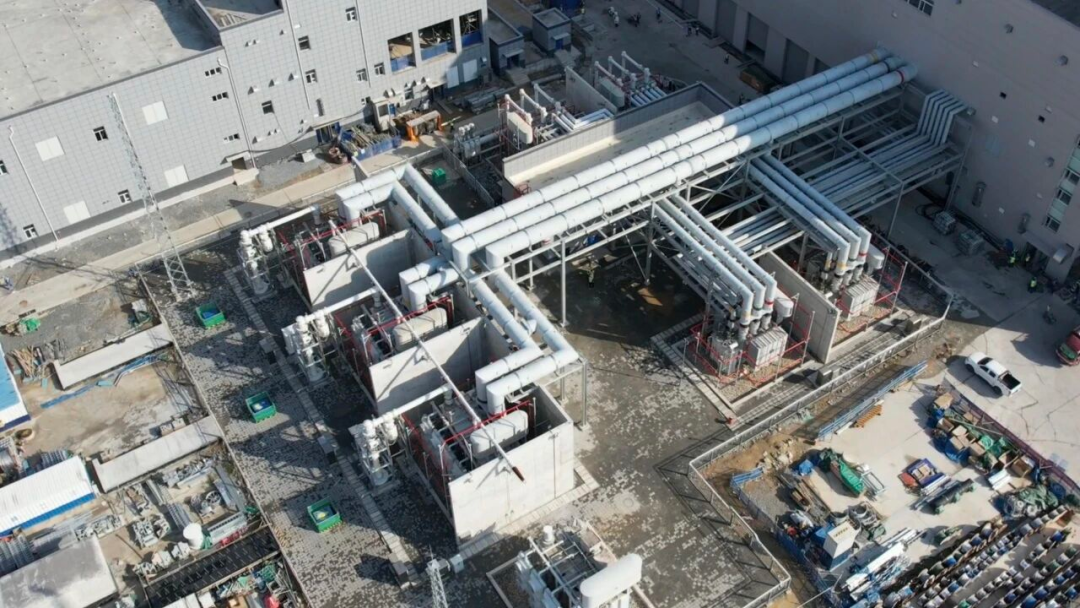

9月17日,田湾核电8号机组隧洞进水构筑物厂房钢闸门开启平衡孔进海水,8号机组循环冷却(海)水实现安全供水,为冷源系统相关设备调试奠定基础。
08
徐大堡核电厂3号机组500kV倒送电完成
9月12日,徐大堡核电厂3号机组500kV倒送电完成,机组主/厂变启动试验及假负载试验安全完成,送电后新安装设备参数符合设计要求、运行稳定,为3号机组冷试工作的电源供应提供了坚实保障。
09
田湾核电215大修开始
9月10日,田湾核电215大修开始。本次大修共设置14个大修关键路径里程碑节点,涵盖计划检修项目7299项,机械电气4093项(CC1设备393项),仪控2519项(CC1设备48项),土建服务47项,在役检查、燃料物理、金属监督及防腐187项(CC1设备51项),其中性能试验67项,运行定期试验297项,变更改造89项。
