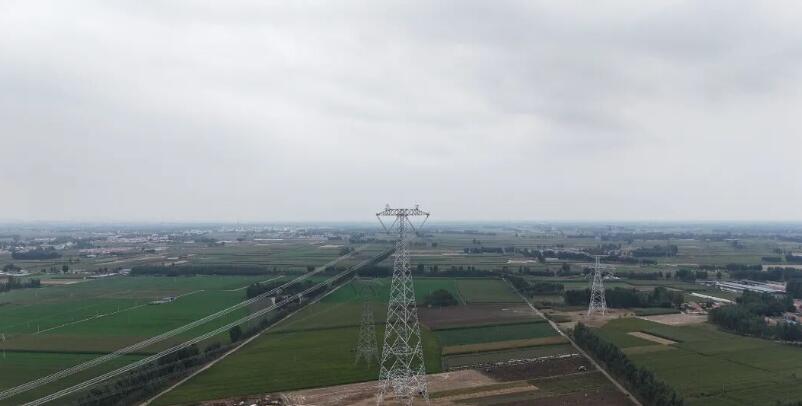

“十一”“中秋”双节叠加之际,唐山市玉田县±800kV鲁固线升高改造工程施工现场一片火热。起重机长臂舒展、牵张机轰鸣运转,醒目的安全警示标识沿施工区域有序排布,时刻筑牢安全防线。塔下,一线建设者头戴安全帽穿梭忙碌,指挥调度、设备操作、细节检查等环节衔接紧密,各施工队伍分工明确、配合娴熟,以训练有素的专业素养保障施工安全与质量,用坚守诠释节日里的责任担当。
作为公司在省外承接的最高电压等级线路改造工程,项目自9月21日进入停电施工期以来,团队始终以展现“鄂电铁军”硬作风为目标,全力推进工程建设。“我们紧盯15天的停电窗口期,制定了精准施工计划:拆除直线塔2基、新建杆塔3基,同步完成0.863km旧导地线拆除更换,以及2.145km新导地线的重新紧挂作业。施工高峰期,6个施工班组、近150名建设者全员投入,打响工程大会战。”项目经理秦亮指着刚完成组装的LG1388铁塔,向现场人员介绍工程进展。
为确保在有限窗口期内高效完成施工,项目部前期做足准备:精心编制专项施工方案、全面开展安全风险识别、科学制定施工应急预案,且各项方案均顺利通过冀北工程管理公司、冀北超高压公司及国网特高压公司组织的多轮专家会审,为工程合规推进奠定坚实基础。施工过程中,团队秉持“安全优先、保质保量”的工作理念,以“日梳理、日管控”机制为核心抓手,通过“任务分解到天、管控细化到最小作业单元”的精准管理模式,统筹调配人力、设备资源,实现施工节奏稳中求进。

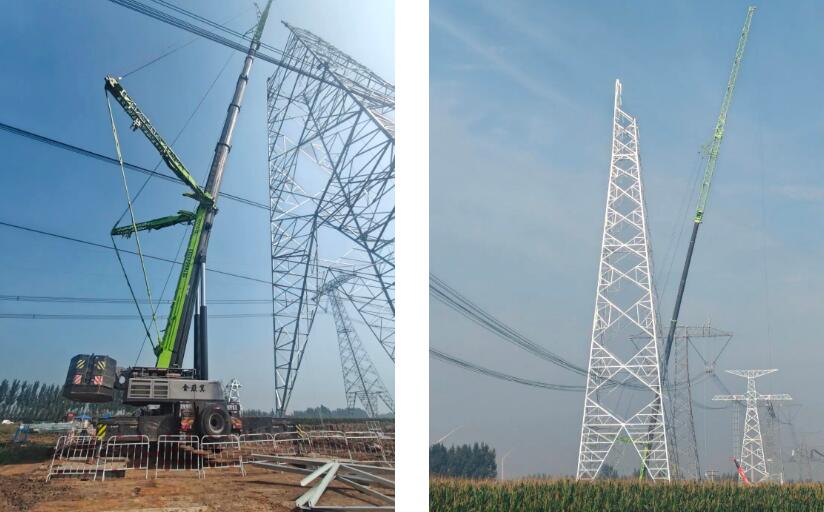

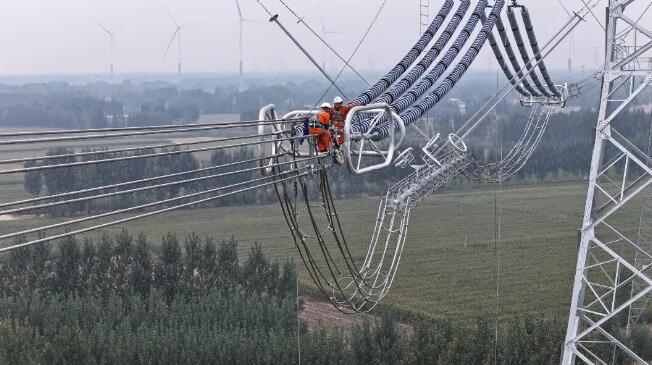

此外,项目部严格落实文明施工与绿色施工要求,全面推行机械化高效作业。组塔阶段,集中投入1台650吨、1台300吨、1台220吨大型吊车及3台25吨辅助吊车,不仅显著提升了施工效率,更通过机械化操作大幅降低高空作业风险,进一步保障施工安全。最终,工程于10月4日17时25分顺利拆除两端工作接地线,较原计划提前1天完成全部施工任务,实现“零缺陷”高质量移交,为后续工程衔接赢得宝贵时间。
据悉,±800千伏鲁固线完成升高改造后,为后期大同~天津南1000千伏特高压交流线路工程钻越±800千伏鲁固线施工打下坚实基础,对提升华北地区整体供电能力和安全稳定水平的重要作用,对服务京津冀协同发展,推动天津市实现“碳达峰、碳中和”目标和能源转型具有重大意义。
