9月27日,江南±800千伏换流站~凤凰山500千伏线路一次性送电成功,实现“零缺陷”高质量移交,正式投入运行。该工程作为鄂东南电网的重要组成部分,投运后将有效提升鄂东区域供电保障能力。

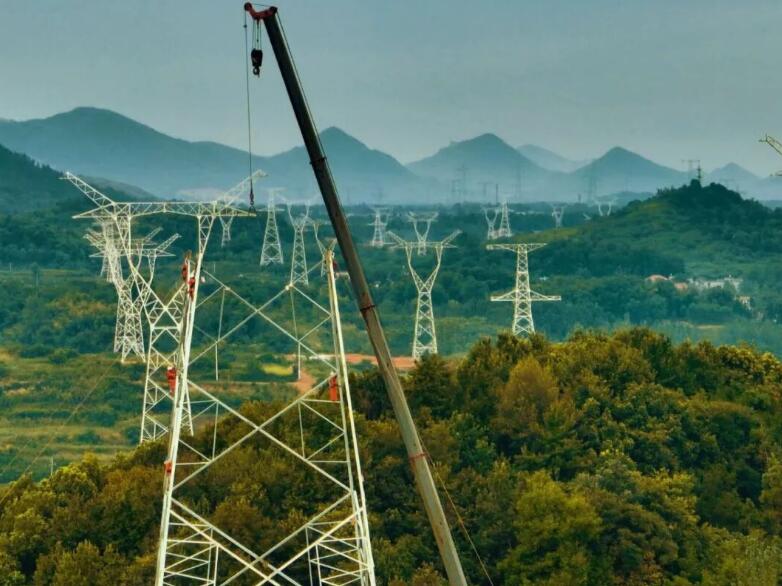

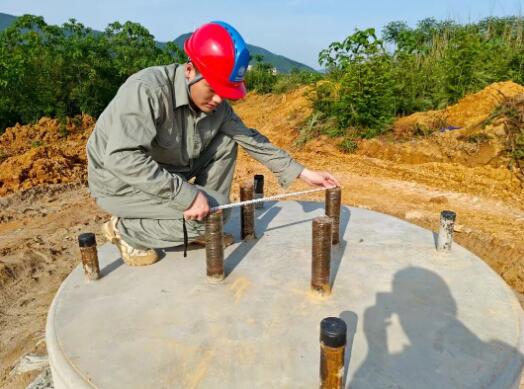

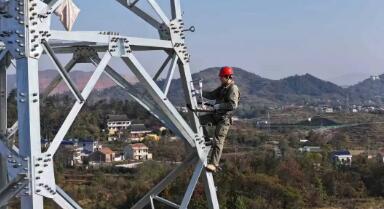

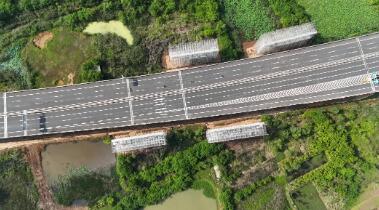

本工程建设规模大、技术难度高、协调界面复杂。项目横跨武汉、鄂州、黄石三市,新建单回线路60.308公里、双回线路1.054公里,组立铁塔154基。全线累计跨越500千伏至35千伏各等级电力线路21次,高速公路2条,国道、省道9条,施工区域交叉跨越密集,安全管控要求高。面对跨区域协调难题,公司创新实施区域化建设模式,统筹调配资源与专业人员,显著提升现场执行效率。

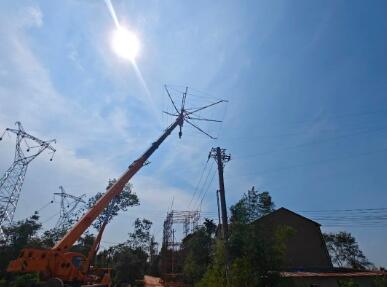

工程建设期间,项目先后经历冬季严寒、连续降雨、夏季高温等多重极端天气考验,成功克服40%塘区淤泥地质、高标准农田保护以及苗圃地带作业等一系列挑战。项目部通过完善各项施工手续,科学组织施工流程,在资源调配与技术创新方面持续发力,累计投入旋挖钻机18台、吊车24台、普通张牵设备2套、可视化张牵设备1套;施工高峰期间共组织22个作业班组,投入人员480余人,实现多作业面同步推进。同时,项目广泛应用移动式伞型跨越架、格构式跨越架、可视化张牵设备等新工艺、新技术,既显著提升了施工安全水平,也有效控制了整体成本,为工程顺利推进提供了有力支撑。


截至目前,金上直流配套工程已有3条线路顺利投运。按计划,江南±800千伏换流站~东新500千伏线路将于今年10月完成送电。项目部将继续严守安全底线,强化质量管控,全力保障配套工程整体按期投运,为区域能源结构优化和电力可靠供应提供有力支撑。
